下载后可任意编辑第六篇 工程施工测量第一章 施工测量的组织和管理1
1 本标段施工测量的技术要求 ⑴ 施工测量的方法及精度要求严格遵守《地下铁道、轻轨交通工程测量法律规范》(GB50308-)
根据《地下铁道、轻轨交通工程测量法律规范》(GB50308-)规定,地铁车站和区间施工测量中线和高程的总贯穿误差为 m 横≤±50mm,m 纵<L/10000,m 竖≤±25mm
为保证总贯穿误差,地铁有关施工测量的误差分配按表 6
1-1 标准执行
地铁测量的误差分配表 表 6
1-1 测量误差名称地面控制测量联系测量地下控制测量总贯穿误差横向贯穿中误差≤±25mm≤±20mm≤±30mm≤±50mm竖向贯穿中误差≤±16mm≤±10mm≤±16mm≤±25mm⑵ 测量的内外业执行复核和检算制,控制网点平差及其他数据由两组人员独立进行计算,并及时较核
重要部位的放样宜采纳不同的方法和不同的路线检核测设,以确保正确
⑶ 测量工作根据人员和仪器设备状态选择方法,优先采纳具有闭合条件的方法,避开误差超限产生和错误
使用全站仪数字化测量时,制定并落实误差监控手段,对各种误操作必须有查错功能和纠错能力
⑷ 测量外业原始记录完整,测量成果资料齐全、计算准确、文整清楚,必须有计算者、复核者签字,项目总工程师签认
2 测量队的人员组成和仪器配备为确保地铁建筑物空间位置及几何尺寸的准确性,将误差控制在规定范围之内,保证施工测量的精度,我公司将派具有地下工程测量经验的专业测量工程师和经专业培训持测绘证的测量人员组成专业测量队,负责施工测量工作
并根据工程项目需要的法律规范要求标准配备测量仪器,用于现场施工测量

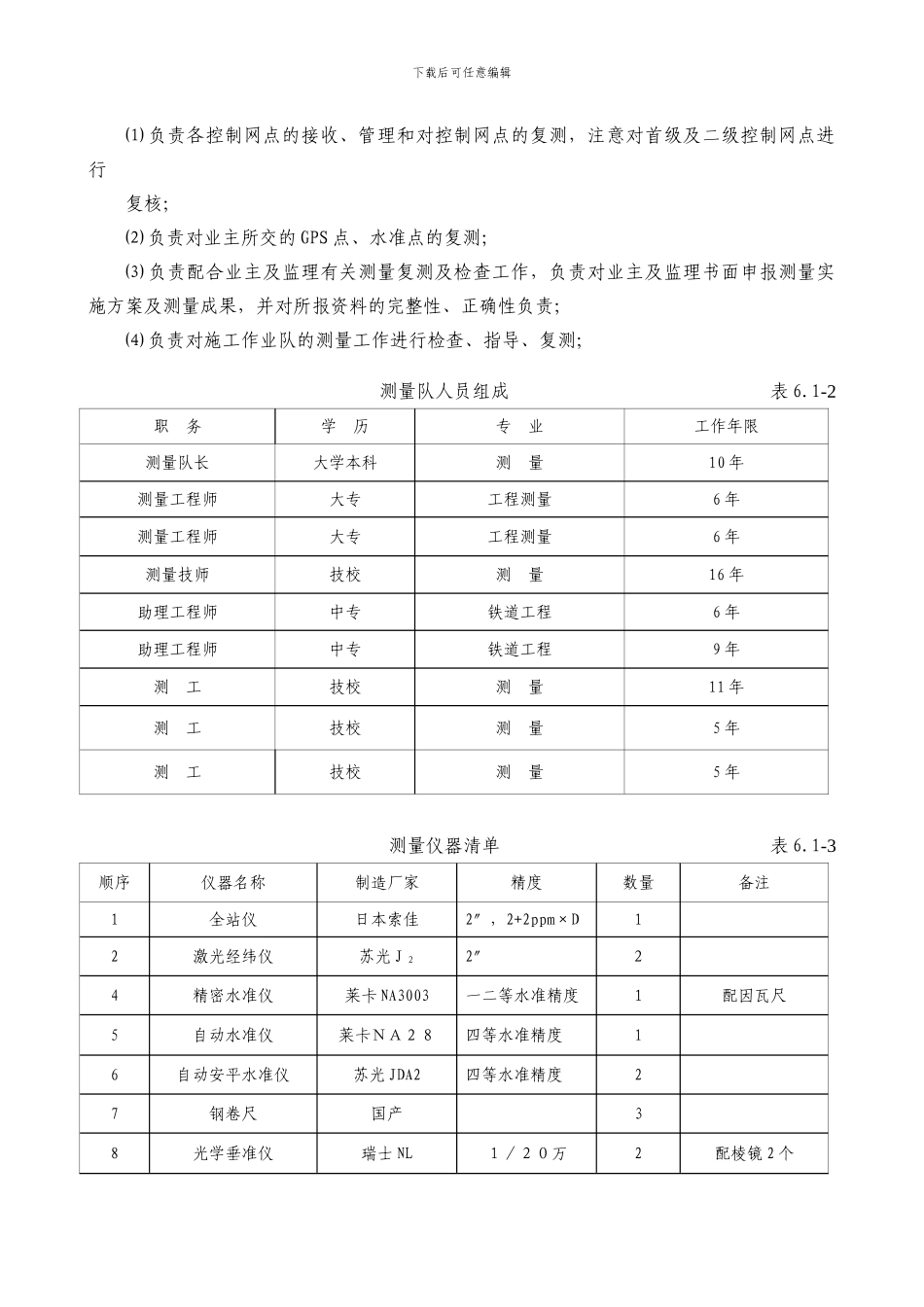

测量队人员组成见表 6
1-2,配备测量仪器清单见表6
3 测量队的工作职责和日常管理1

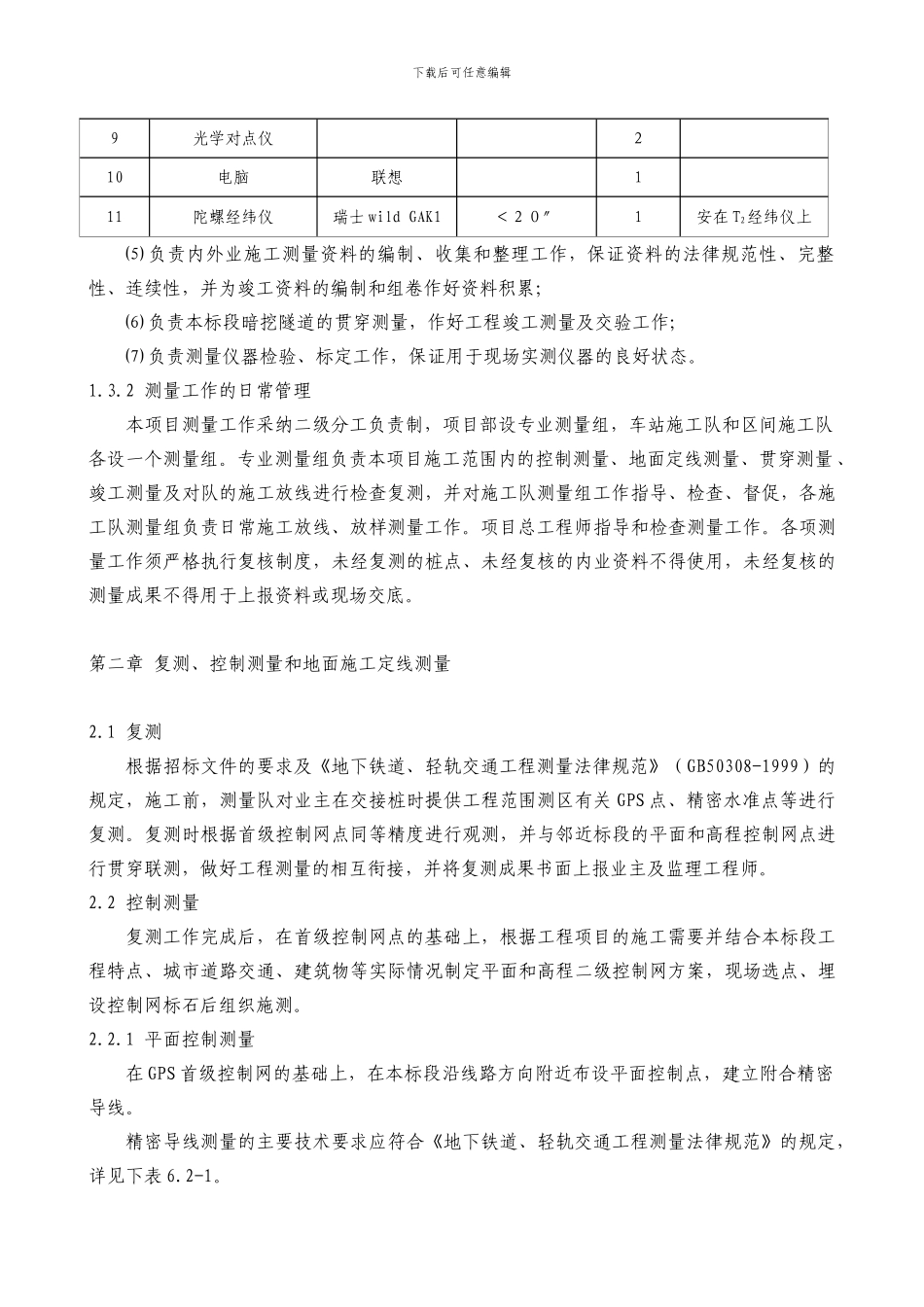

1 测量队的工作职责 测量队执行技术责任制,并对项目总工程师负责;下载后可任意编辑
