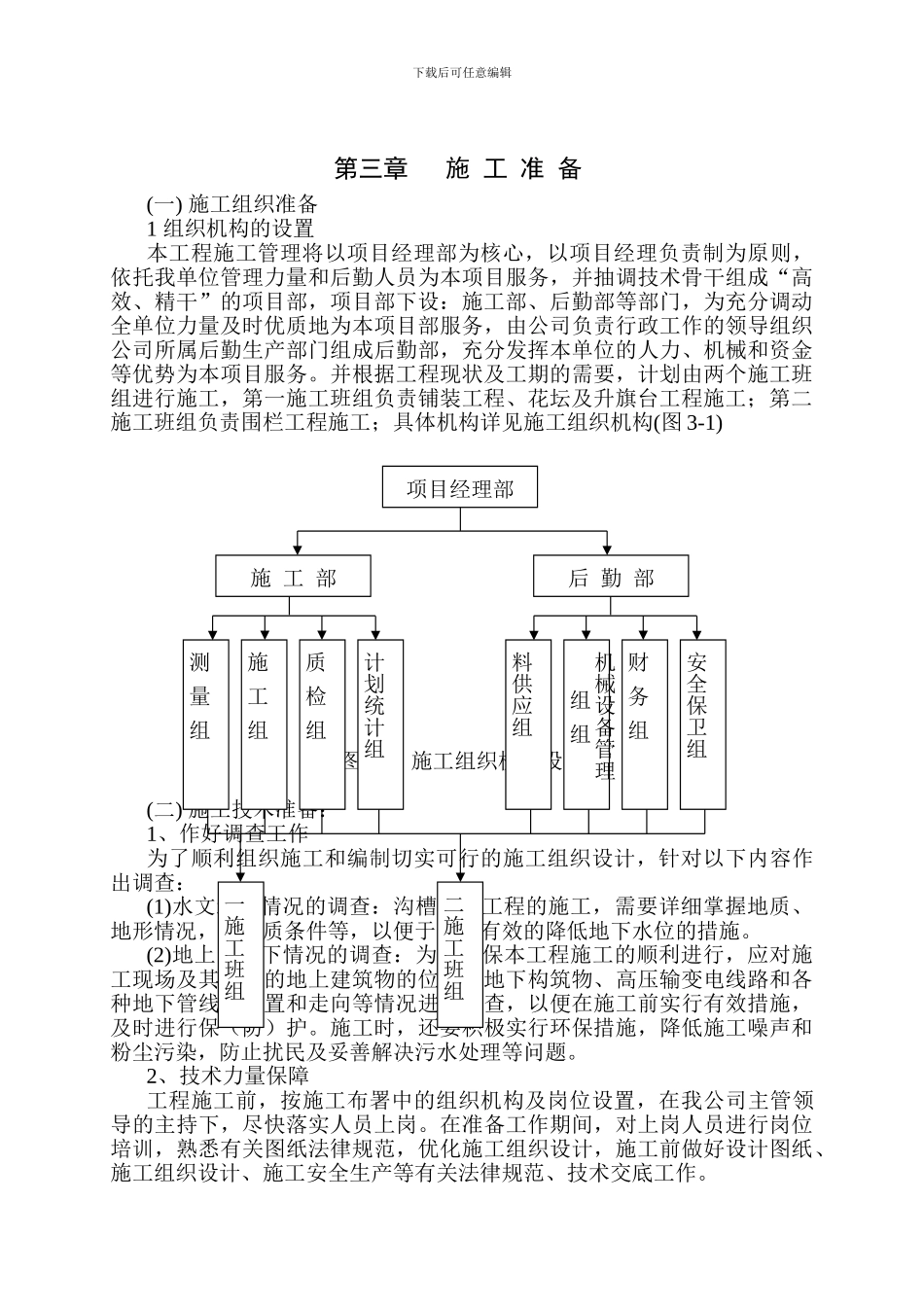

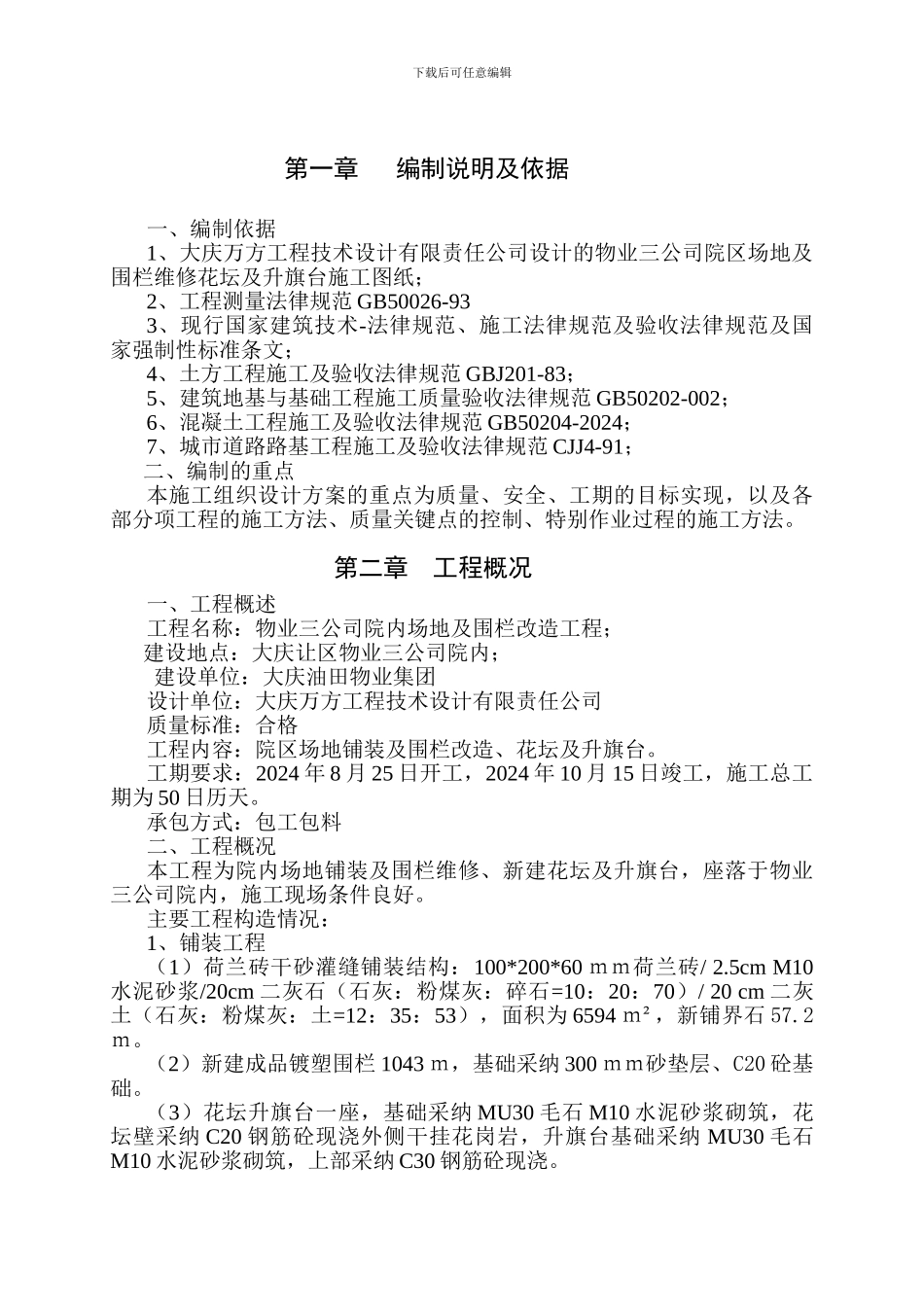

下载后可任意编辑目 录第一章 编制说明及依据………………………………………02第二章 工程概况………………………………………………02第三章 施工准备………………………………………………03第四章 施工组织方案及技术措施……………………………06第五章 确保工期的措施………………………………………16第六章 质量保证体系及措施…………………………………18第七章 施工安全保证措施………………………………………26第八章 文明施工与环保措施…………………………………30第九章 季节性施工措施………………………………………33第十章 针对本工程情况实行的特别措施…………………… 35 施工组织设计附表……………………………………………361、 施工准备工程计划……………………………………372、 工程量一览表…………………………………………383、 施工进度计划…………………………………………394、 主要材料计划…………………………………………405、 主要机具计划…………………………………………416、成品、半成品、构配件加工计划……………………… 427、劳动力需用量计划表………………………………… 438、施工现场平面布置图………………………………… 44下载后可任意编辑第一章 编制说明及依据一、编制依据1、大庆万方工程技术设计有限责任公司设计的物业三公司院区场地及围栏维修花坛及升旗台施工图纸;2、工程测量法律规范 GB50026-933、现行国家建筑技术-法律规范、施工法律规范及验收法律规范及国家强制性标准条文;4、土方工程施工及验收法律规范 GBJ201-83;5、建筑地基与基础工程施工质量验收法律规范 GB50202-002;6、混凝土工程施工及验收法律规范 GB50204-2024;7、城市道路路基工程施工及验收法律规范 CJJ4-91;二、编制的重点本施工组织设计方案的重点为质量、安全、工期的目标实现,以及各部分项工程的施工方法、质量关键点的控制、特别作业过程的施工方法。第二章 工程概况一、工程概述工程名称:物业三公司院内场地及围栏改造工程;建设地点:大庆让区物业三公司院内;建设单位:大庆油田物业集团设计单位:大庆万方工程技术设计有限责任公司质量标准:合格工程内容:院区场地铺装及围栏改造、花坛及升旗台。工期要求:2024 年 8 月 25 日开工,2024 年 10 月 15 日竣工,施工总工期为 50 日历天。承包方式:包工包料二、工程概况本工程为院内场地铺装及围...
