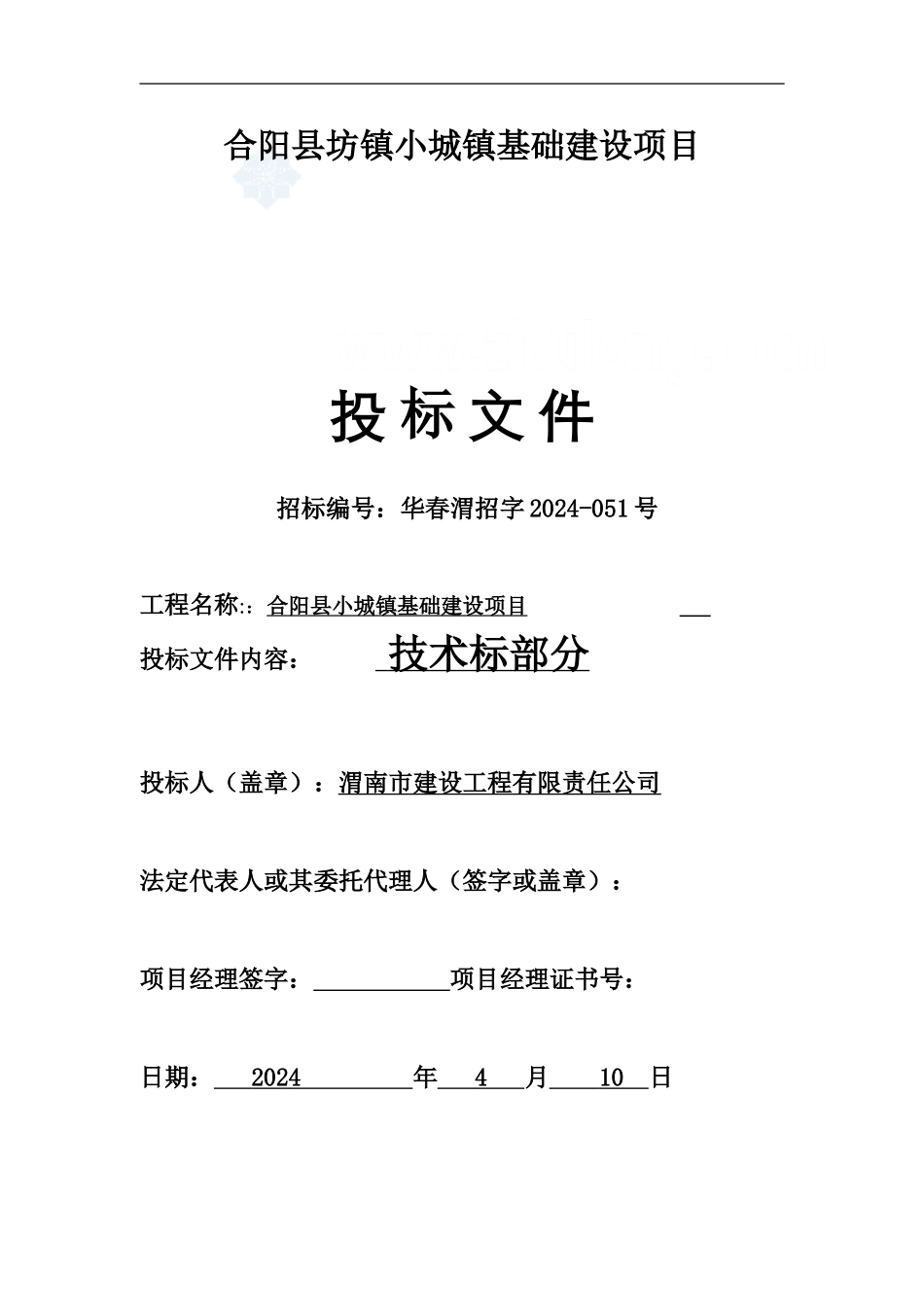

合阳县坊镇小城镇基础建设项目投 标 文 件 招标编号:华春渭招字 2024-051 号工程名称::合阳县小城镇基础建设项目 投标文件内容: 技术标部分 投标人(盖章):渭南市建设工程有限责任公司 法定代表人或其委托代理人(签字或盖章): 项目经理签字: 项目经理证书号: 日期: 2024 年 4 月 10 日下载后可任意编辑施工组织设计文字说明一、综合说明(一)编制依据1.国家和部颁布的有关施工、设计法律规范、规程和标准及天津地方政府及业主颁布的有关法规性文件。2.天津城建设计院设计图纸。(二)编制原则1.施工总体布置体现统筹规划、布局合理、节约用地、减少干扰和避开环境污染的原则。2.施工环境保护工作,必须贯彻“全面规划,合理布局,预防为主,综合治理,强化管理”的方针和“谁污染谁治理、谁破坏谁恢复”的原则。3.遵循《合同文件》的原则,严格按招标文件中的工期、质量、安全目标等要求编制施工组织设计,使建设单位各项要求均得到有效保障。4.遵循《施工设计图纸》的原则,在编制施工组织设计时,仔细阅读核对所获得的设计文件资料,理解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。5.遵循天津市施工技术法律规范和验收标准的原则,在编制施工组织设计时,严格按施工技术法律规范要求优化施工方案,仔细执行工程质量检验及验收标准。6.遵循实事求是的原则,在编制施工组织设计时,根据工程特点,从实际出发,科学组织,均衡施工,达到快速、有序、优质、高效。7.遵循“安全第一、预防为主”的原则,从制度、管理、方案、资源等方面制定切实可行的措施,确保安全施工,服从建设单位及监理工程师的监督、监理,严肃安全生产纪律,严格按规章程序办事。8.遵循“科技是第一生产力”的原则,在编写施工组织设计文件时,广泛应用新技 、新工艺、新材料“三新”成果,充分发挥科技在施工生产中的先导、保障作用。9.遵循专业化队伍施工和综合管理的原则,在组织施工时,以专业队伍为基本型式,配备充足的施工机械设备,同时实行综合管理手段合理调配施工资源,以达到整体优化的目的。(三)工程概况下载后可任意编辑1.中水工程华明示范小城镇建设项目(东区)市政基础设施中水工程第Ⅰ标段,东区一路:西起杨北路,东至赤海路,长度约为 2503 米;九号路:北起东区一路,南至杨北路,长度约 251 米,总长约为 2754 米。拟建 DN100—150mm 中水管道。采...
