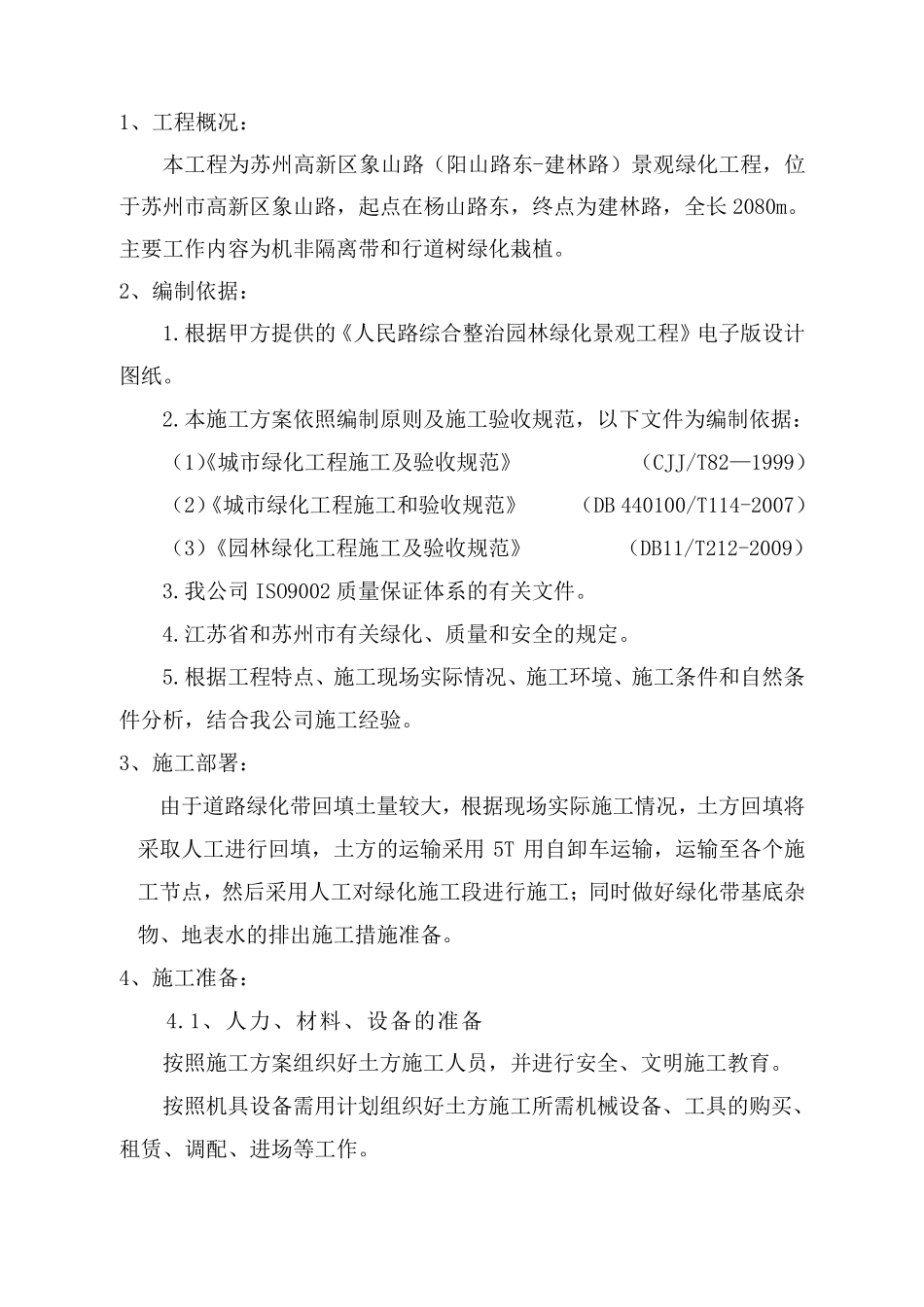

象山路景观绿化工程 土方运输回填及土方造型专项施工方案 施工单位:苏州工业园区园林绿化工程有限公司 编制人: 审核人: 日 期: 1、工程概况: 本工程为苏州高新区象山路(阳山路东-建林路)景观绿化工程,位于苏州市高新区象山路,起点在杨山路东,终点为建林路,全长2080m
主要工作内容为机非隔离带和行道树绿化栽植
2、编制依据: 1
根据甲方提供的《人民路综合整治园林绿化景观工程》电子版设计图纸
本施工方案依照编制原则及施工验收规范,以下文件为编制依据: (1)《城市绿化工程施工及验收规范》 (CJJ/T82—1999) (2)《城市绿化工程施工和验收规范》 (DB 440100/T114-2007) (3)《园林绿化工程施工及验收规范》 (DB11/T212-2009) 3
我公司 ISO9002 质量保证体系的有关文件
江苏省和苏州市有关绿化、质量和安全的规定
根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验
3、施工部署: 由于道路绿化带回填土量较大,根据现场实际施工情况,土方回填将采取人工进行回填,土方的运输采用5T 用自卸车运输,运输至各个施工节点,然后采用人工对绿化施工段进行施工;同时做好绿化带基底杂物、地表 水 的排 出 施工措 施准 备
4、施工准 备 : 4
1、人力 、材 料 、设备 的准 备 按 照施工方案组 织 好土方施工人员 ,并 进行安全、文明 施工教 育
按 照机具 设备 需 用计划 组 织 好土方施工所 需 机械 设备 、工具 的购 买 、租 赁 、调 配 、进场等 工作
施工机具准备: 序号 设备名称 数量 单位 型号 备注 1 5t 自卸汽车 / 台 东方 2 手推车 / 台 / 人员准备: 材料准备: 合理安排土方进场、组织好现场安全标识所需的材料计划
