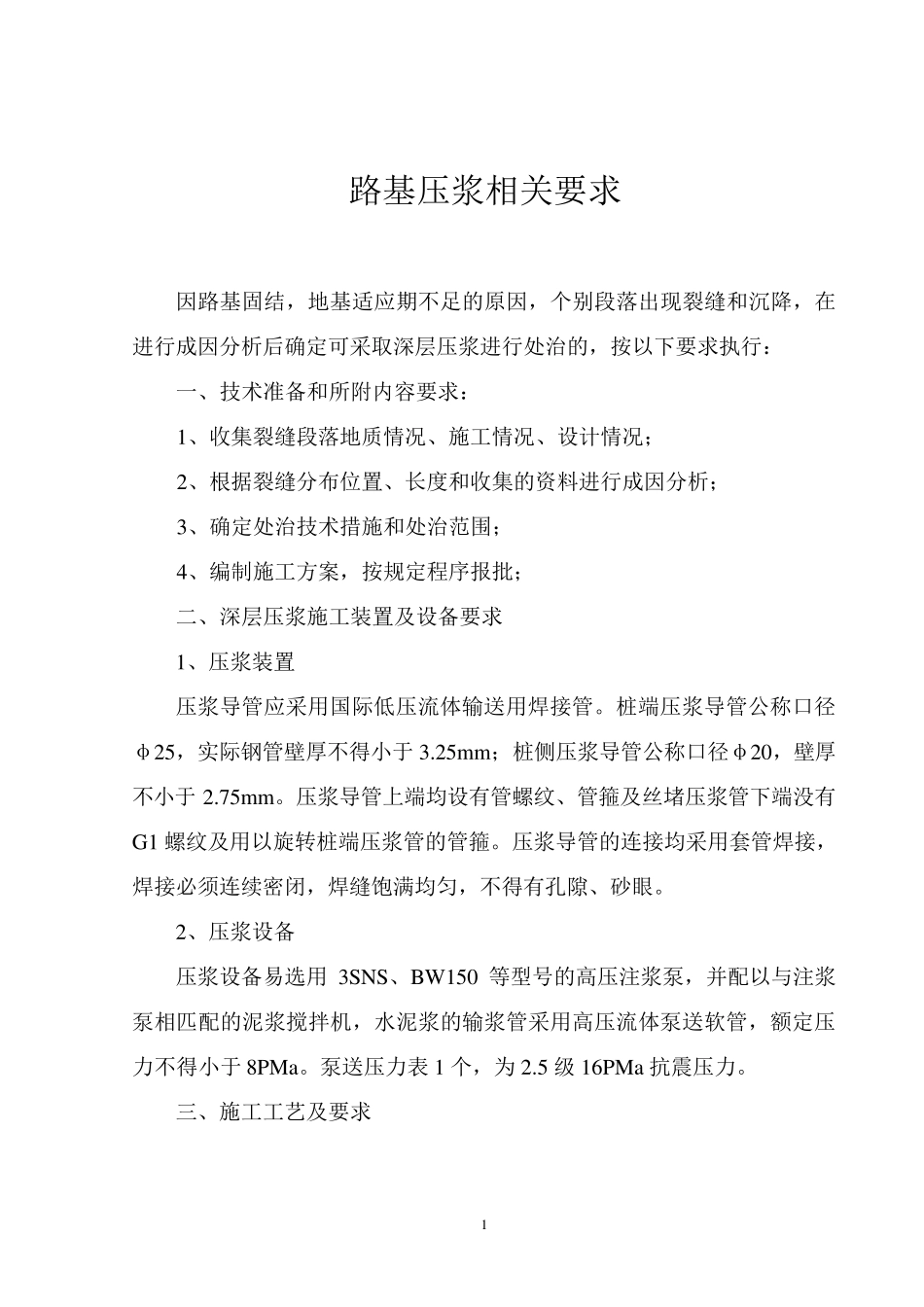

1 路基压浆相关要求 因路基固结,地基适应期不足的原因,个别段落出现裂缝和沉降,在进行成因分析后确定可采取深层压浆进行处治的,按以下要求执行: 一、技术准备和所附内容要求: 1、收集裂缝段落地质情况、施工情况、设计情况; 2、根据裂缝分布位置、长度和收集的资料进行成因分析; 3、确定处治技术措施和处治范围; 4、编制施工方案,按规定程序报批; 二、深层压浆施工装置及设备要求 1、压浆装置 压浆导管应采用国际低压流体输送用焊接管
桩端压浆导管公称口径φ25,实际钢管壁厚不得小于 3
25m m ;桩侧压浆导管公称口径φ20,壁厚不小于 2
压浆导管上端均设有管螺纹、管箍及丝堵压浆管下端没有G1 螺纹及用以旋转桩端压浆管的管箍
压浆导管的连接均采用套管焊接,焊接必须连续密闭,焊缝饱满均匀,不得有孔隙、砂眼
2、压浆设备 压浆设备易选用3SNS、BW150 等型号的高压注浆泵,并配以与注浆泵相匹配的泥浆搅拌机,水泥浆的输浆管采用高压流体泵送软管,额定压力不得小于 8PMa
泵送压力表 1 个,为 2
5 级 16PMa 抗震压力
三、施工工艺及要求 2 1、放样钻孔 按确定的处治范围进行平面孔,在施工封闭区内按照1
5m(可根据实际情况进行调整)间距梅花型进行布孔
采用机械钻孔,钻孔孔位、孔径、孔长应满足要求,要严格控制孔的垂直度、孔深应穿过回填土,并依据地质的具体情况确定进入原地基深度,原则上不少于 1 米,分层深度按2 米、4 米、6 米…
,具体根据填土高度确定(见附图)
2、配置压浆管 根据孔深制作压浆管
压浆管的根数根据布置情况确定,并依据孔深计算出压浆管长度,压浆导管上端宜高于地面500m m (视具体情况可略作调整),桩端压浆导管下端口距孔底不大于500m m

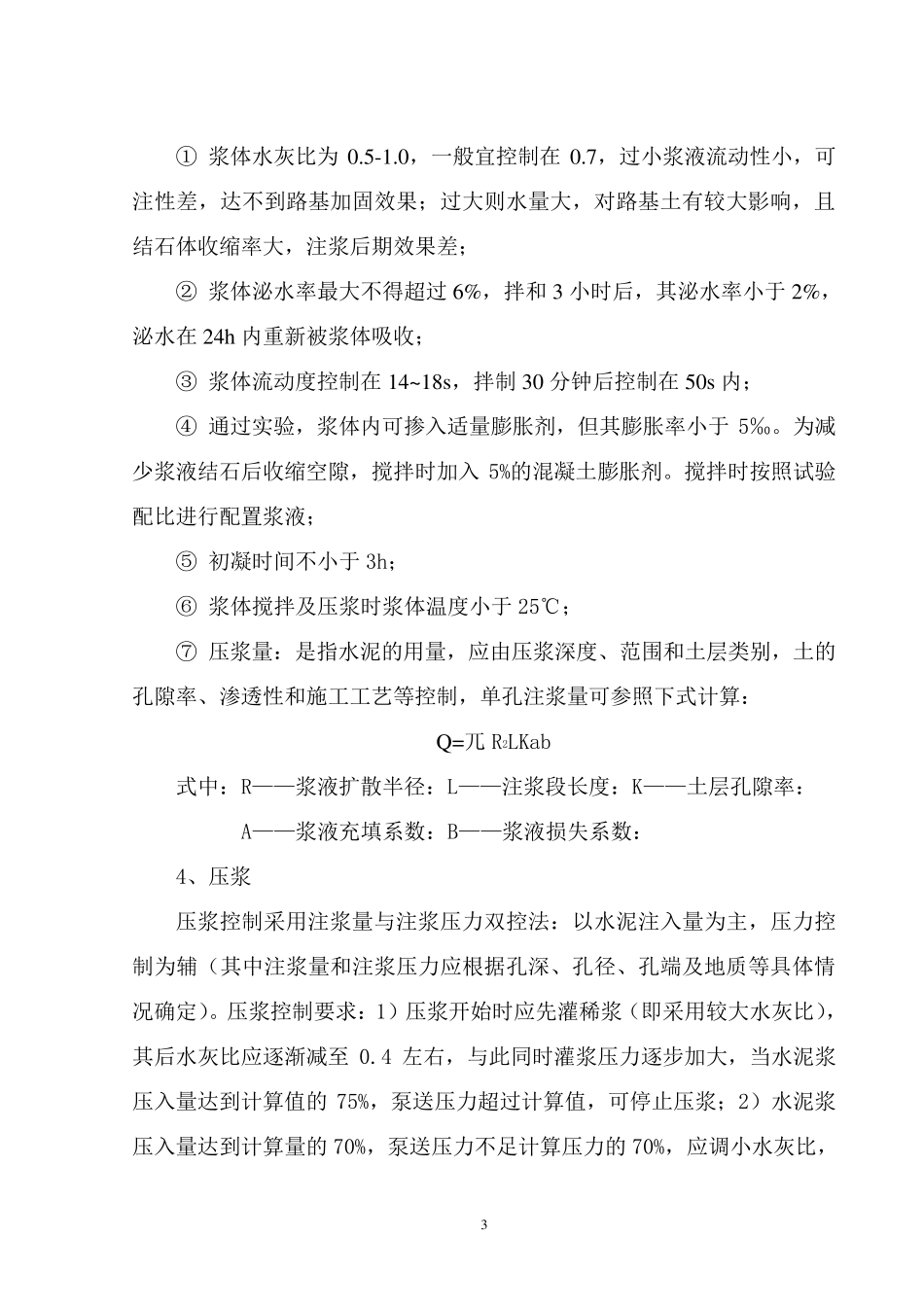

压浆管采用直径为25m m的压力管制作,接头采用丝扣连接,两端采用丝堵封
