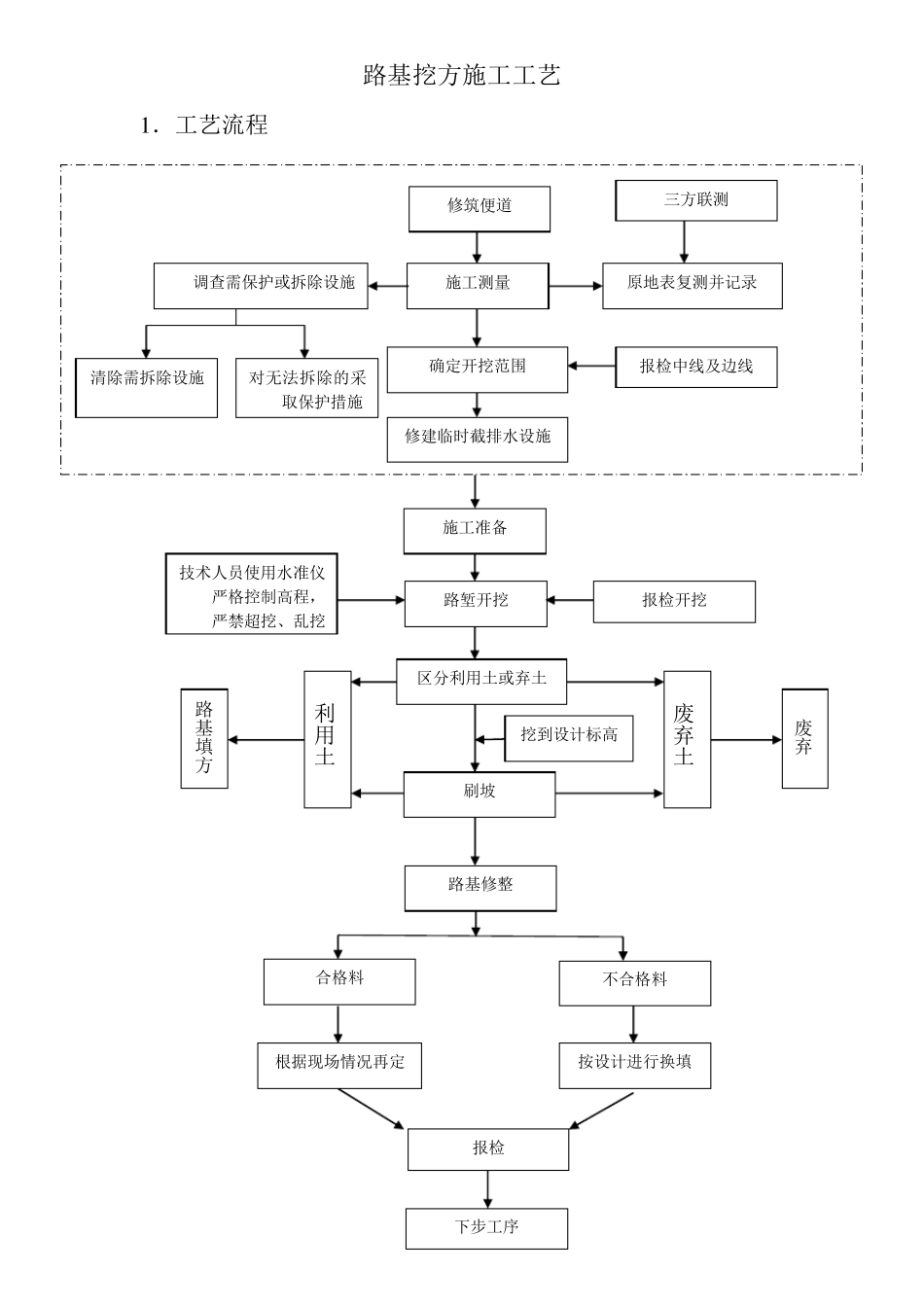

路基挖方施工工艺 1 . 工艺流程 修建临时截排水设施 施工测量 确定开挖范围 区分利用土或弃土 路堑开挖 路基修整 修筑便道 原地表复测并记录 调查需保护或拆除设施 清除需拆除设施 对无法拆除的采取保护措施 挖到设计标高 不合格料 合格料 根据现场情况再定 按设计进行换填 三方联测 报检中线及边线 报检开挖 报检 下步工序 施工准备 技术人员使用水准仪严格控制高程,严禁超挖、乱挖 刷坡 利用土 路基填方 废弃 废弃土 2 .施工流程 2 .1 施工准备 技术准备 路基开挖施工前,应在全面熟悉施工图纸及设计交底的基础上,进行现场核对和施工调查,发现问题应及时通知工程技术部。(1、与原有道路顺接处 2、两段图纸连接处) (不要全部相信图纸,尽管田总和高总出图质量很高,但作为技术人员应时刻有这种意识,带着批判的眼光去审视图纸;排水浆砌)更换图纸的习惯 主要的施工机具准备 测量仪器:全站仪、水准仪。 机械设备:挖机(带破碎锤)、自卸车、装载机、推土机、平地机、压路机、水车。 材料:线绳、米尺、白灰、木桩、坡度尺 安全设备:安全帽、反光背心、围挡、警示牌等。 施工测量 路基施工前应做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检测、增 设临 时水准点等。(其中在施工前,现场技术人员需 对测量部提 供 的水准控 制 点进行闭 合 ,水准点闭 合 后 方 可 使 用 ,若 闭 合 不上,需 通知测量部进行复测。) 1、测量放 样 以 及调查需 保 护 或 拆 除 设施 根 据 路基中线及施工图纸确 定 出确 切 的征 地边 线,经 监 理 工程师 确 认 后 ,打设边 界 桩,核实 占 地范 围内地上、地下 所 有需 要拆 除 和需 要加 固 保 护 的设施,限 制 施工区 域 以 避 免 不必 要的纠 纷 。最 后 按 施工图放 出中线桩,测定 出各 桩点的相应高程。(在施工前必 须 调查好地上(现有道路是 否 被 挖除 )地下 设施,例 如 光缆 、水管、污 水井 等 能 拆 除 的尽量拆 除 ,以 免 对施工造 成 影 响 ,如 果 拆 除 不了 ,就 采 取 保 护 措 施,以 免 施工时对其产 生 破坏 ) 2、原地表 横断测量 路基挖方 施工前,需 同 监 理 、分 包商 共 同 进行一 次 原地表 高程采 集 ,为土方准确 计量提 供 依 据 。 3、 确 定...
