技术交底书 技术交底 签到表 技术交底书 表格编号 项目名称 新建南昌至赣州客运专线CGZQ-11 标二分部 第 页 共 页 交底编号 设计文件图号 昌赣客专施(路)-158 施工部位 路基碎石垫层施工 交底日期 年 月 日 技术交底内容: 1、适用范围 2、施工技术要求 3、施工工艺 4、质量控制要点 5、安全保障措施 附件及附图: 交底人 复核人 审核人 接收人 项目名称 中铁二局昌赣客专CGZQ-11 标项目经理部第二分部 交底类别 技术交底 主持人 交底人 交底时间 交底地点 书面 资料 附件 一、施工技术要求: 1

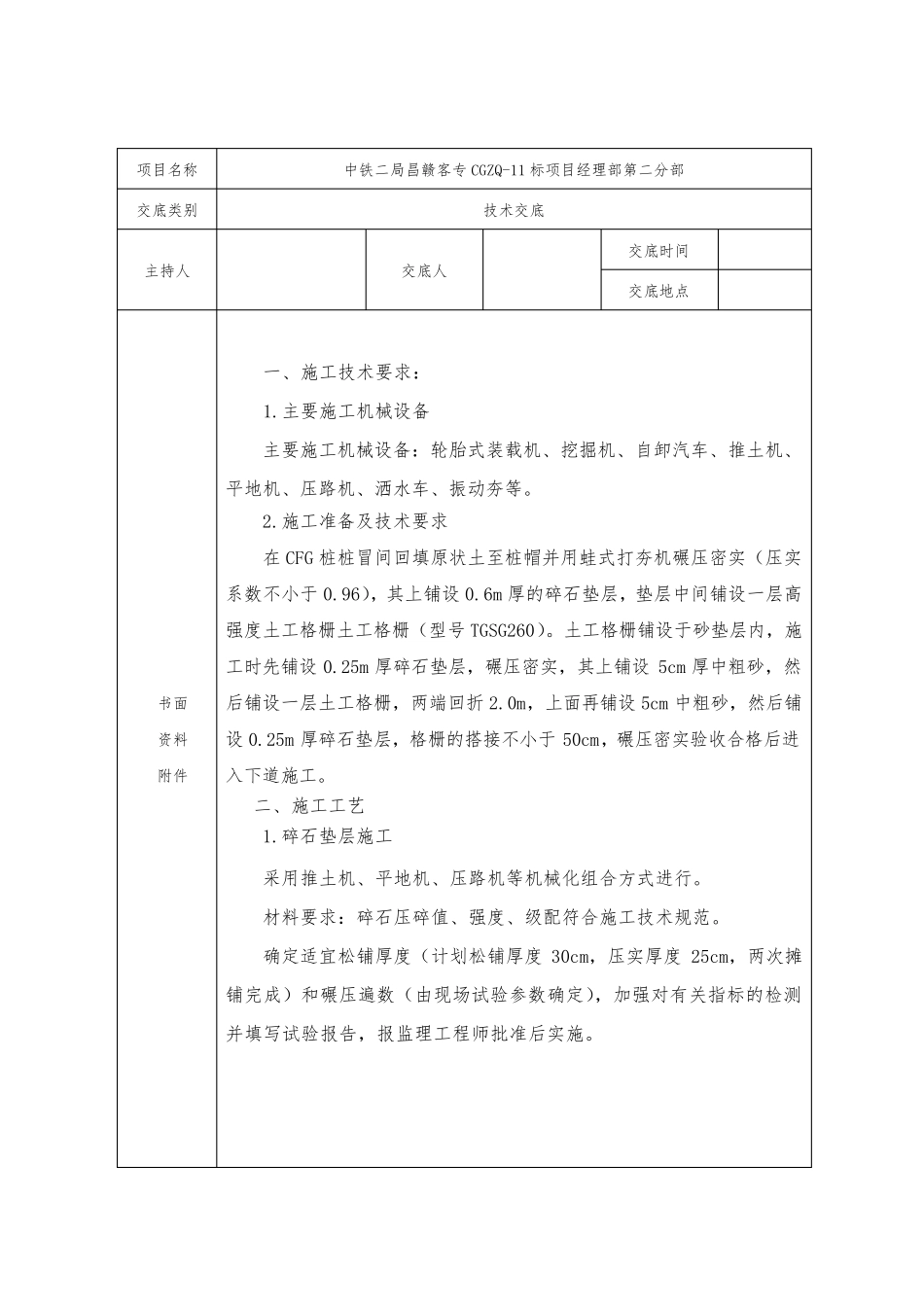

主要施工机械设备 主要施工机械设备:轮胎式装载机、挖掘机、自卸汽车、推土机、平地机、压路机、洒水车、振动夯等
施工准备及技术要求 在 CFG 桩桩冒间回填原状土至桩帽并用蛙式打夯机碾压密实(压实系数不小于 0
96),其上铺设 0
6m 厚的碎石垫层,垫层中间铺设一层高强度土工格栅土工格栅(型号 TGSG260)
土工格栅铺设于砂垫层内,施工时先铺设 0
25m 厚碎石垫层,碾压密实,其上铺设 5cm 厚中粗砂,然后铺设一层土工格栅,两端回折 2
0m,上面再铺设 5cm 中粗砂,然后铺设 0
25m 厚碎石垫层,格栅的搭接不小于 50cm,碾压密实验收合格后进入下道施工
二、施工工艺 1
碎石垫层施工 采用推土机、平地机、压路机等机械化组合方式进行
材料要求:碎石压碎值、强度、级配符合施工技术规范
确定适宜松铺厚度(计划松铺厚度 30cm,压实厚度 25cm,两次摊铺完成)和碾压遍数(由现场 试 验参 数确定),加 强对 有 关 指 标的检 测并填写 试 验报 告 ,报 监 理工程 师 批 准后实施
垫层施工工艺流程图 测量放线:测量控制桩间距控制在10m
控制桩测设完成后,在施工段的一端打入钢筋桩,把拉力器一端固定在钢筋桩上,使拉力器
