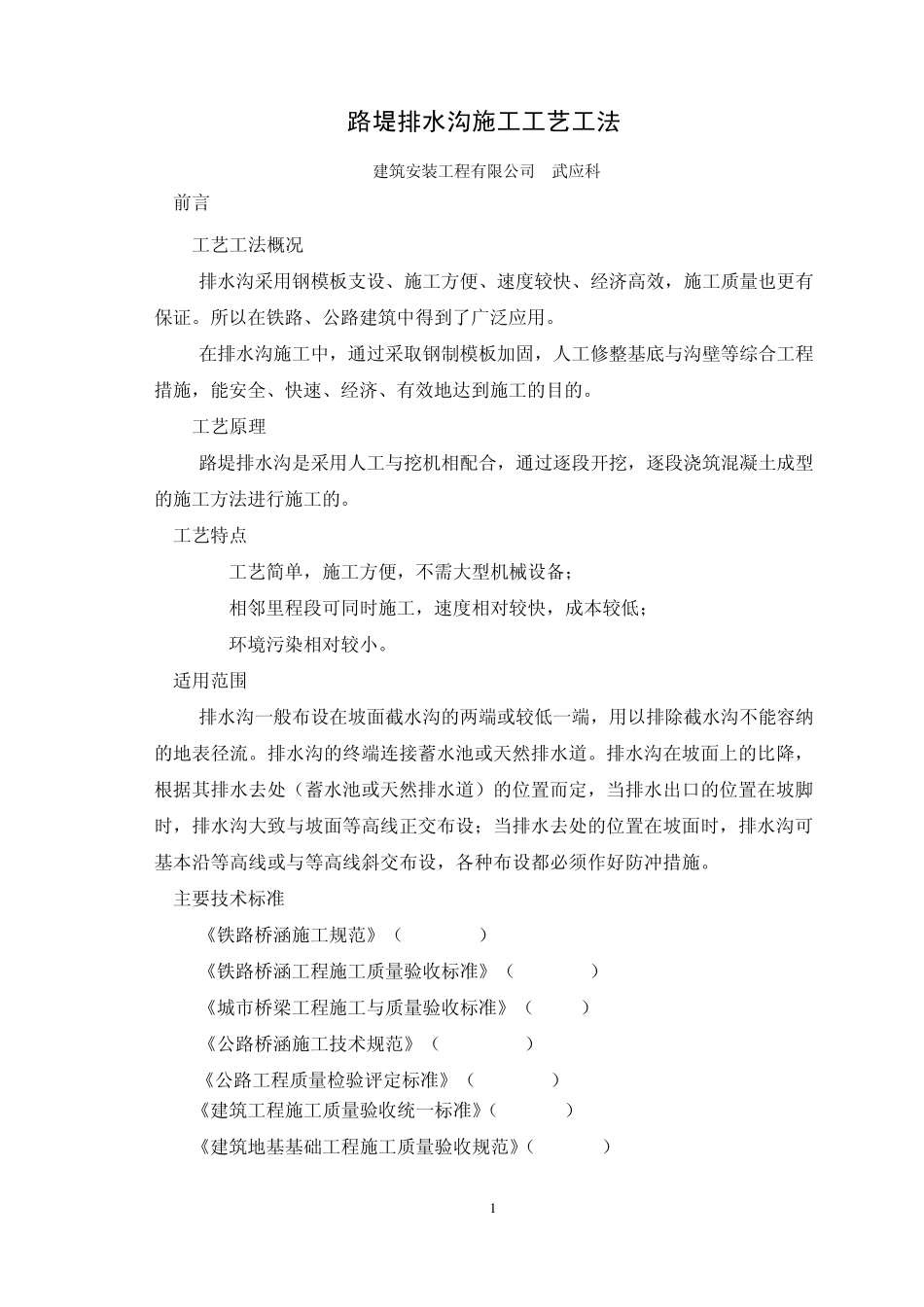

1 路堤排水沟施工工艺工法 建筑安装工程有限公司 武应科 1 前言 1.1 工艺工法概况 排水沟采用钢模板支设、施工方便、速度较快、经济高效,施工质量也更有保证。所以在铁路、公路建筑中得到了广泛应用。 在排水沟施工中,通过采取钢制模板加固,人工修整基底与沟壁等综合工程措施,能安全、快速、经济、有效地达到施工的目的。 1.2 工艺原理 路堤排水沟是采用人工与挖机相配合,通过逐段开挖,逐段浇筑混凝土成型的施工方法进行施工的。 2 工艺特点 2.1 工艺简单,施工方便,不需大型机械设备; 2.2 相邻里程段可同时施工,速度相对较快,成本较低; 2.3 环境污染相对较小。 3 适用范围 排水沟一般布设在坡面截水沟的两端或较低一端,用以排除截水沟不能容纳的地表径流。排水沟的终端连接蓄水池或天然排水道。排水沟在坡面上的比降,根据其排水去处(蓄水池或天然排水道)的位置而定,当排水出口的位置在坡脚时,排水沟大致与坡面等高线正交布设;当排水去处的位置在坡面时,排水沟可基本沿等高线或与等高线斜交布设,各种布设都必须作好防冲措施。 4 主要技术标准 《铁路桥涵施工规范》(TB 10203) 《铁路桥涵工程施工质量验收标准》(TB 10415) 《城市桥梁工程施工与质量验收标准》(CJJ 2) 《公路桥涵施工技术规范》(JTG/T F50) 《公路工程质量检验评定标准》(JTGF80-1) 《建筑工程施工质量验收统一标准》(GB50300) 《建筑地基基础工程施工质量验收规范》(GB50202) 2 《湿陷性黄土地区建筑规范》(GB50025) 《土工试验方法标准》(GB/T50123) 《建筑地基处理技术规程》(JGJ79) 《建筑工程冬期施工规程》(JGJ104) 5 排水沟施工方法 排水沟施工是采用人工与挖掘机配合开挖的施工方法,沟槽开挖,基底平整夯实,沟壁平整,浇筑基底混凝土,支设沟壁模板,浇筑沟壁混凝土,拆除模板。 6 工艺流程及操作要点 6.1 施工工艺流程 图1 施工工艺流程图 6.2 操作要点 6 .2 .1 路基施工前应核对全线排水系统的设计是否完备和妥善。排水设施的结构形式、断面尺寸、材料规格及平面位置、纵坡、铺砌厚度、平整度严格按照设计采用的截面尺寸施工,不随意更改水沟截面、位置、设置长度。 测量放桩 基槽开挖及验收 沟底混凝土浇筑 沟壁模板安装 沟壁混凝土浇筑 拆模板 检查验收 养护 施工准备 3 6.2.2 排水系统确保排水顺畅,注意各排水工程间的顺接。施工中注意临时排水设...
