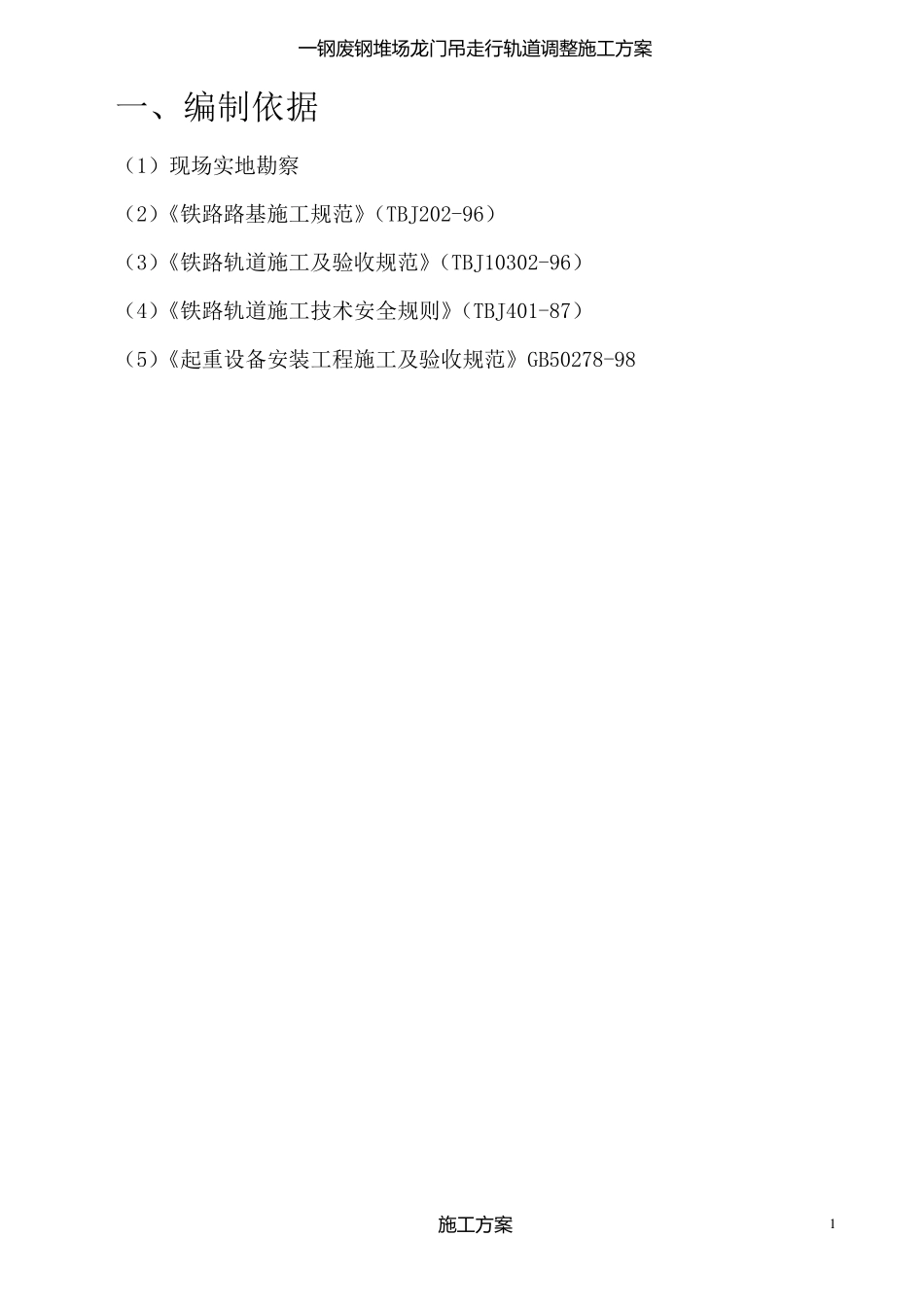

一钢废钢堆场龙门吊走行轨道调整施工方案 施工方案 1 一、编制依据 (1)现场实地勘察 (2)《铁路路基施工规范》(TBJ202-96) (3)《铁路轨道施工及验收规范》(TBJ10302-96) (4)《铁路轨道施工技术安全规则》(TBJ401-87) (5)《起重设备安装工程施工及验收规范》GB50278-98一钢废钢堆场龙门吊走行轨道调整施工方案 施工方案 2 二、工程概况 2
1 工程简介 一钢废钢堆场龙门吊的行走轨道目前现状为:轨道严重不平整,轨道接头处错位较大,通过现场实地勘察,可以肯定,龙门吊的走行轨道目前技术状况较差,大大超过了同行业的技术要求,因此一钢公司决定进行龙门吊的走行轨道调整
2 工程实物量:需要进行调整的轨道共 6 根,4 根 360m,2 根 210m
轨道总长度为 1860m
3 委托单位:一钢公司 2
4 施工单位:上海十三冶检修公司一钢项目部 2
5 工程特点 (1)本工程全部为露天作业,受天气影响较大; (2)由于龙门吊需配合生产,存在生产与轨道调整施工作业同步进行的情况,存在安全隐患问题,因此为确保万无一失,需采取必要的安全措施
三、施工部署及资源 3
1 施工部署 1)认真做好施工技术、施工条件、材料供应、机械装备等各方面的准备工作; 2)编制切实可行的计划下达到班组,层 层 落 实; 3)施工期 间 与甲 方代 表 密 切配合,即 时 解 决施工过程中 的问题,便 于加快 施工进度
一钢废钢堆场龙门吊走行轨道调整施工方案 施工方案 3 3
2 资源配置 3
1 人力资源计划 1 钳工 1 2 人 4 火、电焊 2 人 2 起重工 1 2 人 5 其他 5 人 3 电工 1 人 3
2 主要施工机械资源计划 序号 名 称 型号规格 数量 备 注 1 汽车 1
5t 1 2 电焊机 24KW 1 3 水
