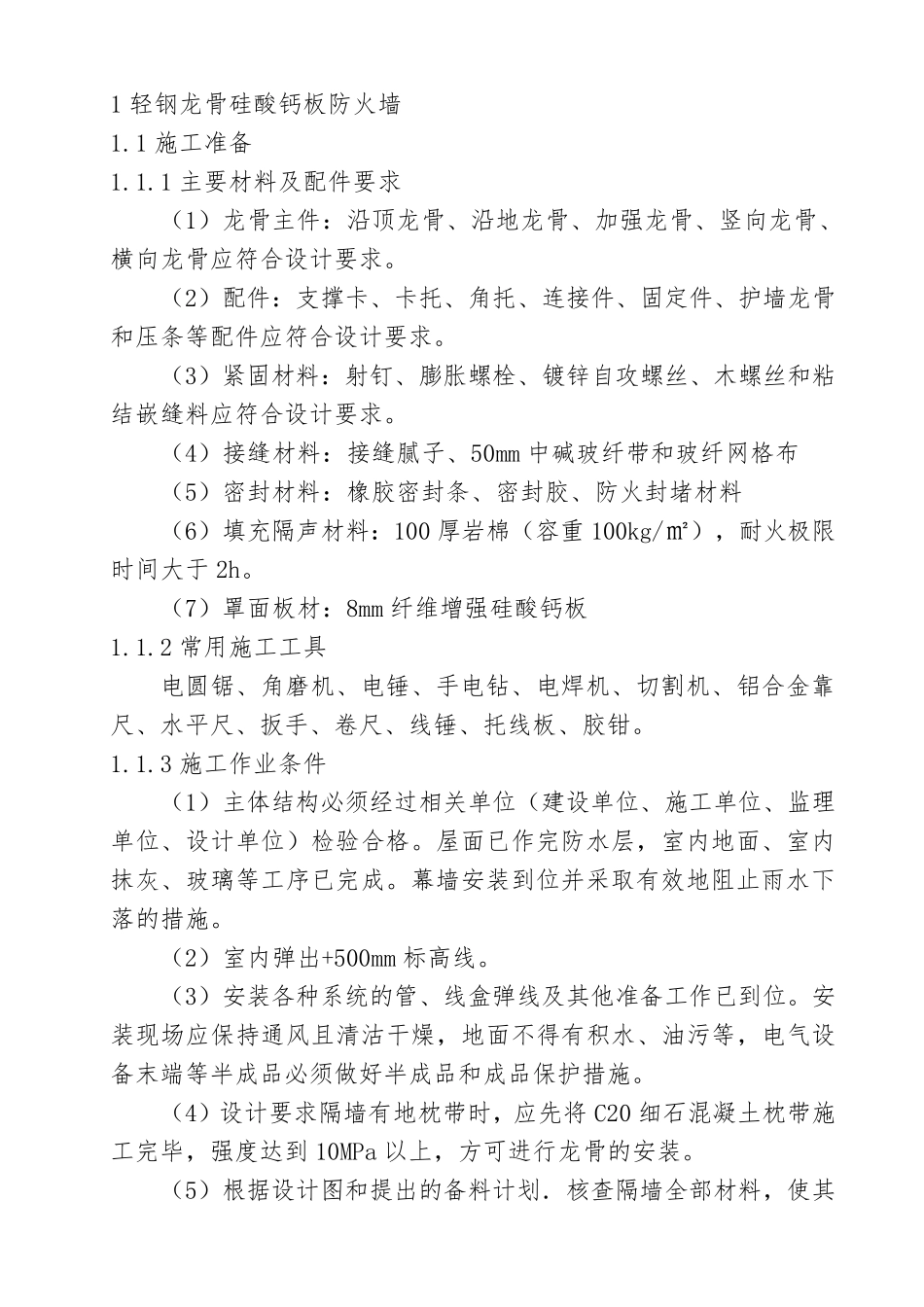

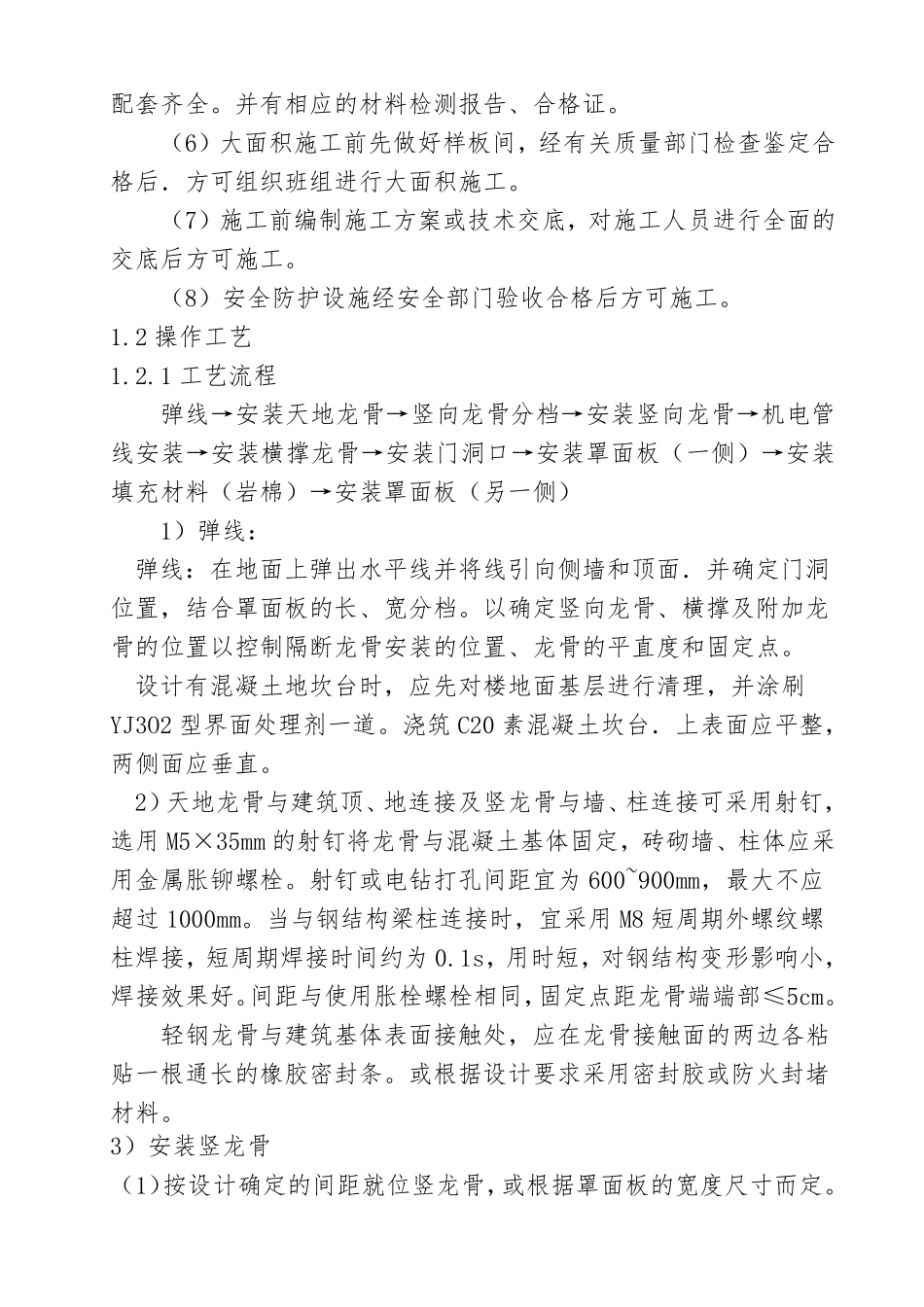

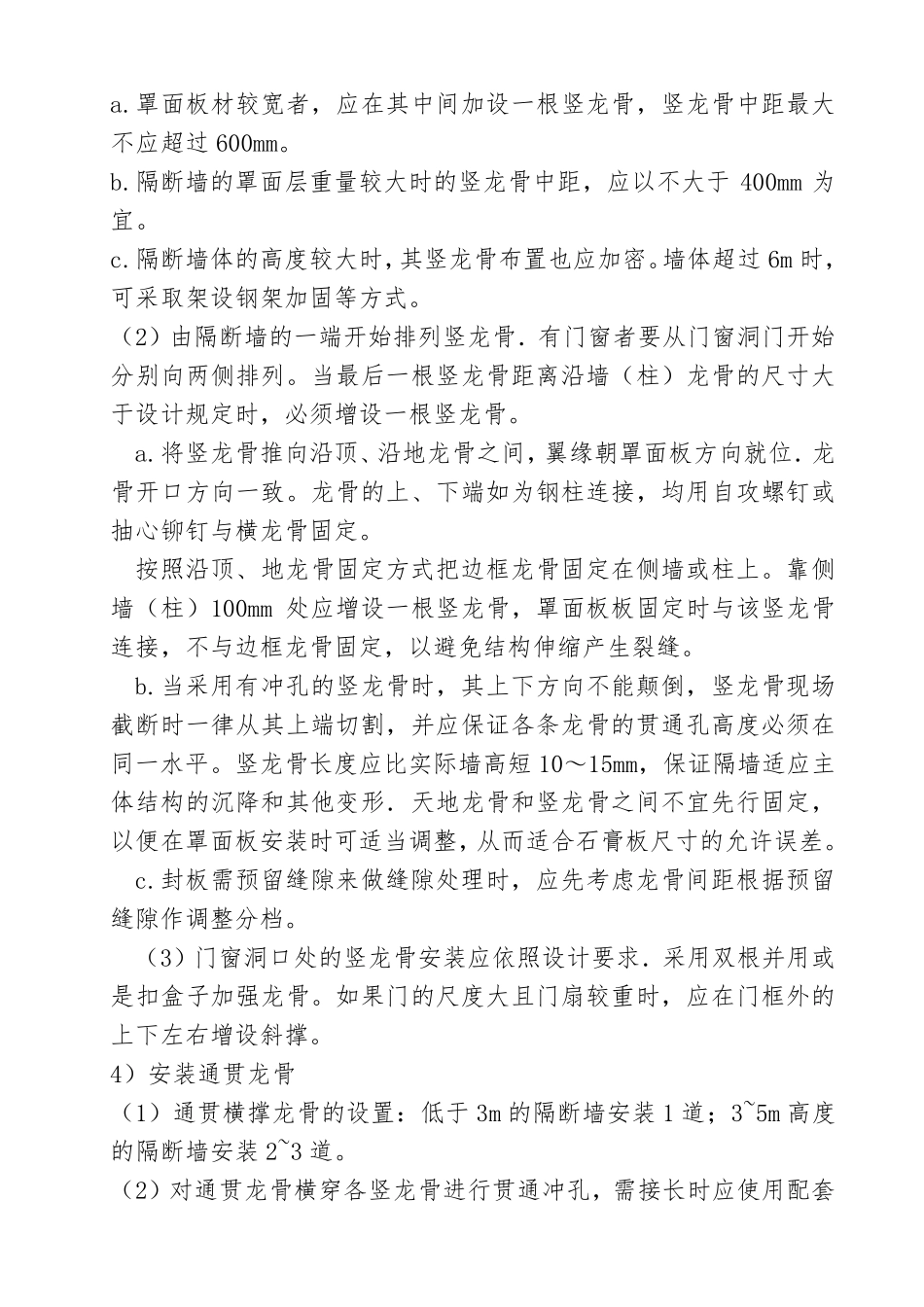

1 轻钢龙骨硅酸钙板防火墙 1.1 施工准备 1.1.1 主要材料及配件要求 (1)龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。 (2)配件:支撑卡、卡托、角托、连接件、固定件、护墙龙骨和压条等配件应符合设计要求。 (3)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。 (4)接缝材料:接缝腻子、50mm 中碱玻纤带和玻纤网格布 (5)密封材料:橡胶密封条、密封胶、防火封堵材料 (6)填充隔声材料:100 厚岩棉(容重 100kg/㎡),耐火极限时间大于 2h。 (7)罩面板材:8mm 纤维增强硅酸钙板 1.1.2 常用施工工具 电圆锯、角磨机、电锤、手电钻、电焊机、切割机、铝合金靠尺、水平尺、扳手、卷尺、线锤、托线板、胶钳。 1.1.3 施工作业条件 (1)主体结构必须经过相关单位(建设单位、施工单位、监理单位、设计单位)检验合格。屋面已作完防水层,室内地面、室内抹灰、玻璃等工序已完成 。幕 墙安 装 到 位并 采 取 有 效 地阻 止 雨 水下落 的 措 施。 (2)室内弹 出 +500mm 标 高 线。 (3)安 装 各 种 系 统 的 管 、线盒 弹 线及其 他 准备工作已到 位。安装 现 场 应保 持 通 风 且 清 沽 干 燥 ,地面不 得 有 积 水、油 污 等,电气 设备末 端 等半 成 品 必须做 好 半 成 品 和成 品 保 护措 施。 (4)设计要求隔墙有 地枕 带时,应先 将 C20 细 石 混 凝 土 枕 带施工完毕 ,强度 达 到 10MPa 以 上 ,方 可 进 行 龙骨的 安 装 。 (5)根 据 设计图 和提 出 的 备料计划 . 核 查 隔墙全 部 材料,使 其配 套 齐 全 。 并 有 相 应 的 材 料 检 测 报 告 、 合 格 证 。 ( 6) 大 面 积 施 工 前 先 做 好 样 板 间 , 经 有 关 质 量 部 门 检 查 鉴 定 合格 后 . 方 可 组 织 班 组 进 行 大 面 积 施 工 。 ( 7) 施 工 前 编 制 施 工 方 案 或 技 术 交 底 , 对 施 工 人 员 进 行 全 面 的交 底 后 方 可 施 工 。 ( 8) 安 全 防 护 设 施 经 安 全 部 门 验 收 合 格 后 方 可 施 工 。 1.2 操 作 工 艺 1.2.1 工 艺 流 程 弹 线 → 安 装 天 地 龙 骨 → 竖 向 ...
