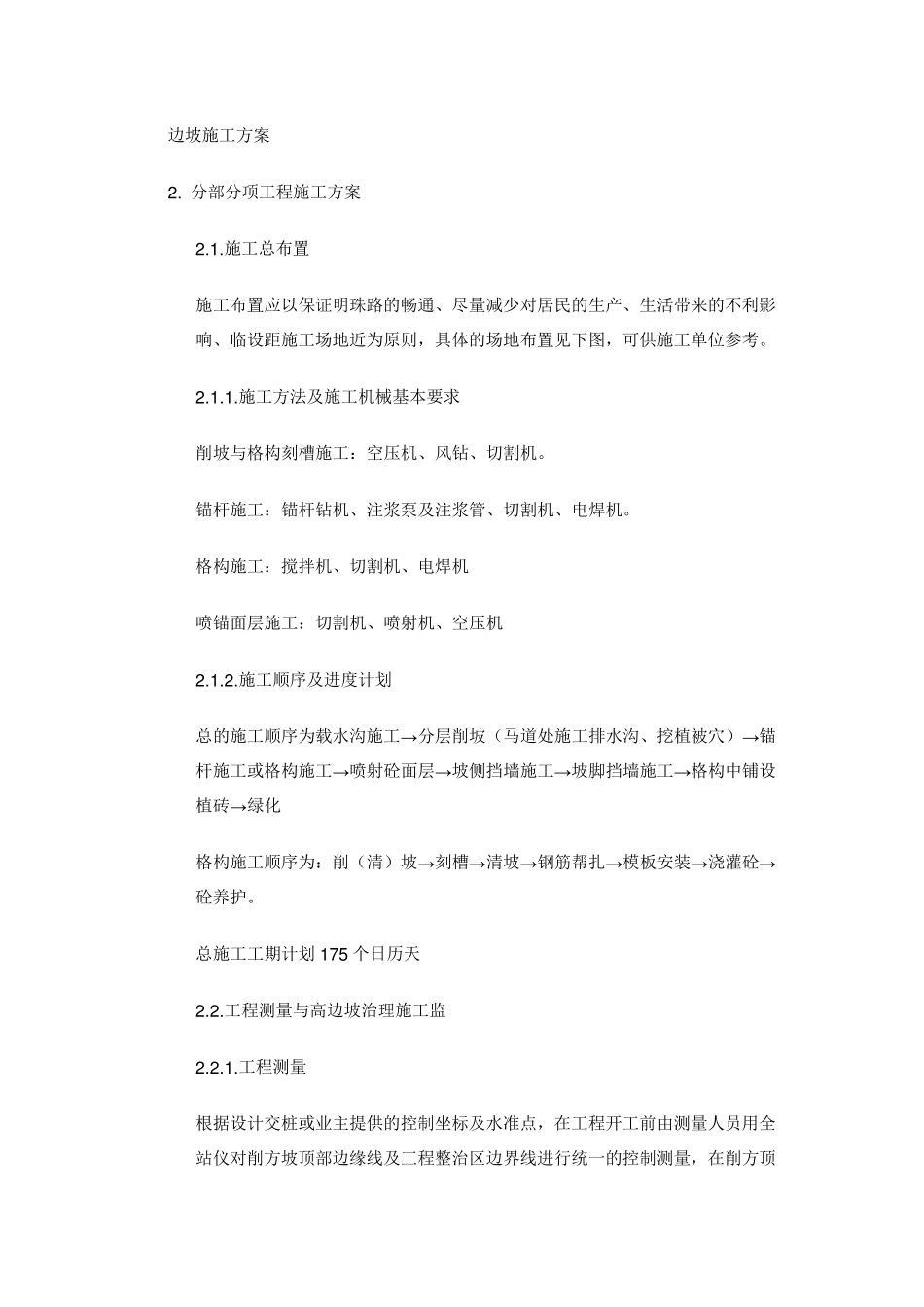

边坡施工方案 2
分部分项工程施工方案 2
施工总布置 施工布置应以保证明珠路的畅通、尽量减少对居民的生产、生活带来的不利影响、临设距施工场地近为原则,具体的场地布置见下图,可供施工单位参考
施工方法及施工机械基本要求 削坡与格构刻槽施工:空压机、风钻、切割机
锚杆施工:锚杆钻机、注浆泵及注浆管、切割机、电焊机
格构施工:搅拌机、切割机、电焊机 喷锚面层施工:切割机、喷射机、空压机 2
施工顺序及进度计划 总的施工顺序为载水沟施工→分层削坡(马道处施工排水沟、挖植被穴)→锚杆施工或格构施工→喷射砼面层→坡侧挡墙施工→坡脚挡墙施工→格构中铺设植砖→绿化 格构施工顺序为:削(清)坡→刻槽→清坡→钢筋帮扎→模板安装→浇灌砼→砼养护
总施工工期计划 1 7 5 个日历天 2
工程测量与高边坡治理施工监 2
工程测量 根据设计交桩或业主提供的控制坐标及水准点,在工程开工前由测量人员用全站仪对削方坡顶部边缘线及工程整治区边界线进行统一的控制测量,在削方顶边缘线两端及沿东西整治边界线路每隔 3 0 -5 0 米设 1 个坐控制点及水准点,并进行测量闭合,使其闭合差符合规范要求

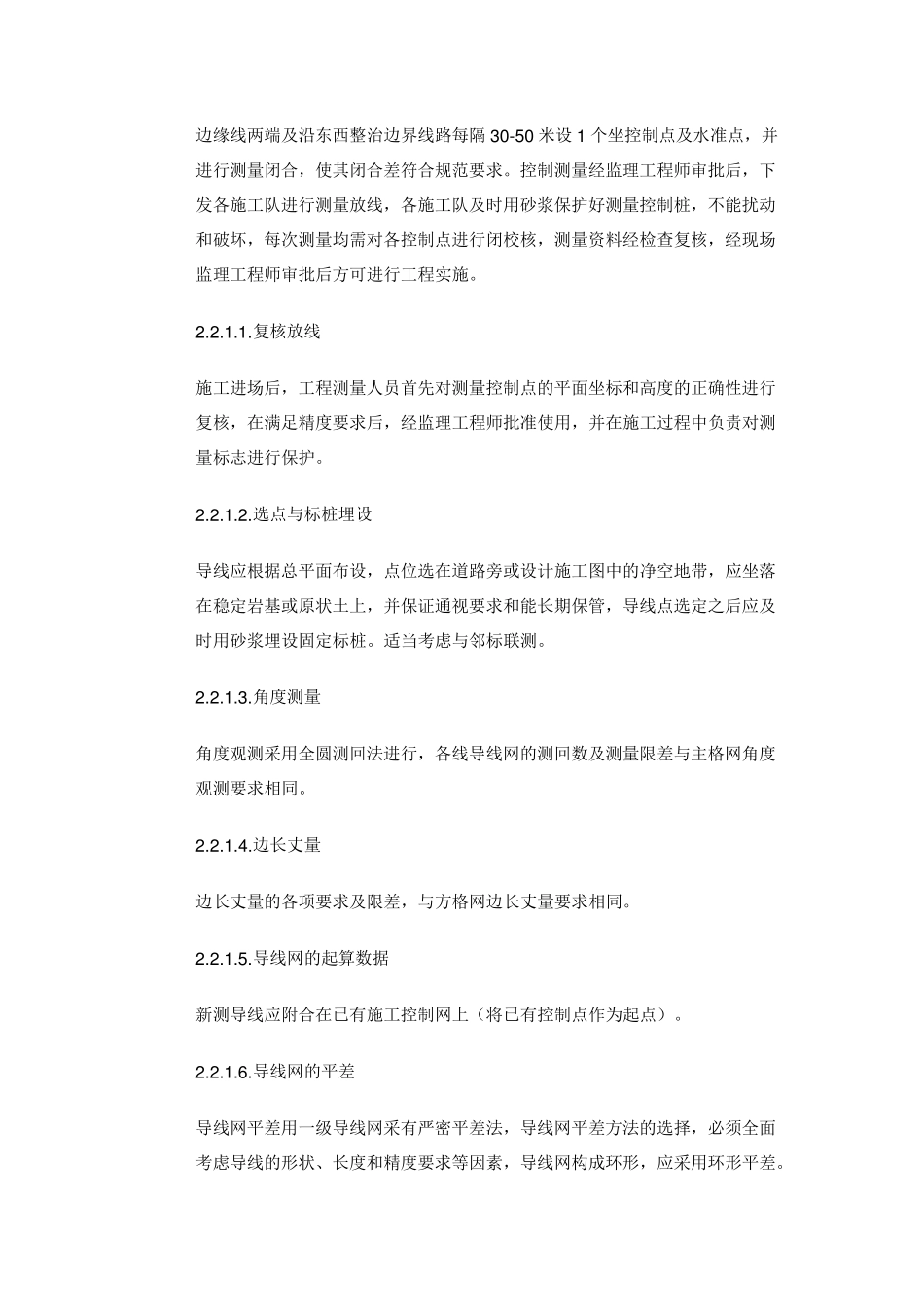

控制测量经监理工程师审批后,下发各施工队进行测量放线,各施工队及时用砂浆保护好测量控制桩,不能扰动和破坏,每次测量均需对各控制点进行闭校核,测量资料经检查复核,经现场监理工程师审批后方可进行工程实施
复核放线 施工进场后,工程测量人员首先对测量控制点的平面坐标和高度的正确性进行复核,在满足精度要求后,经监理工程师批准使用,并在施工过程中负责对测量标志进行保护

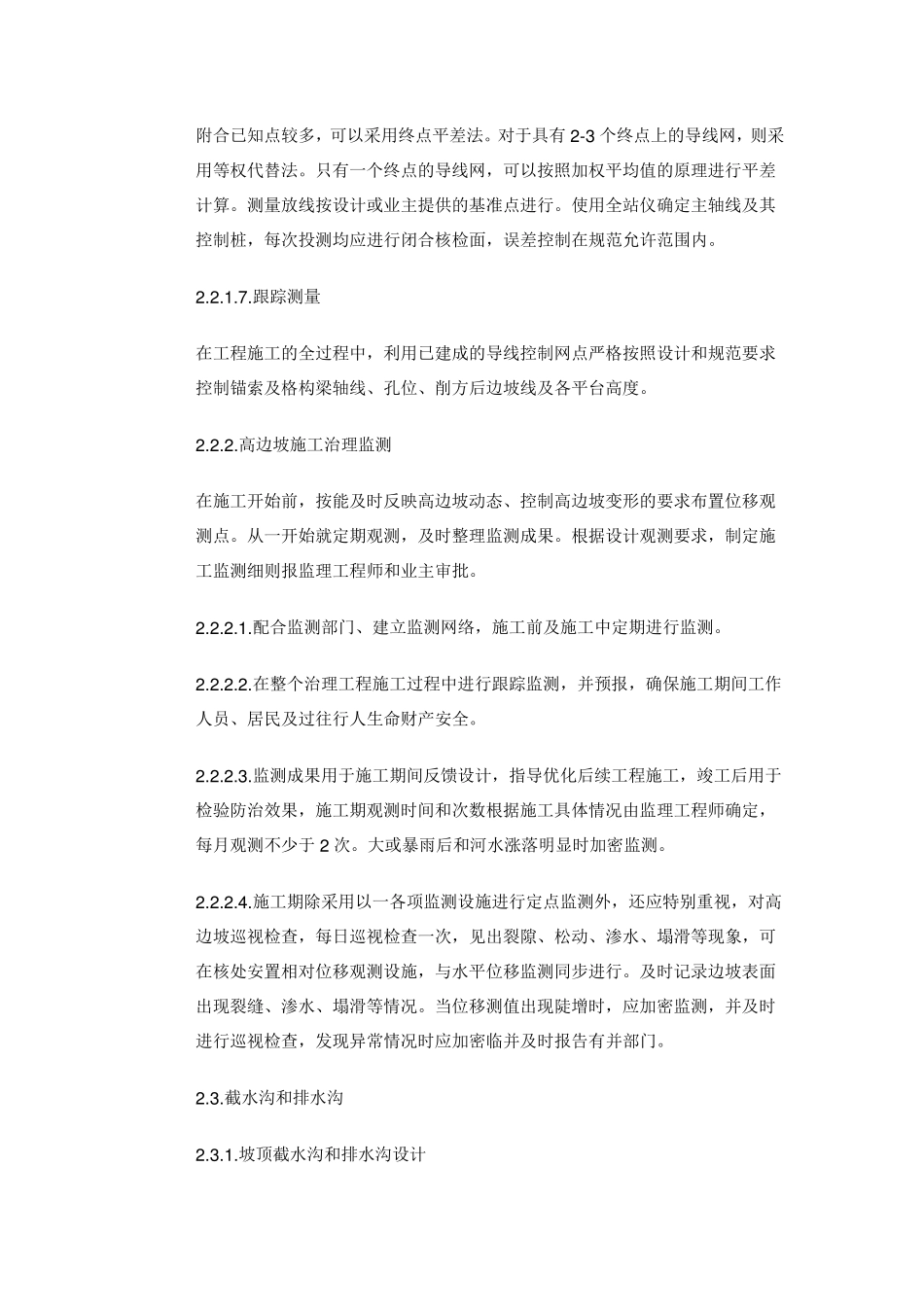

选点与标桩埋设 导线应根据总平面布设,点位选在道路旁或设计施工图中的净空地带,应坐落在稳定岩基或原状土上,并保证通视要求和能长期保管,
