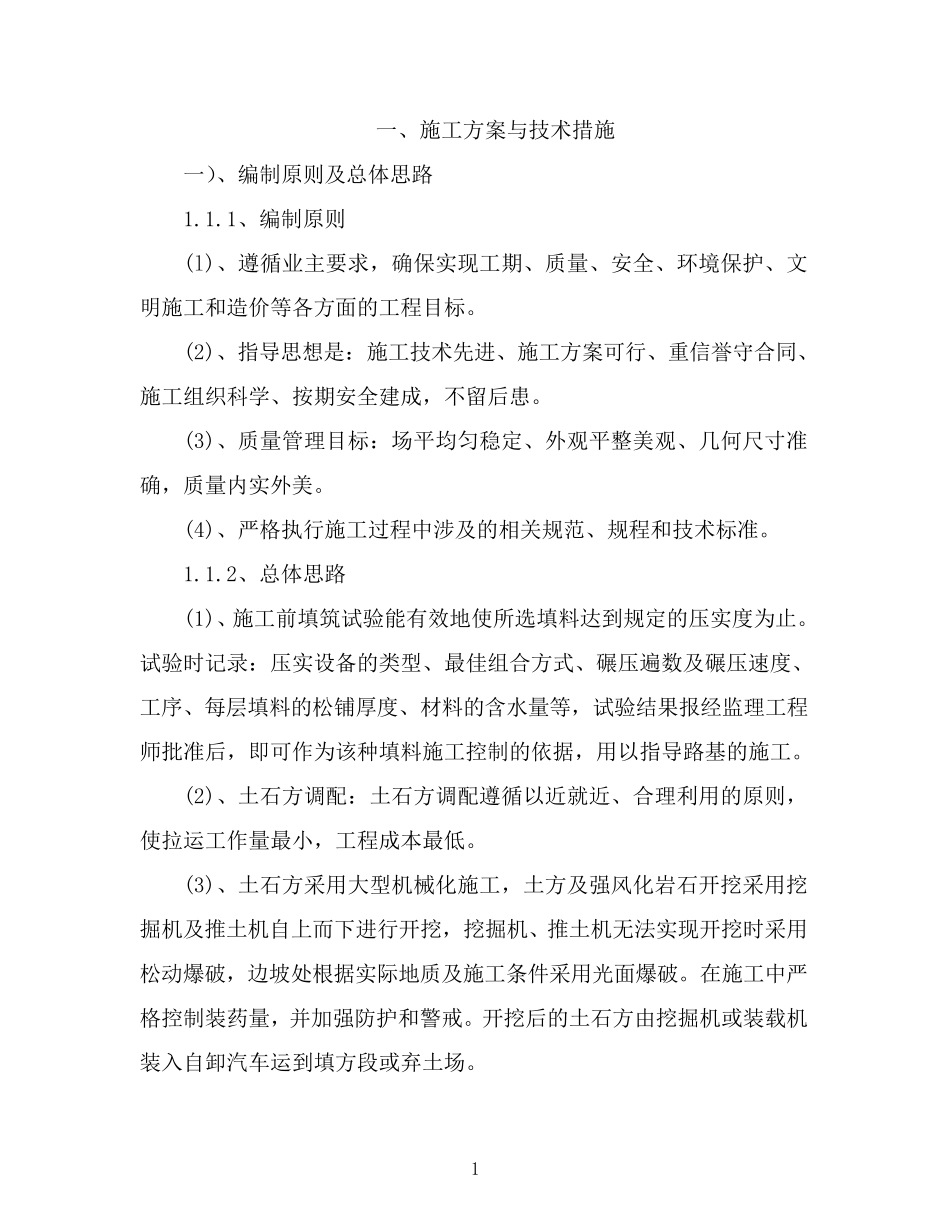

目 录 一、施工方案与技术措施…………………………………………….( 1) 二、质量保证措施…………………………………………………….(11) 三、施工总进度计划及保证措施……………………………………. (12)四、施工安全措施……………………………………………………. (13)五、文明施工措施…………………………………………………….(17) 六、机械及人力投入情况…………………………………………… (19) 1 一、施工方案与技术措施 一)、编制原则及总体思路 1.1.1、编制原则 (l)、遵循业主要求,确保实现工期、质量、安全、环境保护、文明施工和造价等各方面的工程目标。 (2)、指导思想是:施工技术先进、施工方案可行、重信誉守合同、施工组织科学、按期安全建成,不留后患。 (3)、质量管理目标:场平均匀稳定、外观平整美观、几何尺寸准确,质量内实外美。 (4)、严格执行施工过程中涉及的相关规范、规程和技术标准。 1.1.2、总体思路 (1)、施工前填筑试验能有效地使所选填料达到规定的压实度为止。试验时记录:压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层填料的松铺厚度、材料的含水量等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依 据 ,用 以 指导路基 的施工。 (2)、土 石 方调 配 :土 石 方调 配 遵循以 近 就 近 、合理利 用 的原则,使拉 运 工作量最小 ,工程成本 最低 。 (3)、土 石 方采 用 大 型机 械 化 施工,土 方及强 风 化 岩 石 开 挖 采 用 挖掘 机 及推 土 机 自 上 而 下 进行开 挖 ,挖 掘 机 、推 土 机 无 法 实现开 挖 时采 用松动 爆 破 ,边 坡 处 根 据 实际 地质及施工条 件 采 用 光 面爆 破 。在 施工中严格控制装 药 量,并 加 强 防 护和警 戒 。开 挖 后的土 石 方由 挖 掘 机 或 装 载 机装 入 自 卸 汽 车 运 到填方段 或 弃 土 场。 2 (4)、填筑采用分段分层纵填法施工。自卸汽车运输填料,推土机分层摊铺、分层整平,重型振动压路机分层压实,分层检查验收。 二)、边坡工程 1、开挖机械设备选型。根据开挖区地形地质及施工强度情况,挖装设备宜选择运转灵活、挖装效率高、斗容量适中即容量为1.0m3 的液压挖掘机(反铲),运输设备选择载重吨位15t 左右的自卸汽车,开挖土层较薄地段选用推土机辅助集料。 2、开挖...
