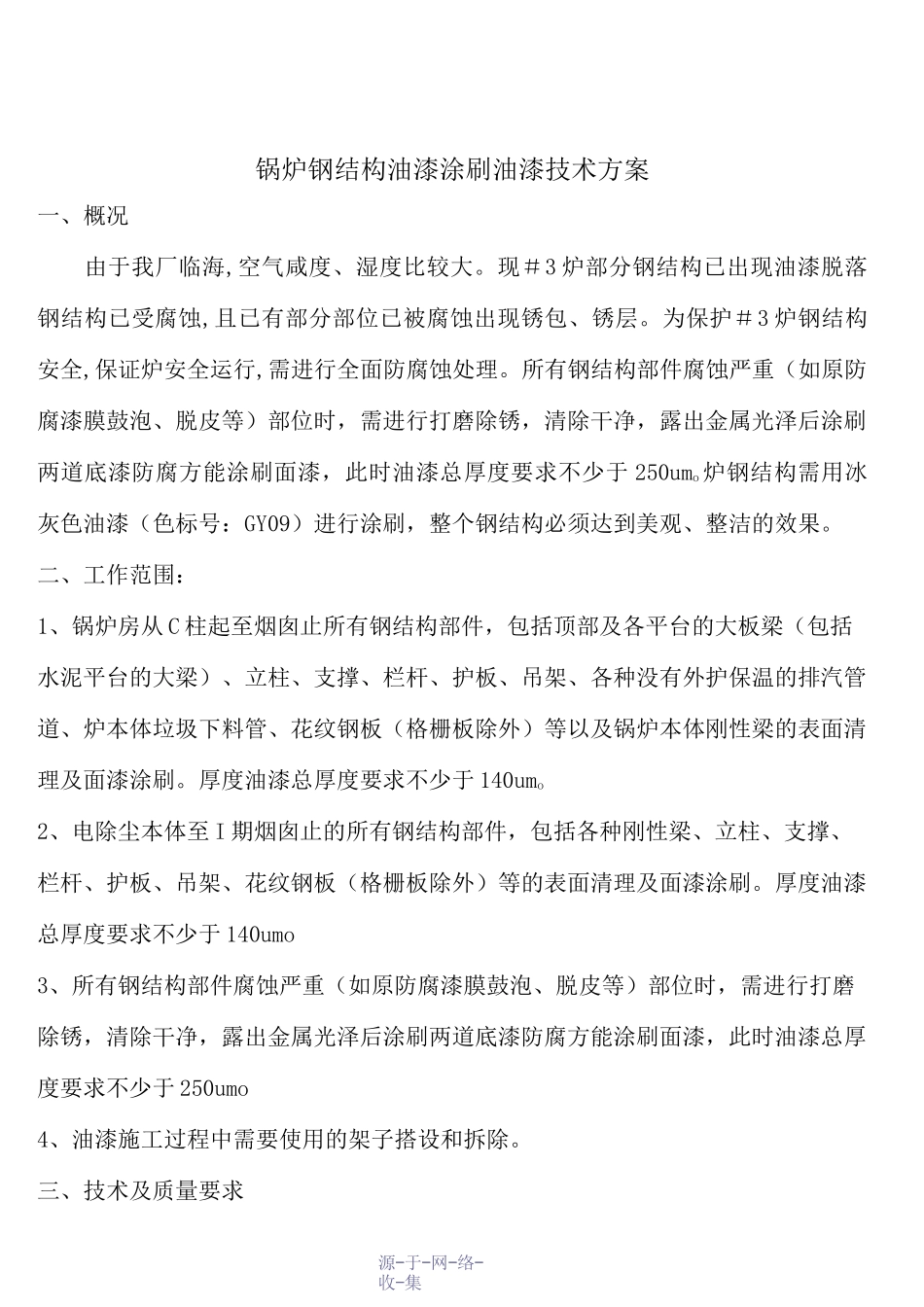

源-于-网-络-收-集锅炉钢结构油漆涂刷油漆技术方案一、概况由于我厂临海,空气咸度、湿度比较大
现#3 炉部分钢结构已出现油漆脱落钢结构已受腐蚀,且已有部分部位已被腐蚀出现锈包、锈层
为保护#3 炉钢结构安全,保证炉安全运行,需进行全面防腐蚀处理
所有钢结构部件腐蚀严重(如原防腐漆膜鼓泡、脱皮等)部位时,需进行打磨除锈,清除干净,露出金属光泽后涂刷两道底漆防腐方能涂刷面漆,此时油漆总厚度要求不少于 250umo炉钢结构需用冰灰色油漆(色标号:GY09)进行涂刷,整个钢结构必须达到美观、整洁的效果
二、工作范围:1、锅炉房从 C 柱起至烟囱止所有钢结构部件,包括顶部及各平台的大板梁(包括水泥平台的大梁)、立柱、支撑、栏杆、护板、吊架、各种没有外护保温的排汽管道、炉本体垃圾下料管、花纹钢板(格栅板除外)等以及锅炉本体刚性梁的表面清理及面漆涂刷

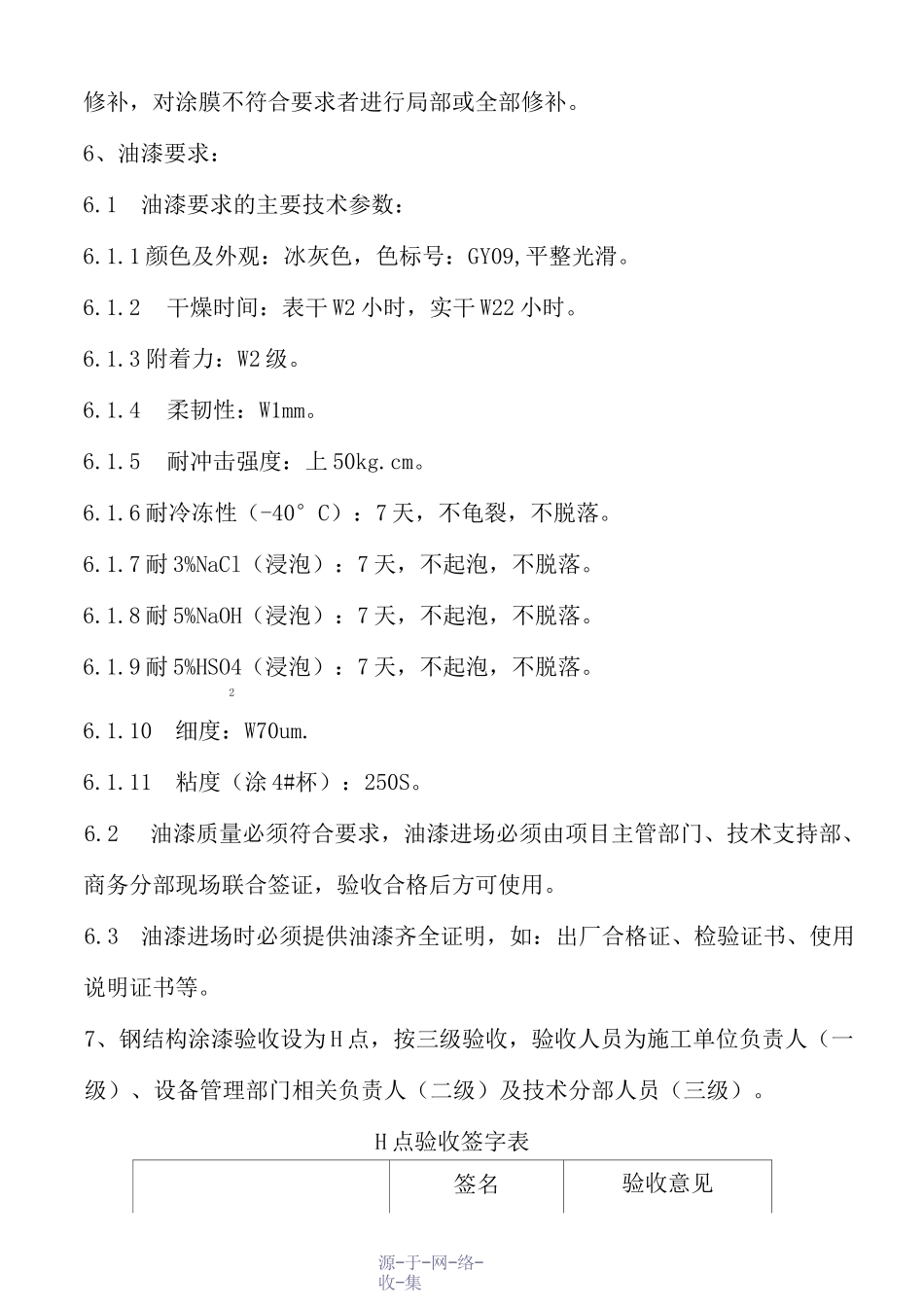

厚度油漆总厚度要求不少于 140umo2、电除尘本体至 I 期烟囱止的所有钢结构部件,包括各种刚性梁、立柱、支撑、栏杆、护板、吊架、花纹钢板(格栅板除外)等的表面清理及面漆涂刷
厚度油漆总厚度要求不少于 140umo3、所有钢结构部件腐蚀严重(如原防腐漆膜鼓泡、脱皮等)部位时,需进行打磨除锈,清除干净,露出金属光泽后涂刷两道底漆防腐方能涂刷面漆,此时油漆总厚度要求不少于 250umo4、油漆施工过程中需要使用的架子搭设和拆除

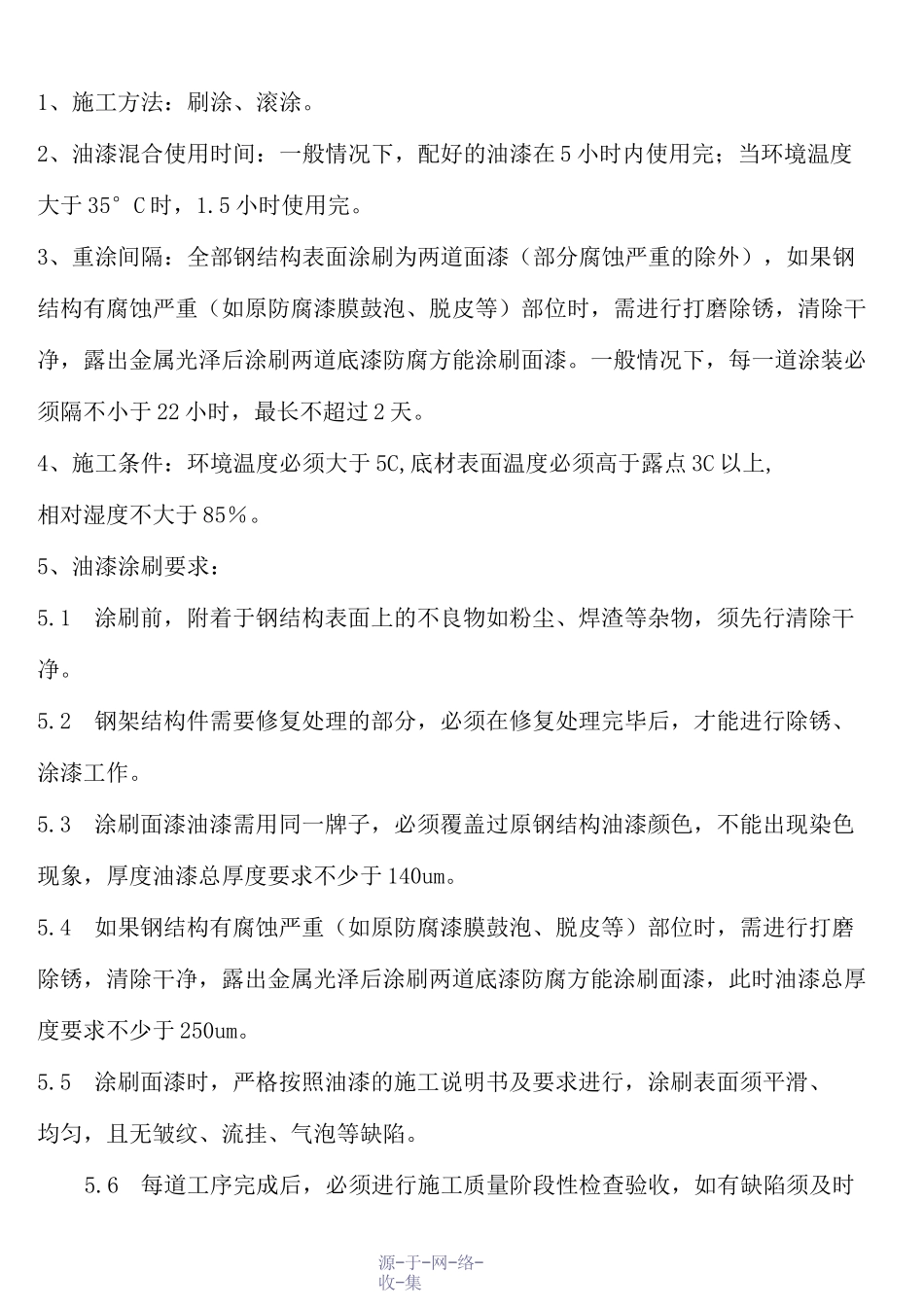

三、技术及质量要求源-于-网-络-收-集1、施工方法:刷涂、滚涂
2、油漆混合使用时间:一般情况下,配好的油漆在 5 小时内使用完;当环境温度大于 35°C 时,1
5 小时使用完
3、重涂间隔:全部钢结构表面涂刷为两道面漆(部分腐蚀严重的除外),如果钢结构有腐蚀严重(如原防腐漆膜鼓泡、脱皮等)部位时,需进行打磨除锈,清除干净,露出金属光泽后涂刷两道底漆防腐方能涂刷面漆
一般情况下,每一道涂装必须隔不小于 22 小时
