1技术交底记录表 C2-1编号工程名称交底日期施工单位分项工程名称砌体工程交底提要二次结构填充墙砌筑交底内容:一、施工准备:1
技术准备:熟悉图纸、规范、规程及工艺等
主要材料:陶粒砼砌块、钢筋、水泥、沙子、C20 商砼3
主要工具:3
1 填充墙砌筑:磅秤、大铲、刨锛、线坠、小白线、卷尺、2m 靠尺、楔形塞尺、筛子、水平尺、皮数杆、小水桶、灰槽、扫帚等
4•作业条件:1)填充墙砌筑作业条件:a
主体分部承重结构部分已施工完毕,质量合格,并已经有关部门验收
陶粒砼砌块进场,资料齐全砌筑砂浆的配合比试验单已出
每层楼层要弹出轴线、墙体线及门窗洞口位置线,经复核符合设计图纸要求
5•劳动力安排:本工程施工劳动力选用河北队进行施工,施工人员 60 人

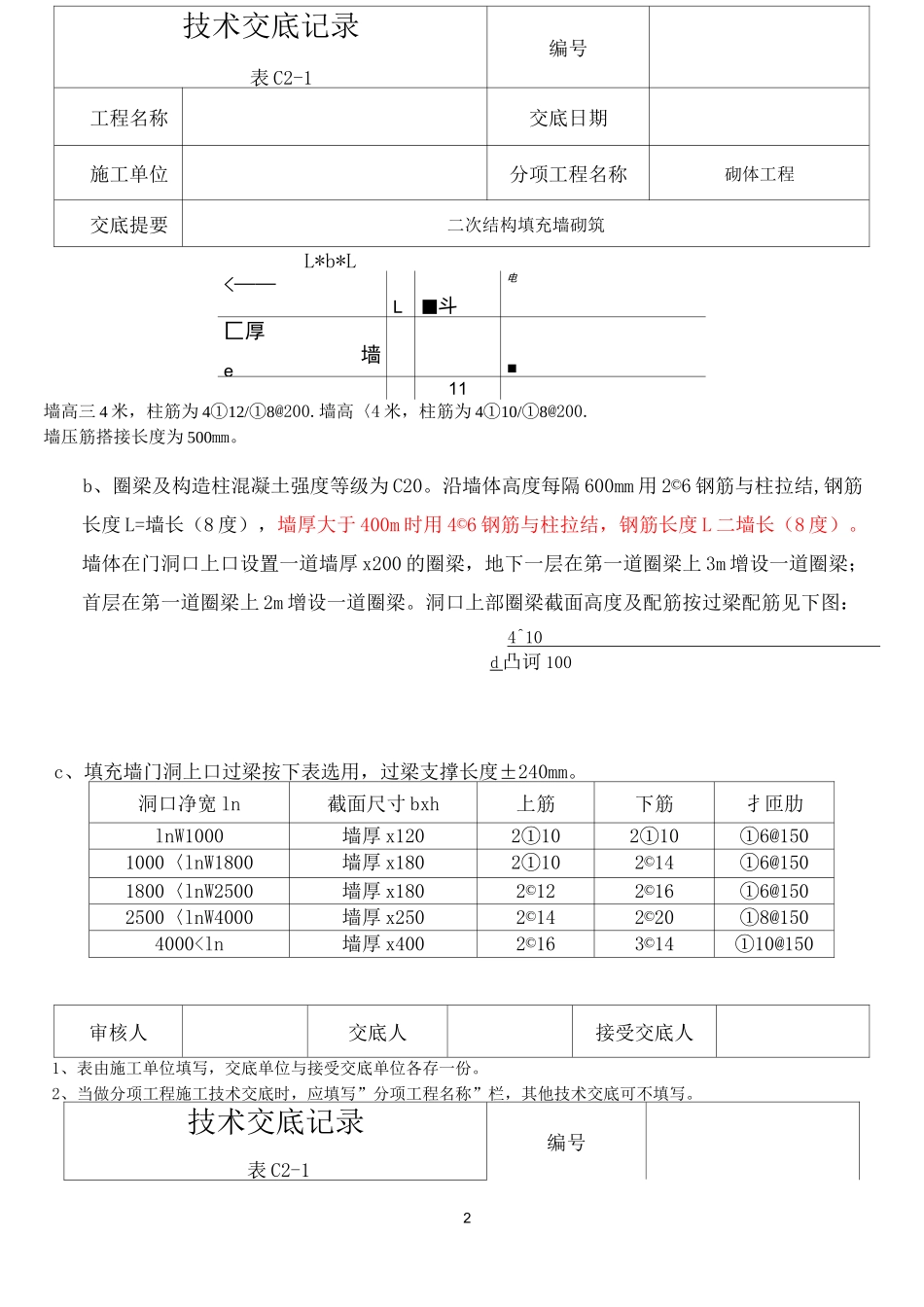

二、操作工艺(构造柱):1
构造柱施工工艺流程:放线 f 绑构造柱肋 f 焊墙拉肋 f 砌陶粒砼砖 f 支过梁、构造柱模板 f 打砼2

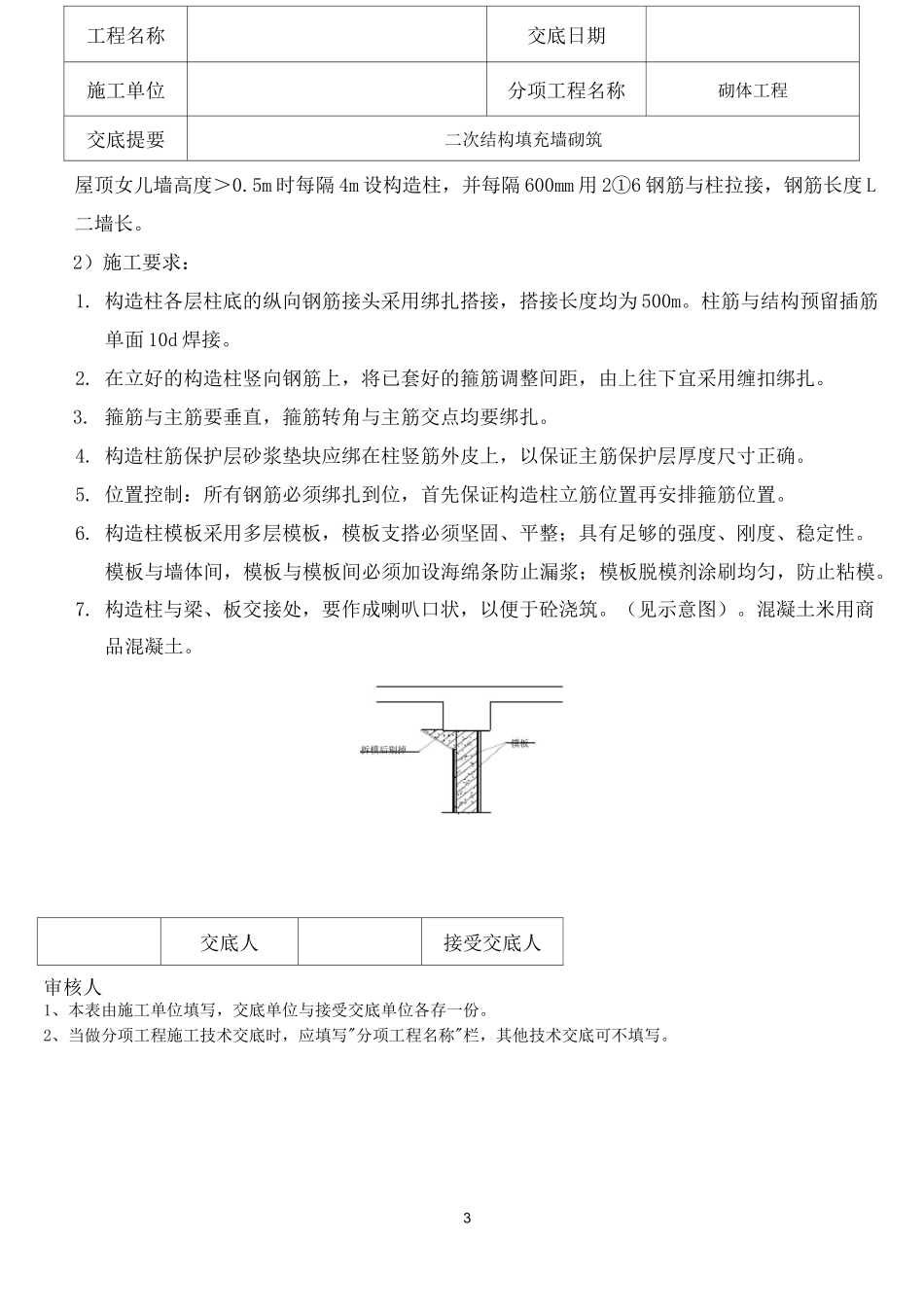

施工方法和技术要求:1)构造要求:a、当填充墙长度大于 5m 时应每隔 4m 左右设置构造柱,构造柱位于墙体相父、转角等处
构造柱纵筋在现浇楼面梁板时预留插筋
构造柱配筋见下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
2技术交底记录编号表 C2-1工程名称交底日期施工单位分项工程名称砌体工程交底提要二次结构填充墙砌筑L*b*L
