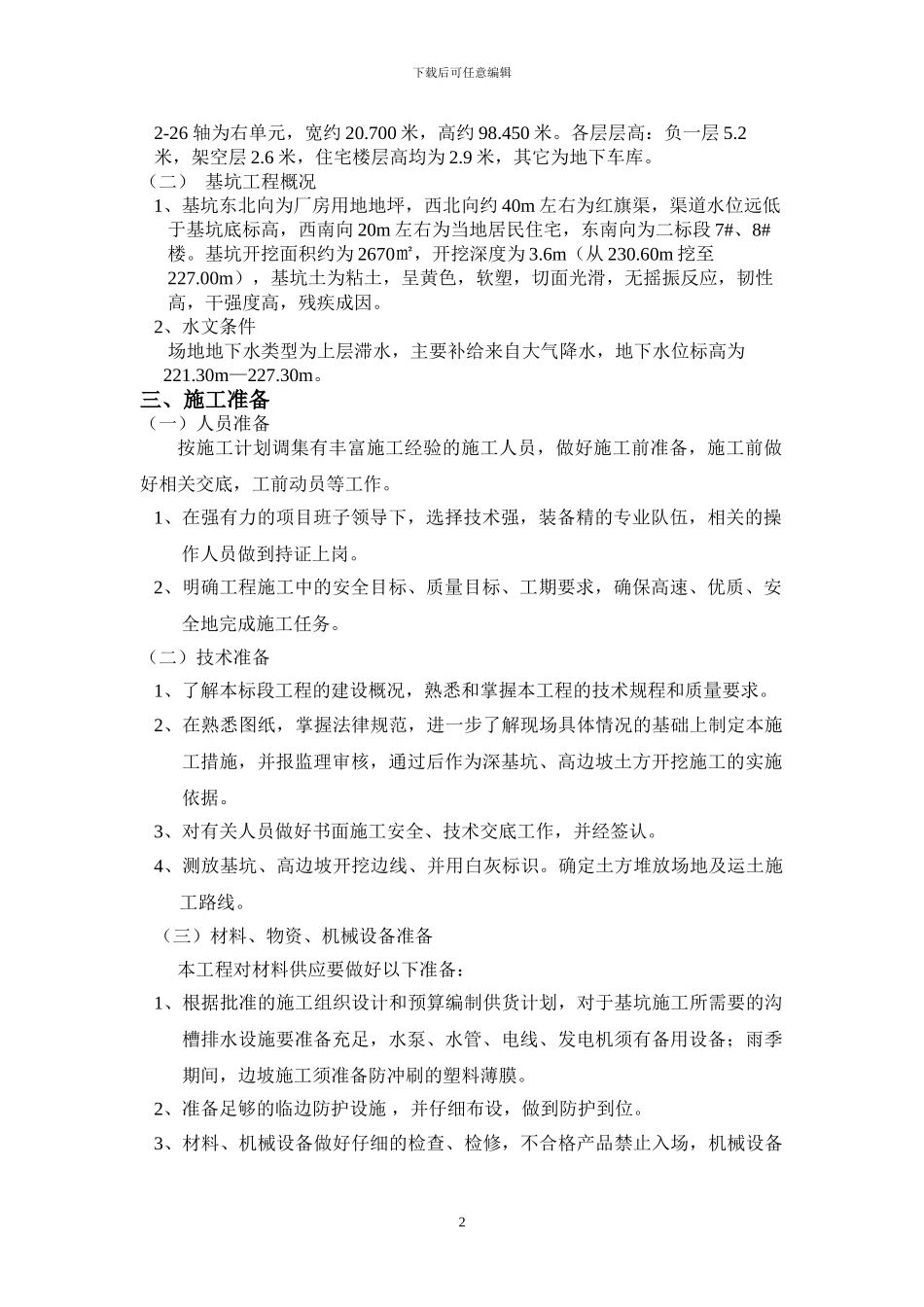

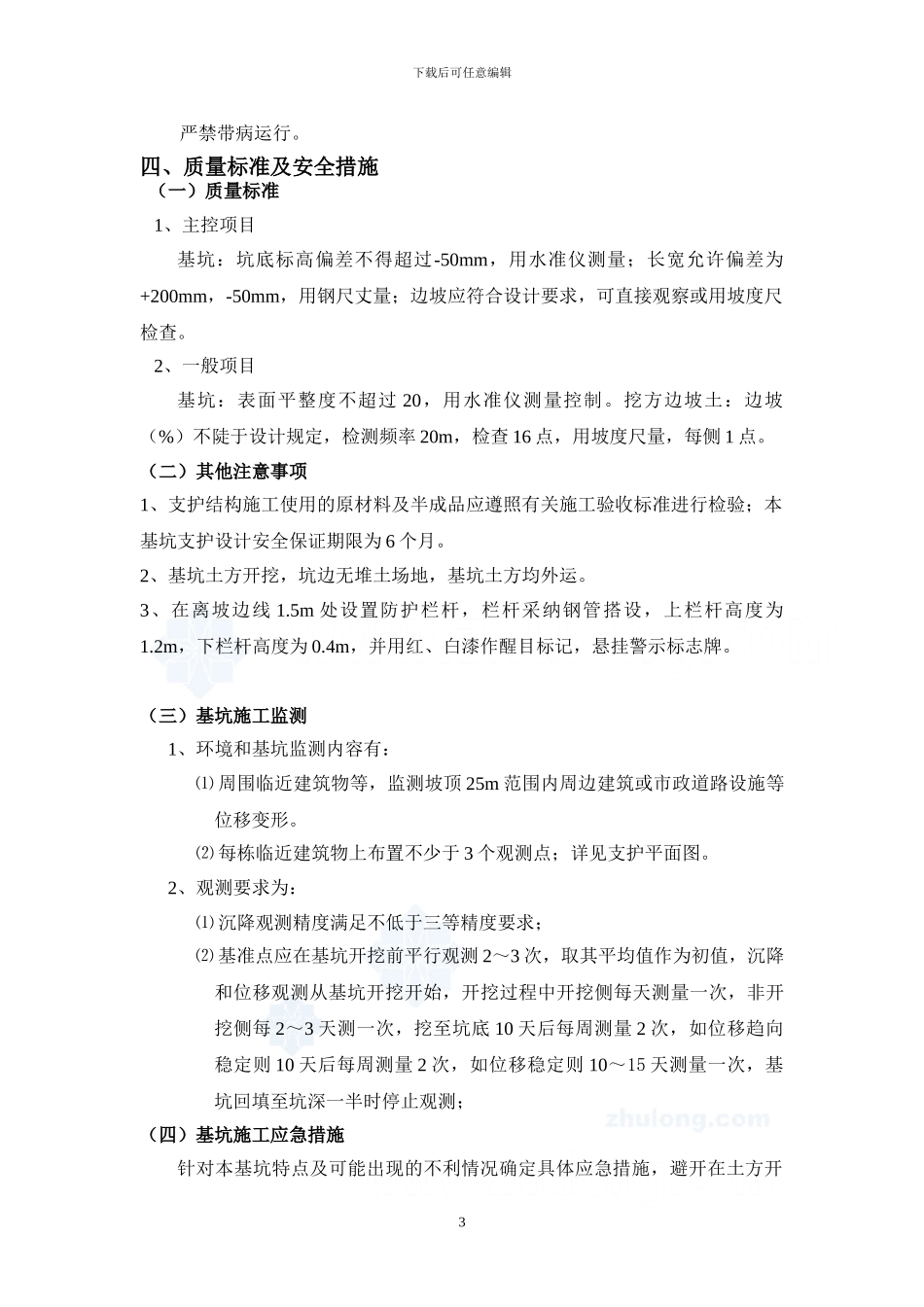

】基坑土方开挖工程专项施工方案一、编制依据(一)法律法规:《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第 393 号)、住建部《危险性较大的分部分项工程安全管理办法》(建质[2024]87 号)、基坑工程管理规定(二)邵阳市阳光馨苑公共租赁房 9#楼施工设计图(三)邵阳市阳光馨苑公共租赁房 7#—9#楼岩土工程详细勘察报告二、工程概况(一)工程概况1、本工程地下 1 层,地上 1+33 层,结构形式为剪力墙结构
2、本工程分三个单元和地下车库,1 至 24 轴为左单元,宽约 20
700 米,高约 98
450 米;1-1 至 1-21 轴为中单元,宽约 18
900 米,高约 98
450 米;2-1 至 2下载后可任意编辑 2-26 轴为右单元,宽约 20
700 米,高约 98
各层层高:负一层 5
2 米,架空层 2
6 米,住宅楼层高均为 2
9 米,其它为地下车库
(二) 基坑工程概况1、基坑东北向为厂房用地地坪,西北向约 40m 左右为红旗渠,渠道水位远低于基坑底标高,西南向 20m 左右为当地居民住宅,东南向为二标段 7#、8#楼
基坑开挖面积约为 2670㎡,开挖深度为 3
6m(从 230
60m 挖至227
00m),基坑土为粘土,呈黄色,软塑,切面光滑,无摇振反应,韧性高,干强度高,残疾成因
2、水文条件 场地地下水类型为上层滞水,主要补给来自大气降水,地下水位标高为 221
30m—227
三、施工准备(一)人员准备按施工计划调集有丰富施工经验的施工人员,做好施工前准备,施工前做好相关交底,工前动员等工作
1、在强有力的项目班子领导下,选择技术强,装备精的专业队伍,相关的操作人员做到
