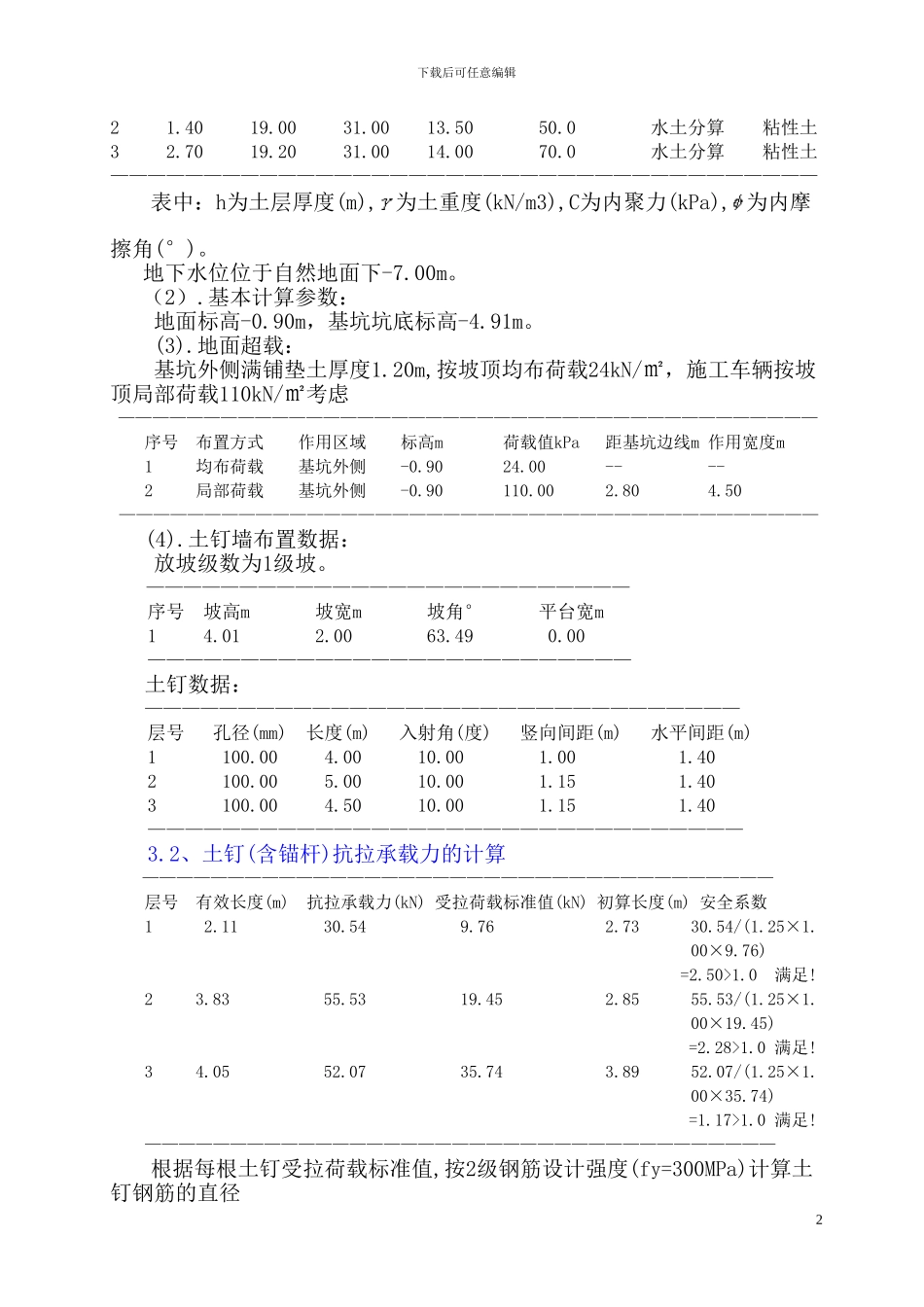

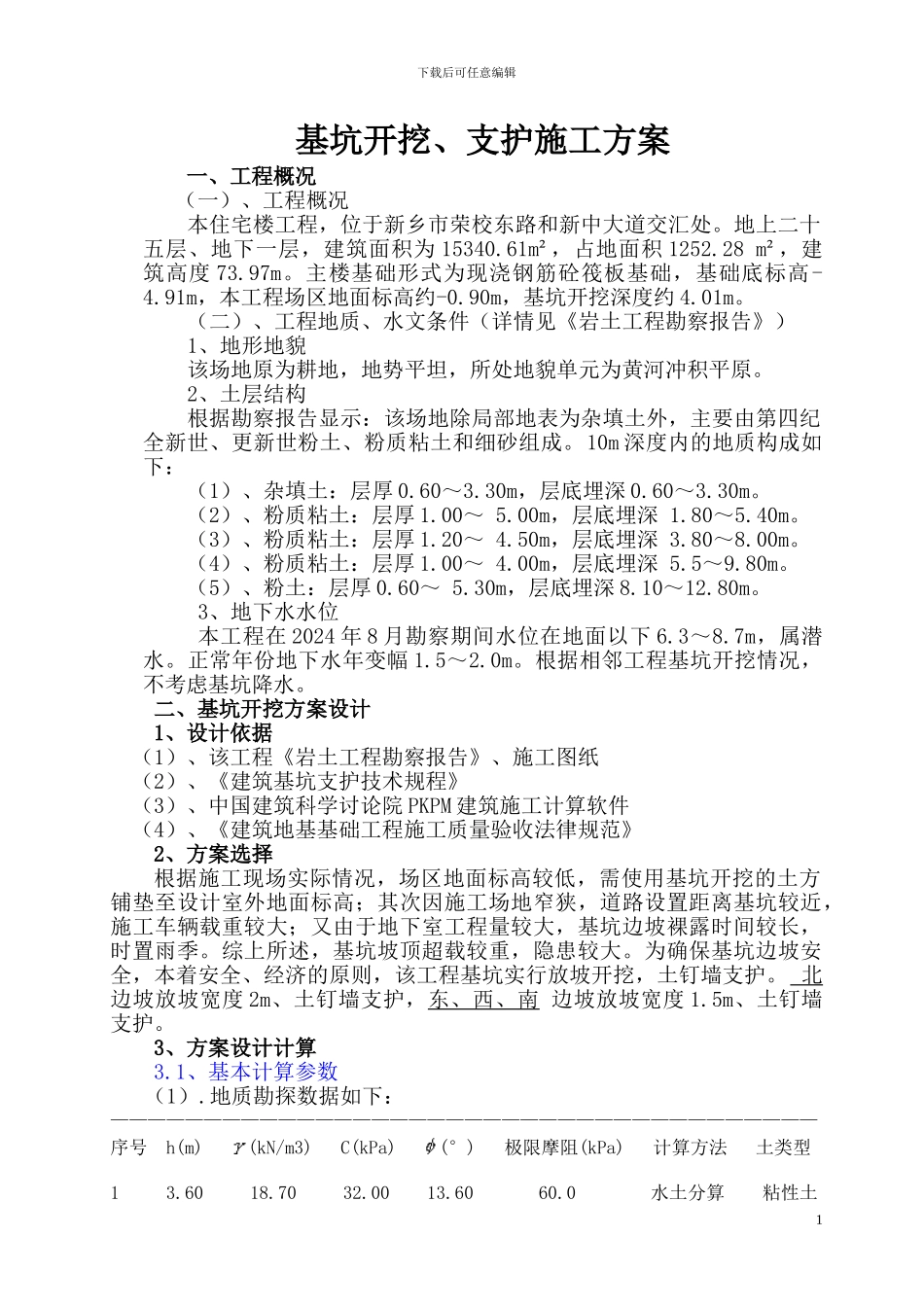

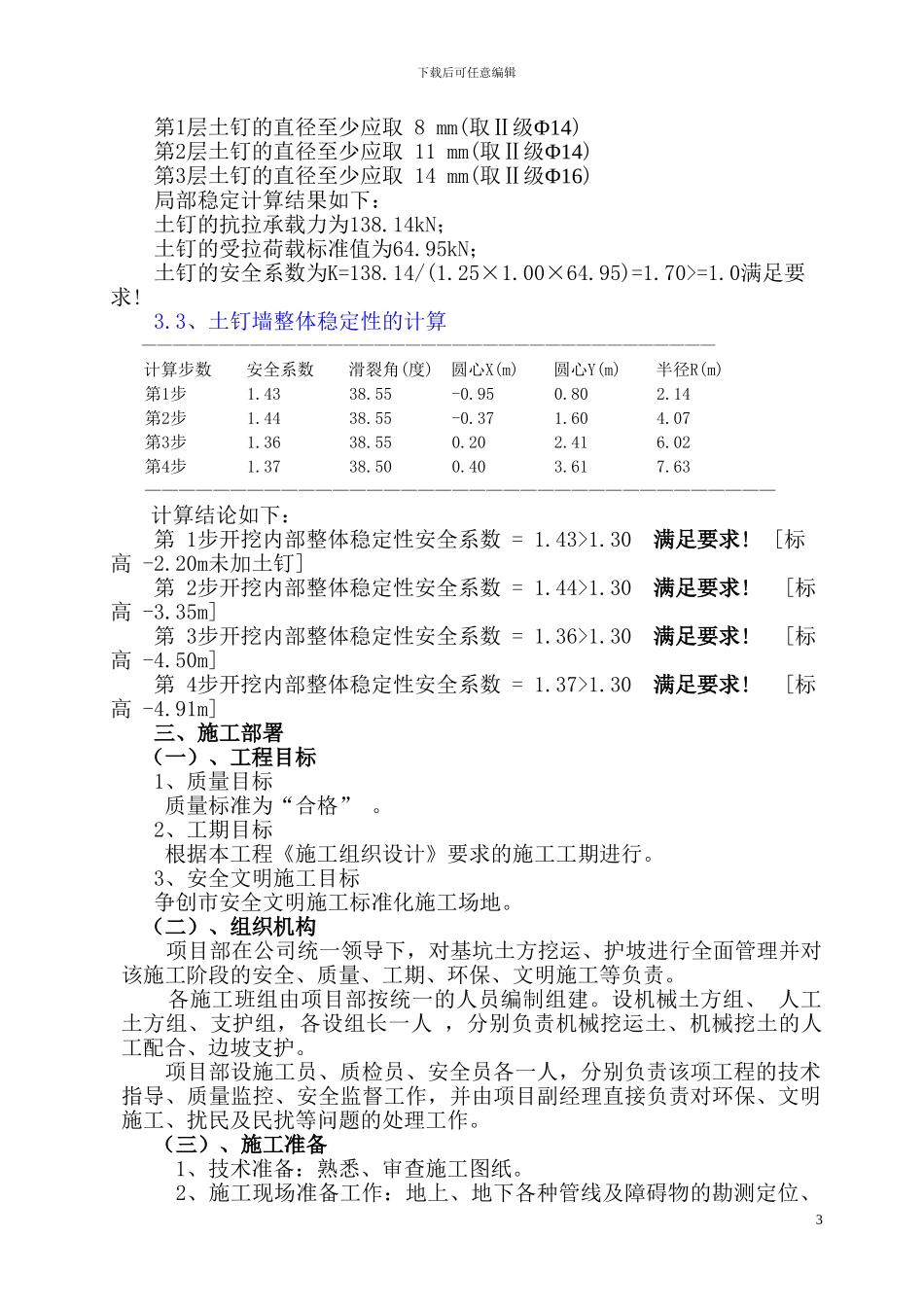

下载后可任意编辑基坑开挖、支护施工方案一、工程概况(一)、工程概况本住宅楼工程,位于新乡市荣校东路和新中大道交汇处。地上二十五层、地下一层,建筑面积为 15340.61m²,占地面积 1252.28 m²,建筑高度 73.97m。主楼基础形式为现浇钢筋砼筏板基础,基础底标高-4.91m,本工程场区地面标高约-0.90m,基坑开挖深度约 4.01m。(二)、工程地质、水文条件(详情见《岩土工程勘察报告》)1、地形地貌该场地原为耕地,地势平坦,所处地貌单元为黄河冲积平原。2、土层结构根据勘察报告显示:该场地除局部地表为杂填土外,主要由第四纪全新世、更新世粉土、粉质粘土和细砂组成。10m 深度内的地质构成如下:(1)、杂填土:层厚 0.60~3.30m,层底埋深 0.60~3.30m。(2)、粉质粘土:层厚 1.00~ 5.00m,层底埋深 1.80~5.40m。(3)、粉质粘土:层厚 1.20~ 4.50m,层底埋深 3.80~8.00m。(4)、粉质粘土:层厚 1.00~ 4.00m,层底埋深 5.5~9.80m。(5)、粉土:层厚 0.60~ 5.30m,层底埋深 8.10~12.80m。3、地下水水位本工程在 2024 年 8 月勘察期间水位在地面以下 6.3~8.7m,属潜水。正常年份地下水年变幅 1.5~2.0m。根据相邻工程基坑开挖情况,不考虑基坑降水。二、基坑开挖方案设计1、设计依据(1)、该工程《岩土工程勘察报告》、施工图纸(2)、《建筑基坑支护技术规程》(3)、中国建筑科学讨论院 PKPM 建筑施工计算软件(4)、《建筑地基基础工程施工质量验收法律规范》2、方案选择根据施工现场实际情况,场区地面标高较低,需使用基坑开挖的土方铺垫至设计室外地面标高;其次因施工场地窄狭,道路设置距离基坑较近,施工车辆载重较大;又由于地下室工程量较大,基坑边坡裸露时间较长,时置雨季。综上所述,基坑坡顶超载较重,隐患较大。为确保基坑边坡安全,本着安全、经济的原则,该工程基坑实行放坡开挖,土钉墙支护。 北 边坡放坡宽度 2m、土钉墙支护,东、西、南 边坡放坡宽度 1.5m、土钉墙支护。 3、方案设计计算3.1、基本计算参数 (1).地质勘探数据如下:—————————————————————————————————————— 序号 h(m) (kN/m3) C(kPa) (°) 极限摩阻(kPa) 计算方法 土类型 1 3.60 18.70 32.00 13.60 60.0 水土分算 粘性土 1下载后可任意编辑2 1.40 19.00 31.00 13.50 50.0 水土分算 粘性土 3 2.70 19.20 31.00 14.00 70.0 水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑支护及开挖专项施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
