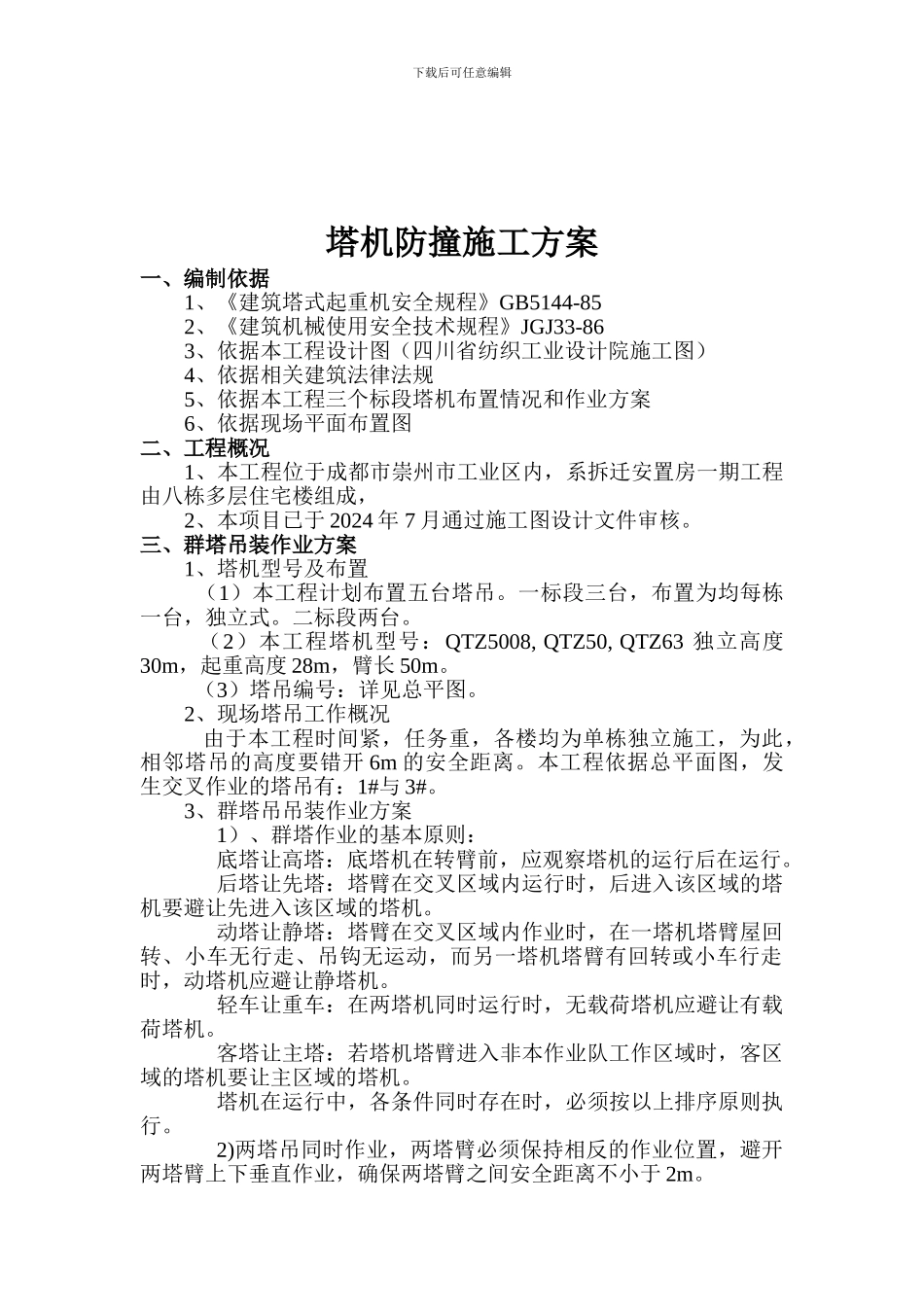

下载后可任意编辑塔机防撞施工方案一、编制依据1、《建筑塔式起重机安全规程》GB5144-852、《建筑机械使用安全技术规程》JGJ33-863、依据本工程设计图(四川省纺织工业设计院施工图)4、依据相关建筑法律法规5、依据本工程三个标段塔机布置情况和作业方案6、依据现场平面布置图二、工程概况1、本工程位于成都市崇州市工业区内,系拆迁安置房一期工程由八栋多层住宅楼组成, 2、本项目已于 2024 年 7 月通过施工图设计文件审核
三、群塔吊装作业方案1、塔机型号及布置 (1)本工程计划布置五台塔吊
一标段三台,布置为均每栋一台,独立式
(2)本工程塔机型号:QTZ5008, QTZ50, QTZ63 独立高度30m,起重高度 28m,臂长 50m
(3)塔吊编号:详见总平图
2、现场塔吊工作概况 由于本工程时间紧,任务重,各楼均为单栋独立施工,为此,相邻塔吊的高度要错开 6m 的安全距离
本工程依据总平面图,发生交叉作业的塔吊有:1#与 3#
3、群塔吊吊装作业方案1)、群塔作业的基本原则:底塔让高塔:底塔机在转臂前,应观察塔机的运行后在运行
后塔让先塔:塔臂在交叉区域内运行时,后进入该区域的塔机要避让先进入该区域的塔机
动塔让静塔:塔臂在交叉区域内作业时,在一塔机塔臂屋回转、小车无行走、吊钩无运动,而另一塔机塔臂有回转或小车行走时,动塔机应避让静塔机
轻车让重车:在两塔机同时运行时,无载荷塔机应避让有载荷塔机
客塔让主塔:若塔机塔臂进入非本作业队工作区域时,客区域的塔机要让主区域的塔机
塔机在运行中,各条件同时存在时,必须按以上排序原则执行
2)两塔吊同时作业,两塔臂必须保持相反的作业位置,避开两塔臂上下垂直作业,确保两塔臂之间安全距离不小于 2m
下载后可任意编辑由各标段指定一个专职指挥人员,配备一组对讲机(可以收到各信号工对讲机信号),负责指挥、协调各台
