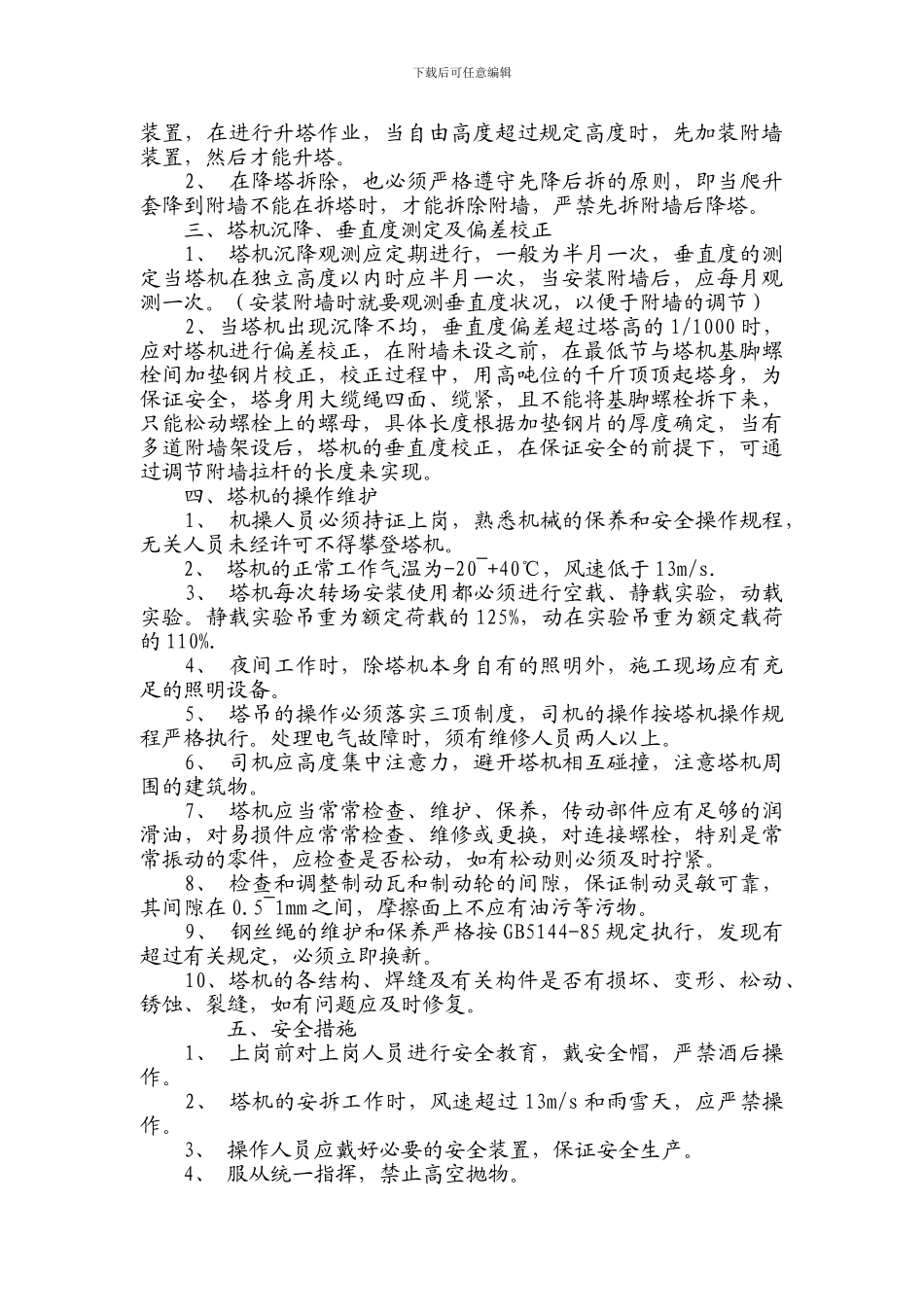

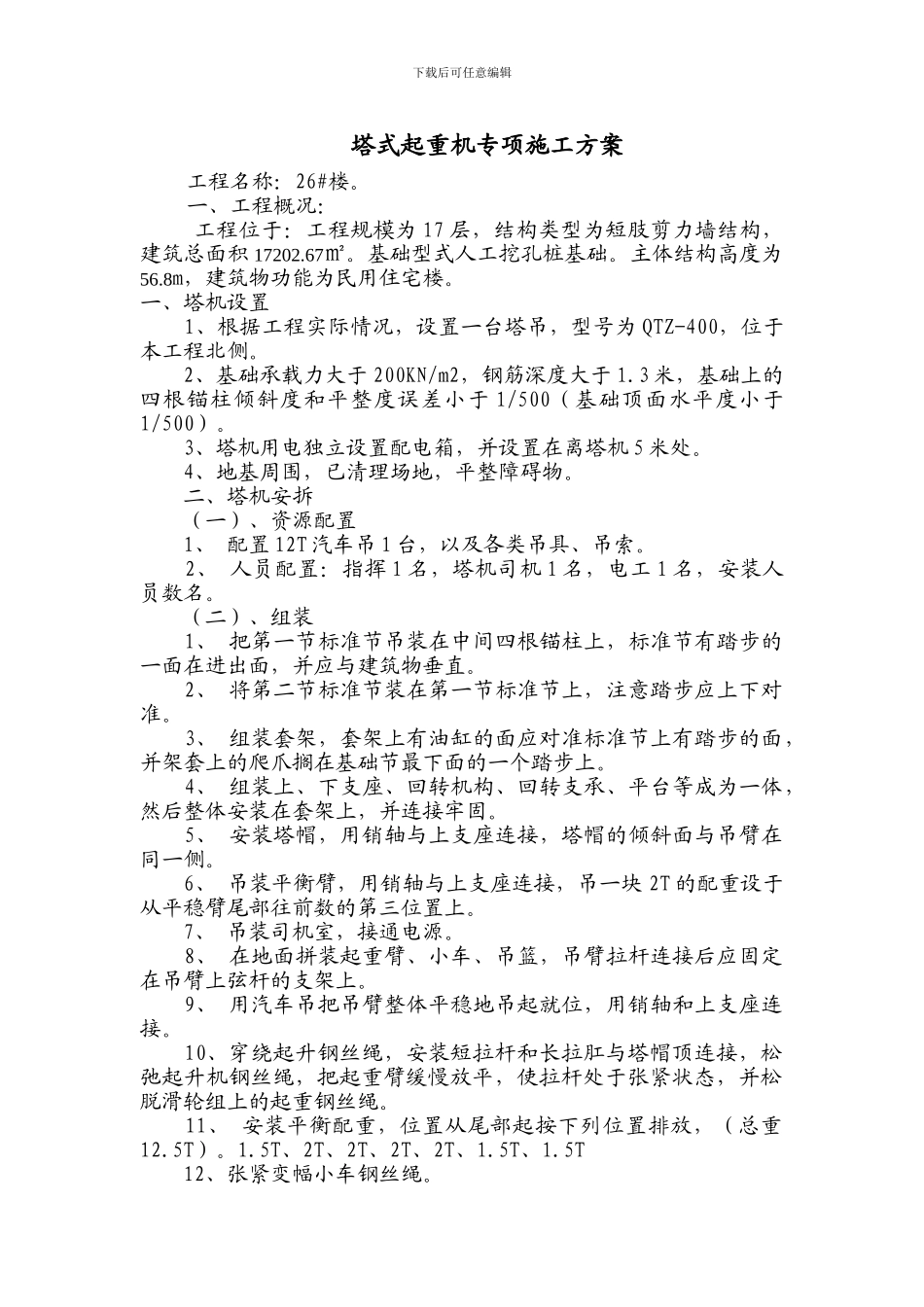

下载后可任意编辑塔式起重机专项施工方案工程名称:26#楼
一、工程概况:工程位于:工程规模为 17 层,结构类型为短肢剪力墙结构,建筑总面积 17202
基础型式人工挖孔桩基础
主体结构高度为56
8m,建筑物功能为民用住宅楼
一、塔机设置 1、根据工程实际情况,设置一台塔吊,型号为 QTZ-400,位于本工程北侧
2、基础承载力大于 200KN/m2,钢筋深度大于 1
3 米,基础上的四根锚柱倾斜度和平整度误差小于 1/500(基础顶面水平度小于1/500)
3、塔机用电独立设置配电箱,并设置在离塔机 5 米处
4、地基周围,已清理场地,平整障碍物
二、塔机安拆 (一)、资源配置 1、 配置 12T 汽车吊 1 台,以及各类吊具、吊索
2、 人员配置:指挥 1 名,塔机司机 1 名,电工 1 名,安装人员数名
(二)、组装 1、 把第一节标准节吊装在中间四根锚柱上,标准节有踏步的一面在进出面,并应与建筑物垂直
2、 将第二节标准节装在第一节标准节上,注意踏步应上下对准
3、 组装套架,套架上有油缸的面应对准标准节上有踏步的面,并架套上的爬爪搁在基础节最下面的一个踏步上
4、 组装上、下支座、回转机构、回转支承、平台等成为一体,然后整体安装在套架上,并连接牢固
5、 安装塔帽,用销轴与上支座连接,塔帽的倾斜面与吊臂在同一侧
6、 吊装平衡臂,用销轴与上支座连接,吊一块 2T 的配重设于从平稳臂尾部往前数的第三位置上
7、 吊装司机室,接通电源
8、 在地面拼装起重臂、小车、吊篮,吊臂拉杆连接后应固定在吊臂上弦杆的支架上
9、 用汽车吊把吊臂整体平稳地吊起就位,用销轴和上支座连接
10、穿绕起升钢丝绳,安装短拉杆和长拉肛与塔帽顶连接,松弛起升机钢丝绳,把起重臂缓慢放平,使拉杆处于张紧状态,并松脱滑轮组上的起重钢丝绳
11、 安装平衡配重
