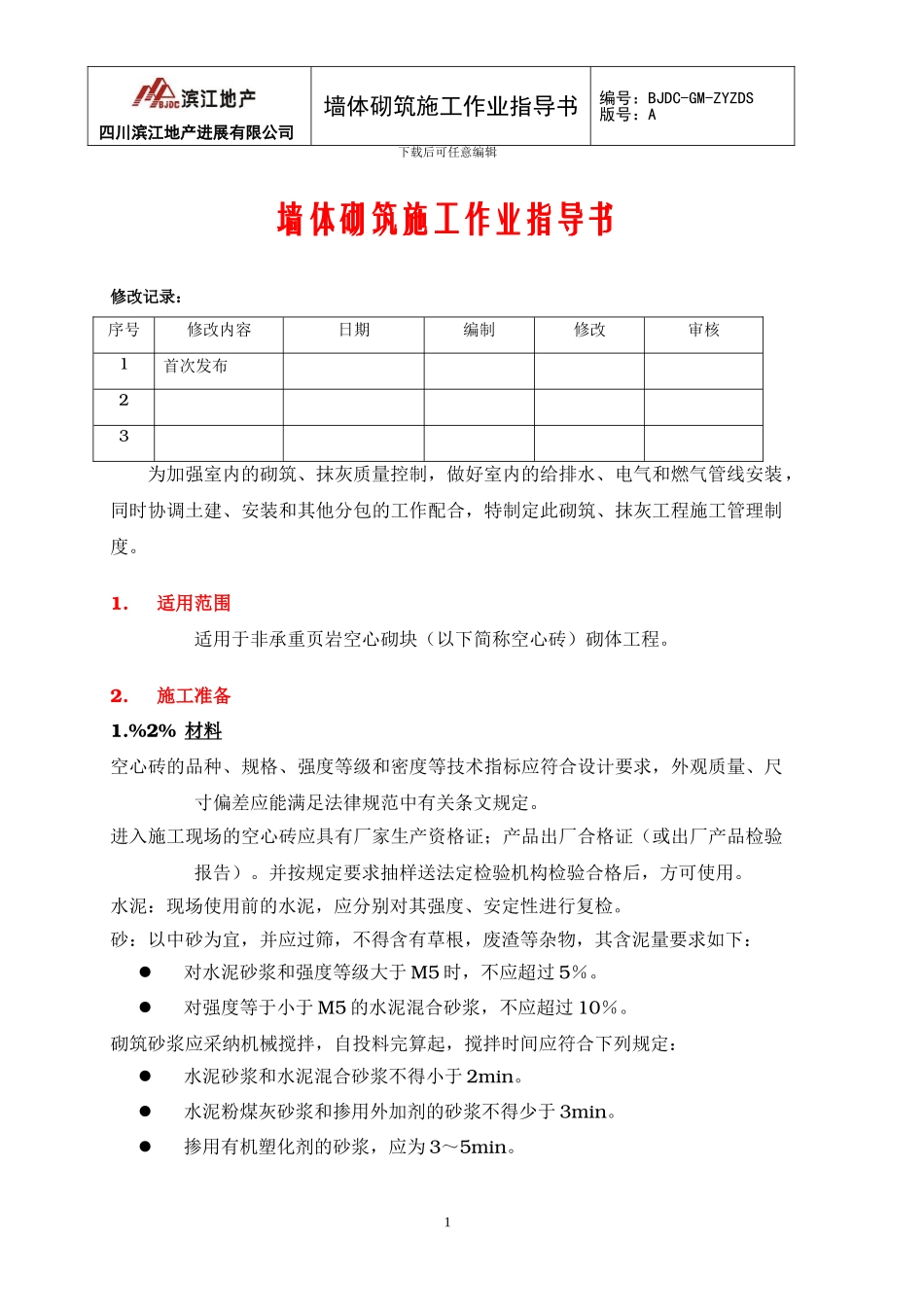

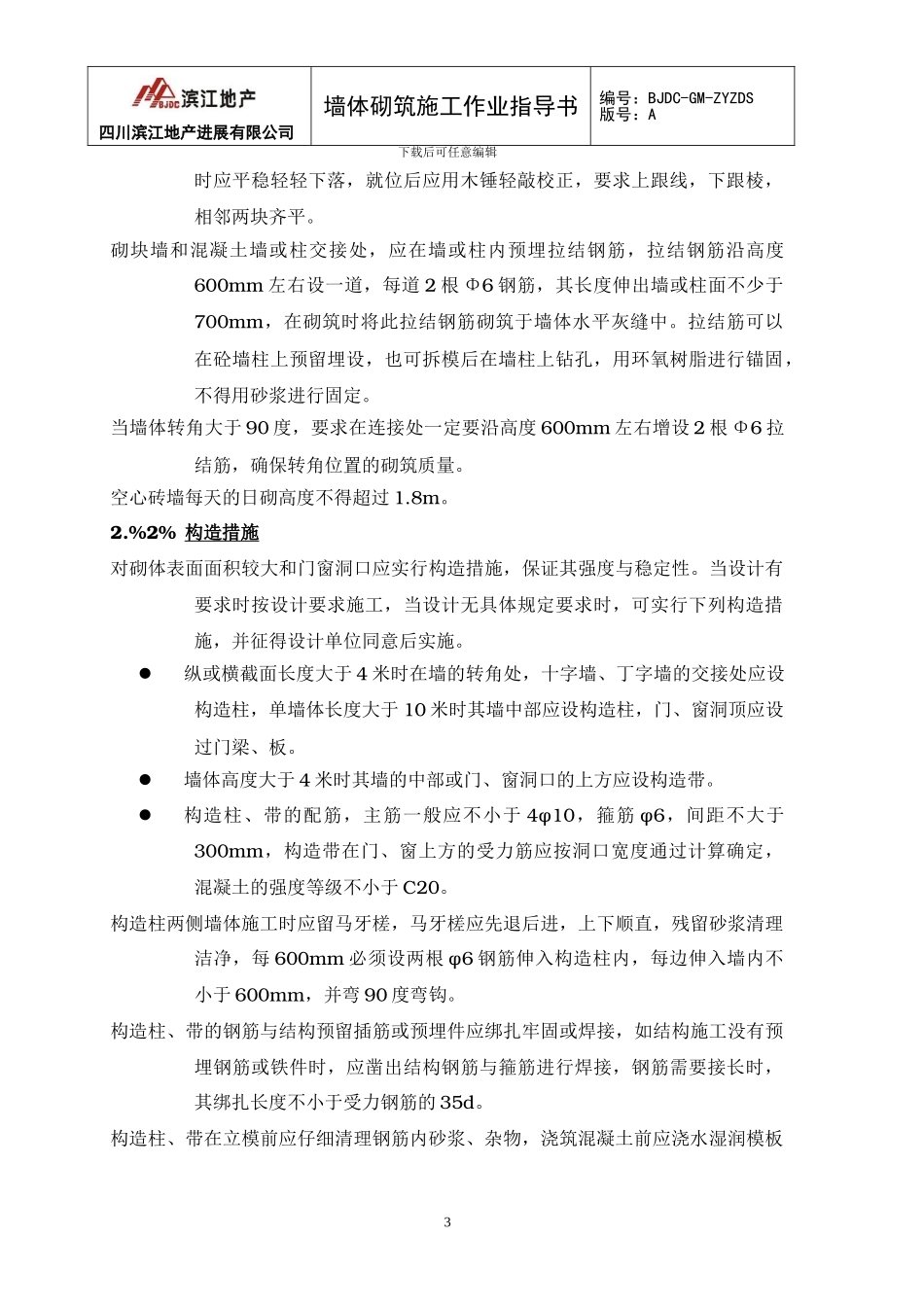

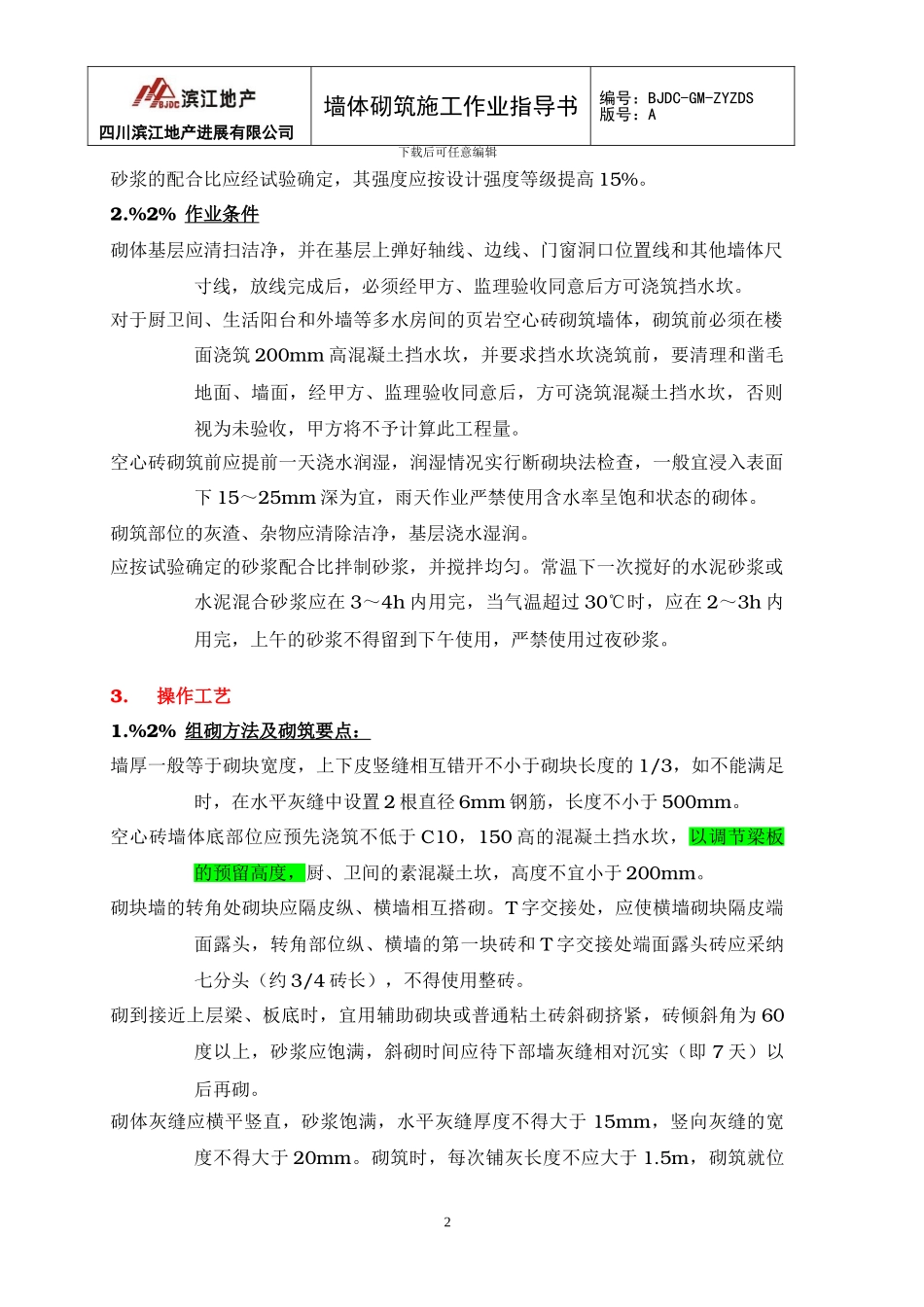

四川滨江地产进展有限公司墙体砌筑施工作业指导书编号:BJDC-GM-ZYZDS版号:A下载后可任意编辑墙体砌筑施工作业指导书修改记录:序号修改内容日期编制修改审核1首次发布23为加强室内的砌筑、抹灰质量控制,做好室内的给排水、电气和燃气管线安装,同时协调土建、安装和其他分包的工作配合,特制定此砌筑、抹灰工程施工管理制度。1.适用范围适用于非承重页岩空心砌块(以下简称空心砖)砌体工程。2.施工准备1.%2% 材料 空心砖的品种、规格、强度等级和密度等技术指标应符合设计要求,外观质量、尺寸偏差应能满足法律规范中有关条文规定。进入施工现场的空心砖应具有厂家生产资格证;产品出厂合格证(或出厂产品检验报告)。并按规定要求抽样送法定检验机构检验合格后,方可使用。水泥:现场使用前的水泥,应分别对其强度、安定性进行复检。砂:以中砂为宜,并应过筛,不得含有草根,废渣等杂物,其含泥量要求如下:对水泥砂浆和强度等级大于 M5 时,不应超过 5%。对强度等于小于 M5 的水泥混合砂浆,不应超过 10%。砌筑砂浆应采纳机械搅拌,自投料完算起,搅拌时间应符合下列规定:水泥砂浆和水泥混合砂浆不得小于 2min。水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于 3min。掺用有机塑化剂的砂浆,应为 3~5min。1四川滨江地产进展有限公司墙体砌筑施工作业指导书编号:BJDC-GM-ZYZDS版号:A下载后可任意编辑砂浆的配合比应经试验确定,其强度应按设计强度等级提高 15%。2.%2% 作业条件 砌体基层应清扫洁净,并在基层上弹好轴线、边线、门窗洞口位置线和其他墙体尺寸线,放线完成后,必须经甲方、监理验收同意后方可浇筑挡水坎。对于厨卫间、生活阳台和外墙等多水房间的页岩空心砖砌筑墙体,砌筑前必须在楼面浇筑 200mm 高混凝土挡水坎,并要求挡水坎浇筑前,要清理和凿毛地面、墙面,经甲方、监理验收同意后,方可浇筑混凝土挡水坎,否则视为未验收,甲方将不予计算此工程量。空心砖砌筑前应提前一天浇水润湿,润湿情况实行断砌块法检查,一般宜浸入表面下 15~25mm 深为宜,雨天作业严禁使用含水率呈饱和状态的砌体。砌筑部位的灰渣、杂物应清除洁净,基层浇水湿润。应按试验确定的砂浆配合比拌制砂浆,并搅拌均匀。常温下一次搅好的水泥砂浆或水泥混合砂浆应在 3~4h 内用完,当气温超过 30℃时,应在 2~3h 内用完,上午的砂浆不得留到下午使用,严禁使用过夜砂浆。3.操作工艺1.%2% 组砌方法及砌筑要点: 墙...
