】墙面砖粘贴施工工艺标准XDQB2024-009一、工艺流程:基层清理→砖墙湿润→吊立线→贴灰饼→做冲筋→抹底灰→抹找平层→分横竖皮数→粘贴面砖→勾缝→质量检查→产品保护
二、操作要求:1、饰面砖材料应表面平整、边缘整齐、棱角不得破坏,并具有产品合格证
2、饰面砖材料表面应光洁,质地坚固,尺寸、色泽一致,不得有暗痕和裂纹,吸水率不大于 10%

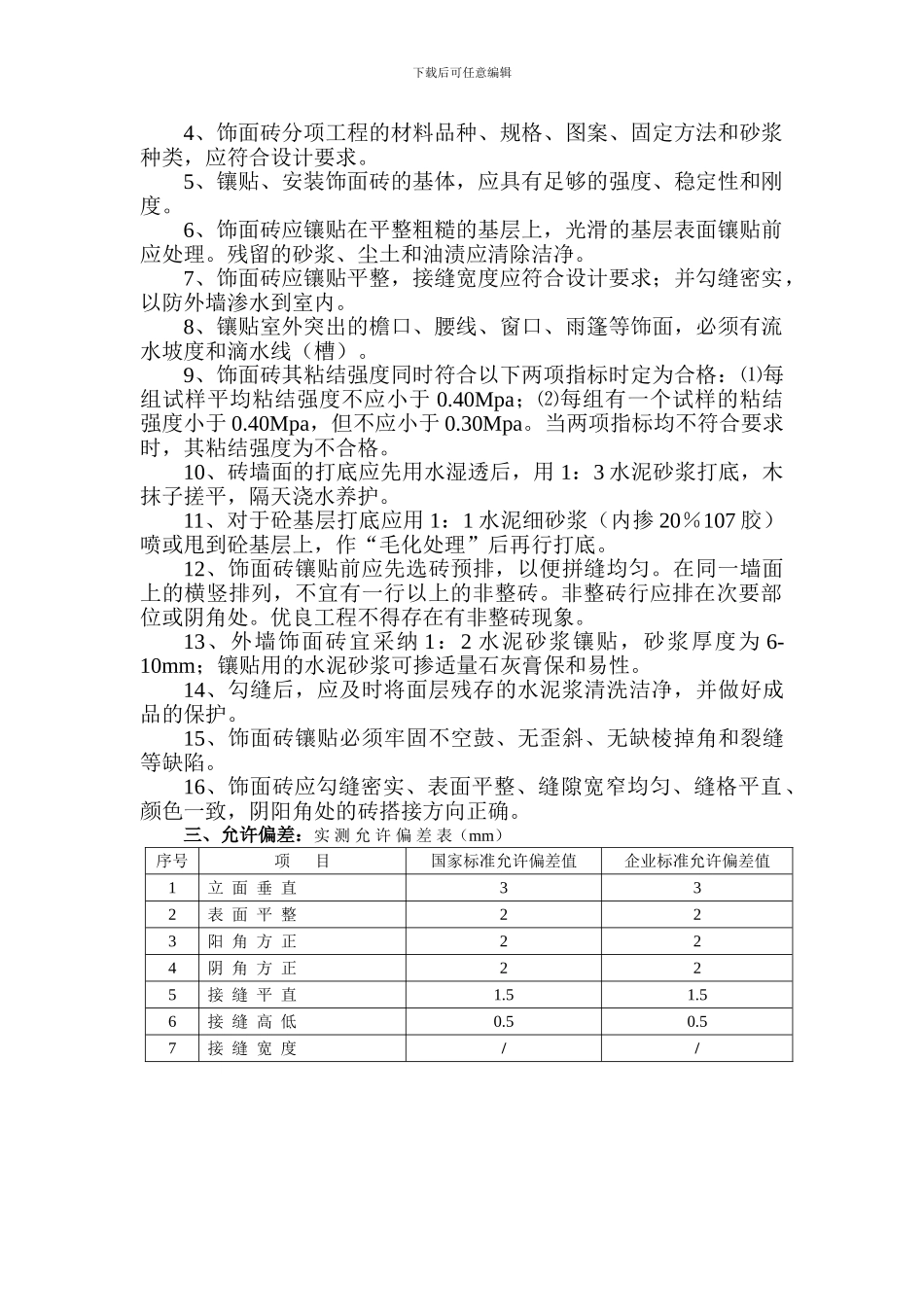

3、拌制砂浆应用洁净水
施工时所用胶结材料的品种、掺合比例应符合设计要求,并具有产品合格证
下载后可任意编辑4、饰面砖分项工程的材料品种、规格、图案、固定方法和砂浆种类,应符合设计要求
5、镶贴、安装饰面砖的基体,应具有足够的强度、稳定性和刚度
6、饰面砖应镶贴在平整粗糙的基层上,光滑的基层表面镶贴前应处理
残留的砂浆、尘土和油渍应清除洁净
7、饰面砖应镶贴平整,接缝宽度应符合设计要求;并勾缝密实,以防外墙渗水到室内
8、镶贴室外突出的檐口、腰线、窗口、雨篷等饰面,必须有流水坡度和滴水线(槽)
9、饰面砖其粘结强度同时符合以下两项指标时定为合格:⑴每组试样平均粘结强度不应小于 0
40Mpa;⑵每组有一个试样的粘结强度小于 0
40Mpa,但不应小于 0
当两项指标均不符合要求时,其粘结强度为不合格
10、砖墙面的打底应先用水湿透后,用 1:3 水泥砂浆打底,木抹子搓平,隔天浇水养护
11、对于砼基层打底应用 1:1 水泥细砂浆(内掺 20%107 胶)喷或甩到砼基层上,作“毛化处理”后再行打底
12、饰面砖镶贴前应先选砖预排,以便拼缝均匀
在同一墙面上的横竖排列,不宜有一行以上的非整砖
非整砖行应排在次要部位或阴角处
优良工程不得存在有非整砖现象
13、外墙饰面砖宜采纳 1:2 水泥砂浆镶贴,砂浆厚度
