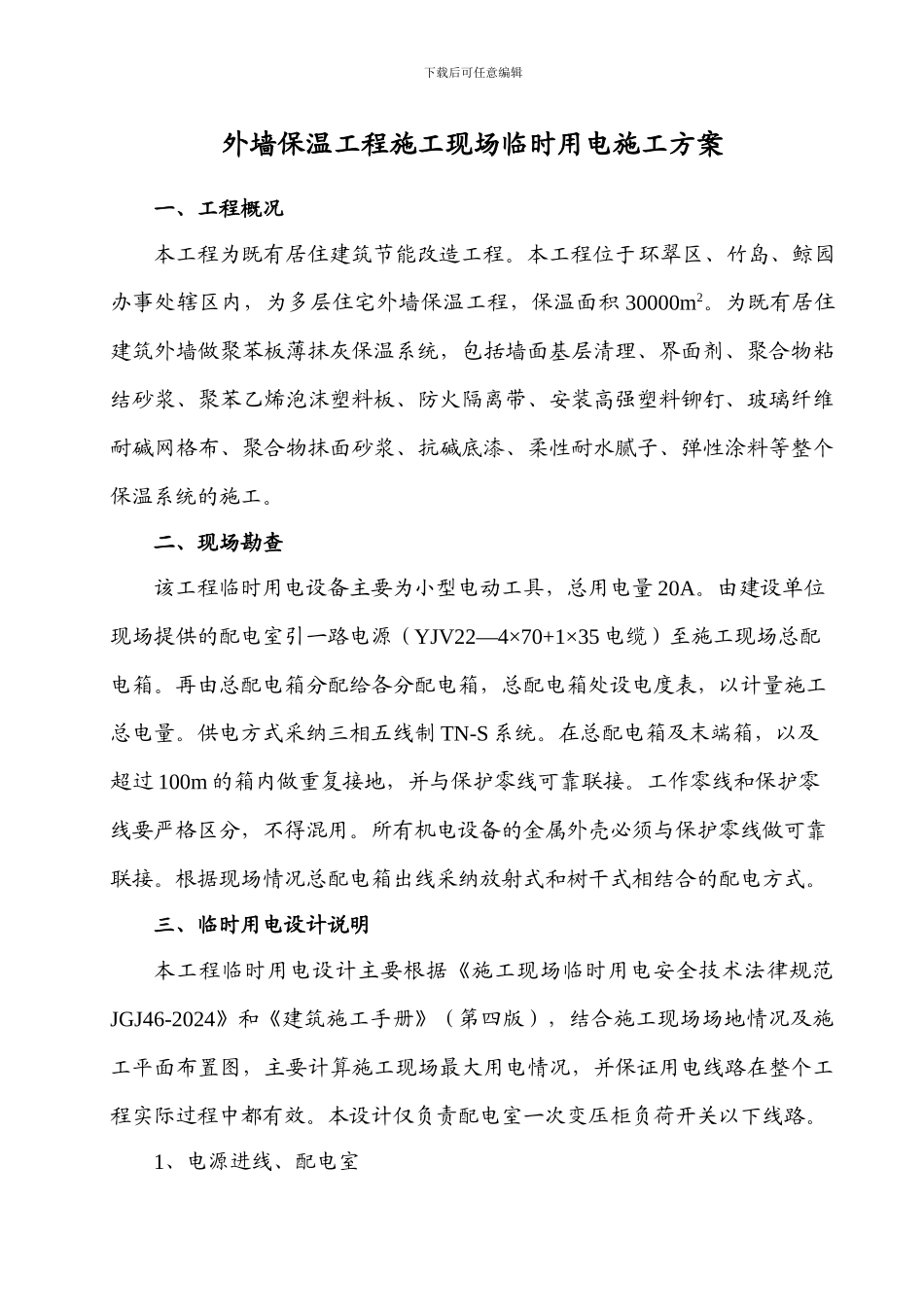

下载后可任意编辑目 录一、工程概况二、现场勘查三、临时用电设计说明四、配电设计五、安全用电措施下载后可任意编辑外墙保温工程施工现场临时用电施工方案一、工程概况本工程为既有居住建筑节能改造工程
本工程位于环翠区、竹岛、鲸园办事处辖区内,为多层住宅外墙保温工程,保温面积 30000m2
为既有居住建筑外墙做聚苯板薄抹灰保温系统,包括墙面基层清理、界面剂、聚合物粘结砂浆、聚苯乙烯泡沫塑料板、防火隔离带、安装高强塑料铆钉、玻璃纤维耐碱网格布、聚合物抹面砂浆、抗碱底漆、柔性耐水腻子、弹性涂料等整个保温系统的施工
二、现场勘查该工程临时用电设备主要为小型电动工具,总用电量 20A
由建设单位现场提供的配电室引一路电源(YJV22—4×70+1×35 电缆)至施工现场总配电箱
再由总配电箱分配给各分配电箱,总配电箱处设电度表,以计量施工总电量
供电方式采纳三相五线制 TN-S 系统
在总配电箱及末端箱,以及超过 100m 的箱内做重复接地,并与保护零线可靠联接
工作零线和保护零线要严格区分,不得混用
所有机电设备的金属外壳必须与保护零线做可靠联接
根据现场情况总配电箱出线采纳放射式和树干式相结合的配电方式

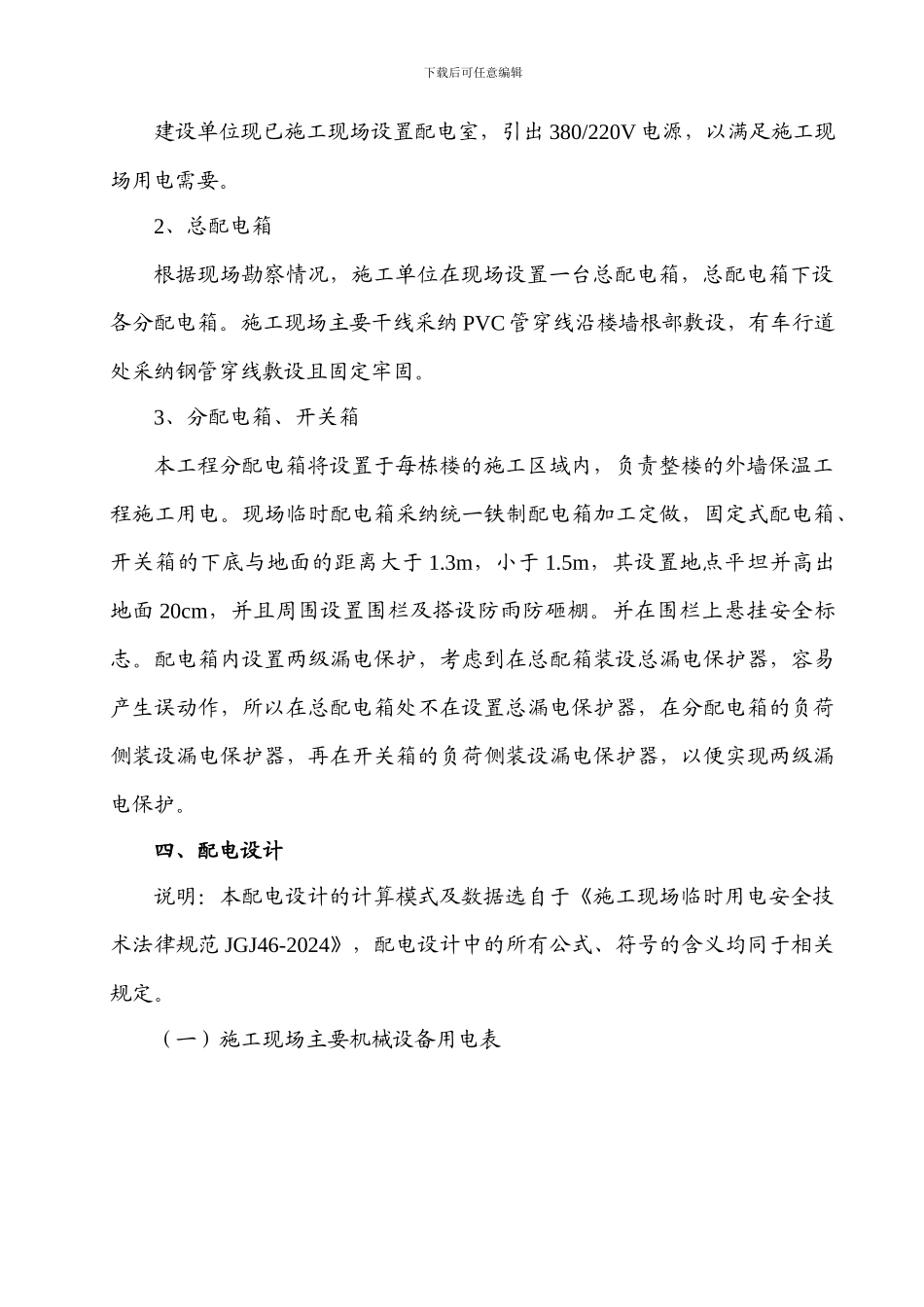

三、临时用电设计说明本工程临时用电设计主要根据《施工现场临时用电安全技术法律规范JGJ46-2024》和《建筑施工手册》(第四版),结合施工现场场地情况及施工平面布置图,主要计算施工现场最大用电情况,并保证用电线路在整个工程实际过程中都有效
本设计仅负责配电室一次变压柜负荷开关以下线路
1、电源进线、配电室下载后可任意编辑建设单位现已施工现场设置配电室,引出 380/220V 电源,以满足施工现场用电需要
2、总配电箱根据现场勘察情况,施工单位在现场设置一台总配电箱,总配电箱下设各分配电箱
施工现场主要干线采纳 PVC 管穿线沿楼墙根部敷设,有车行道处采纳钢管穿线敷设且固定牢固
