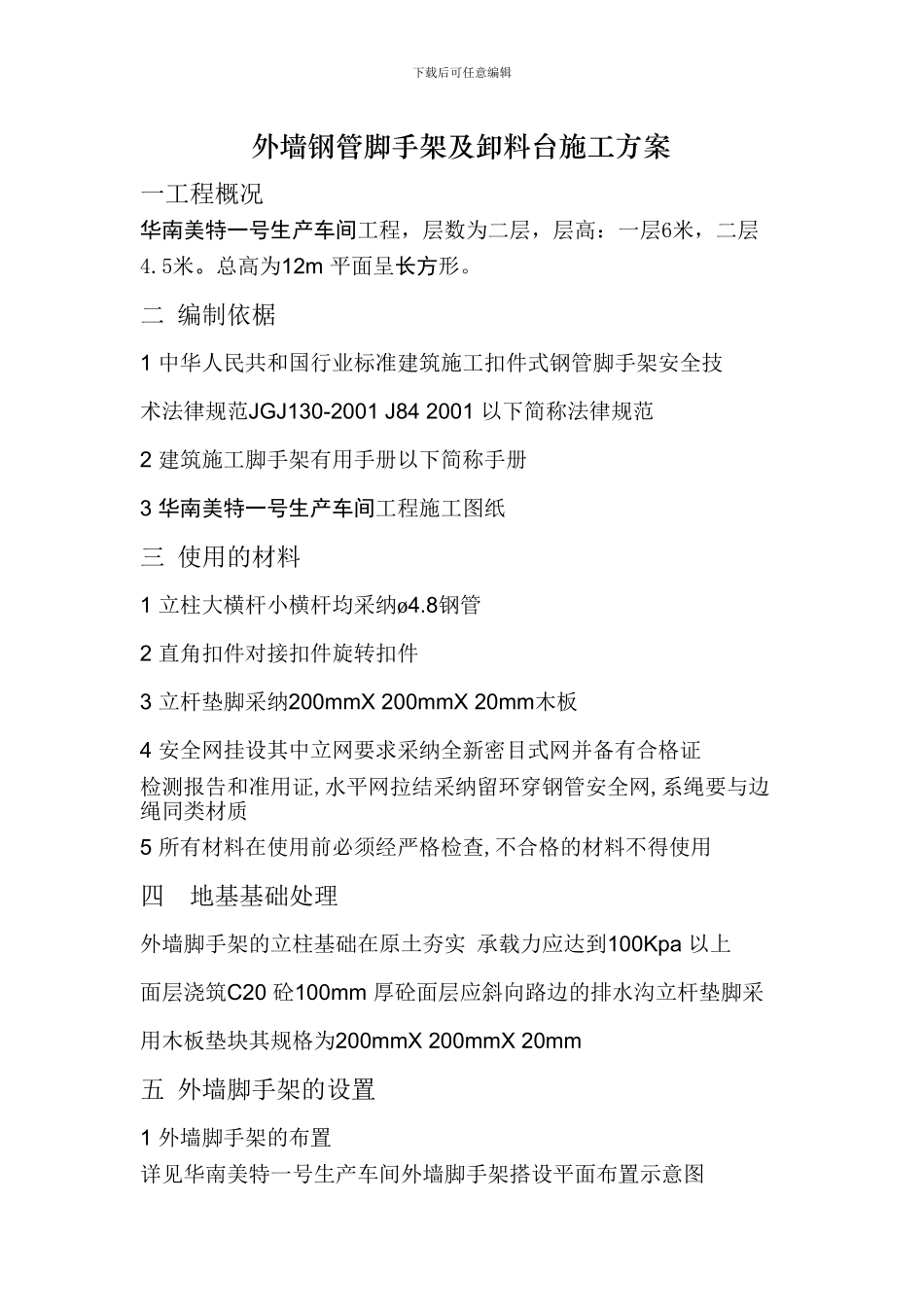

下载后可任意编辑外墙钢管脚手架及卸料台施工方案一工程概况华南美特一号生产车间工程,层数为二层,层高:一层6米,二层4.5米。总高为12m 平面呈长方形。二 编制依椐1 中华人民共和国行业标准建筑施工扣件式钢管脚手架安全技术法律规范JGJ130-2001 J84 2001 以下简称法律规范2 建筑施工脚手架有用手册以下简称手册3 华南美特一号生产车间工程施工图纸三 使用的材料1 立柱大横杆小横杆均采纳ø4.8钢管2 直角扣件对接扣件旋转扣件3 立杆垫脚采纳200mmX 200mmX 20mm木板4 安全网挂设其中立网要求采纳全新密目式网并备有合格证检测报告和准用证,水平网拉结采纳留环穿钢管安全网,系绳要与边绳同类材质5 所有材料在使用前必须经严格检查,不合格的材料不得使用四 地基基础处理外墙脚手架的立柱基础在原土夯实 承载力应达到100Kpa 以上面层浇筑C20 砼100mm 厚砼面层应斜向路边的排水沟立杆垫脚采用木板垫块其规格为200mmX 200mmX 20mm五 外墙脚手架的设置1 外墙脚手架的布置详见华南美特一号生产车间外墙脚手架搭设平面布置示意图下载后可任意编辑2 立杆和水平杆设置立杆和水平杆设置要符合 法律规范的规定根据该工程的特点 本工程的外墙脚手架采纳双排钢管扣件式脚手架形式搭设脚手架,要求采纳全钢管搭设不得使用毛竹或其它材料,搭设前必须除锈翻新脚手架,搭设时要按施工流程分阶段架置。由于本工程脚手架的搭设高度最高为 12M 左右没有超过法律规范的单管立柱上限高度50m 所以采纳双排单管立杆搭设。脚手架的立杆纵距为1.8m 立杆横距为1.05m 步距为1.8m作业层上非主节点处的横向水平杆宜根据支承脚手板的需要等间距设置但最大间距不应大于纵距的1.2倍。3 安全网挂设立网要求采纳全新密目式网,并备有合格证检测报告和准用证。水平网拉结采纳留环穿钢管安全网,系绳要与边绳同类材质4 脚手板设置脚手板设置要符合 法律规范的规定外墙脚手架的脚手板按建筑物自然层及隔层位置对应满铺。脚手板用制作好的定型竹笆铺设。脚手板与脚手架采纳镀锌铁丝固定在与之相交的纵 横杆水平杆上。脚手架内立管的内侧与建筑物之间的距离必须符合 法律规范的规定作业层脚手板应铺满铺稳离开墙面120—150mm。5 连墙件设置连墙件设置要符合 法律规范的规定该工程连墙件采纳 ø4.8管和钢筋组合设置连墙部件,牢固稳妥。任何人不得擅自改拆。连墙件的设置采纳二步三跨水平距离不大于5.4m 垂直距离不大于3.6m 当柱距大子5.4m 时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外挑料台施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
