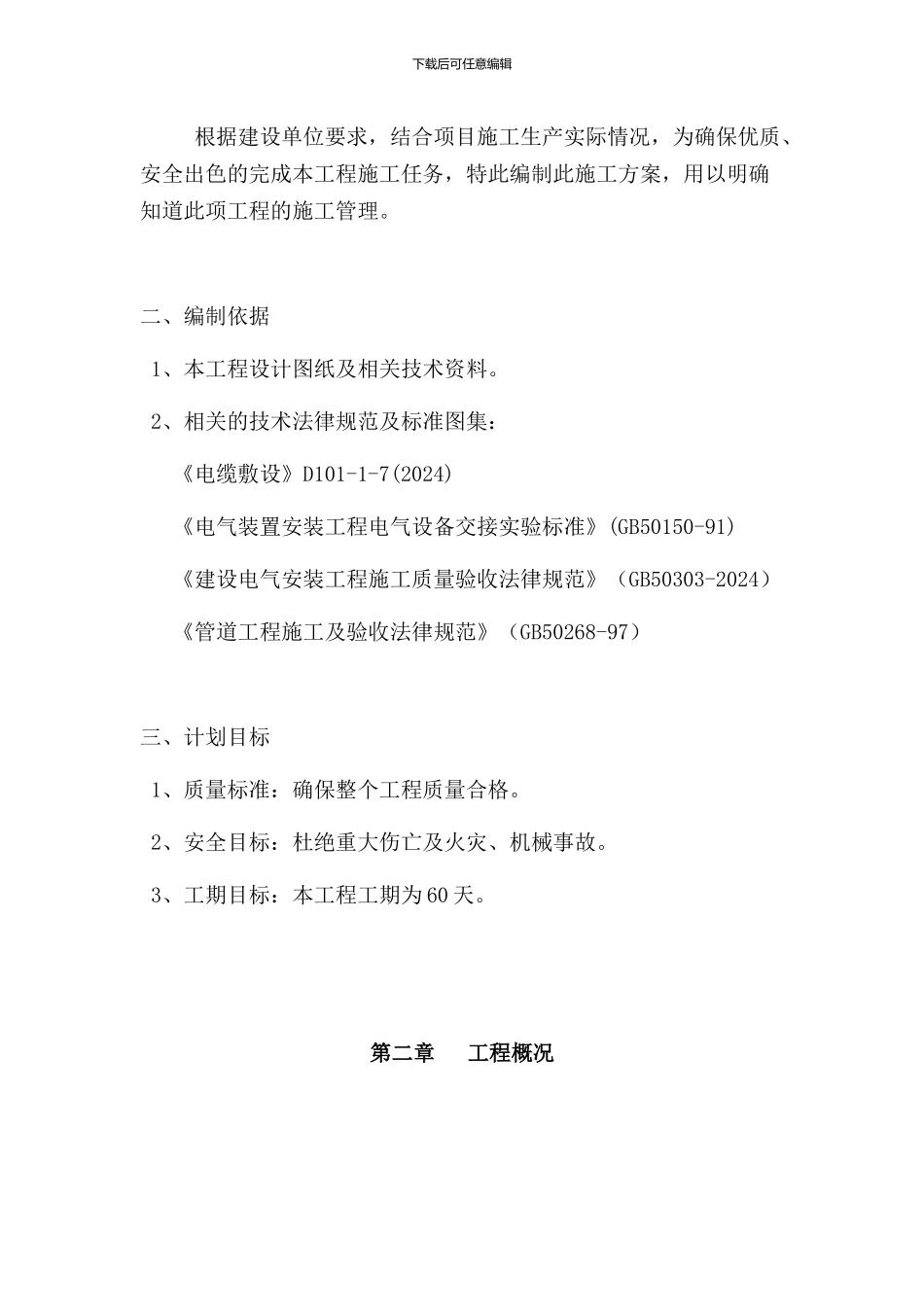

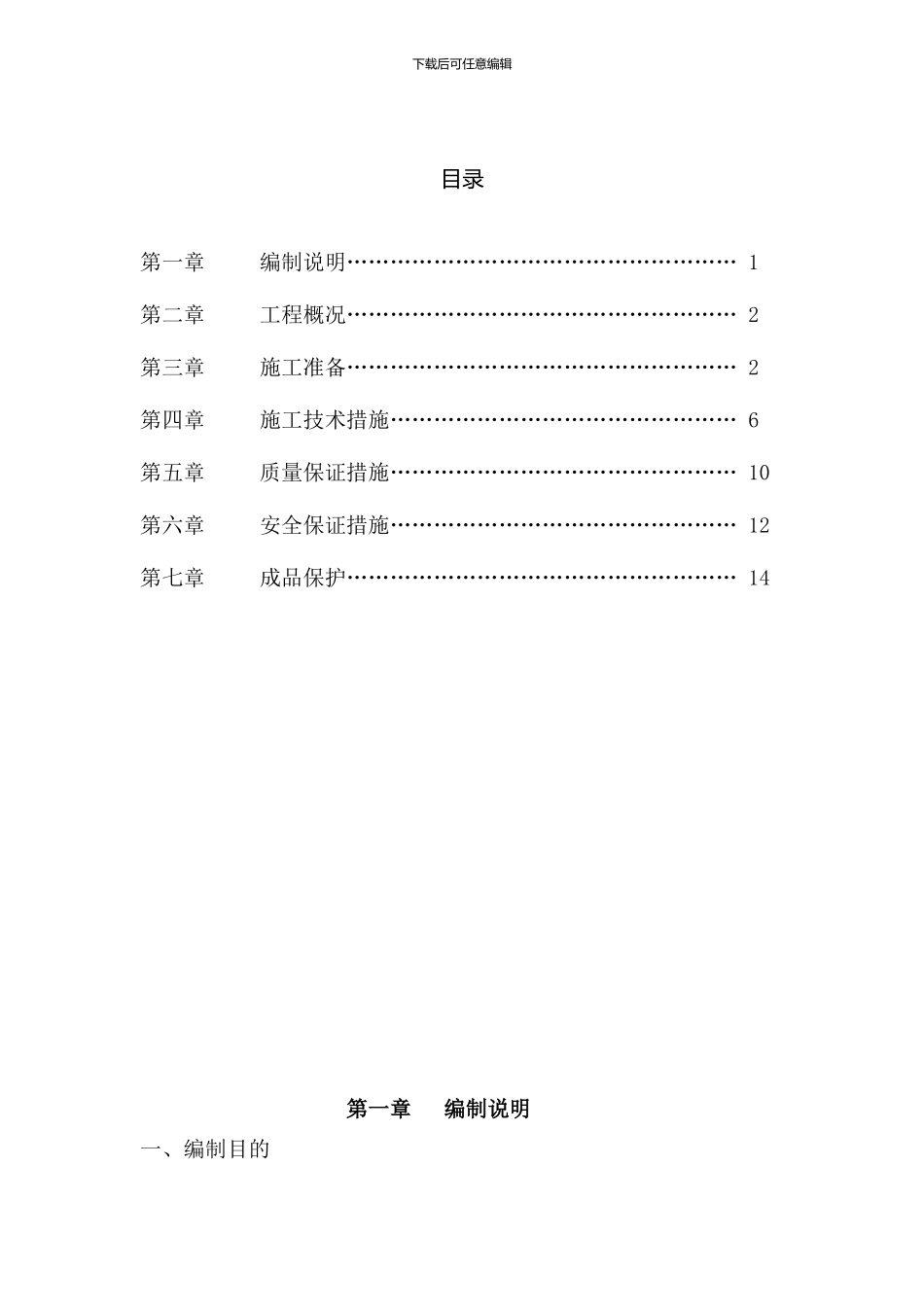

下载后可任意编辑目录第一章 编制说明……………………………………………… 1第二章 工程概况……………………………………………… 2第三章 施工准备……………………………………………… 2第四章 施工技术措施………………………………………… 6第五章 质量保证措施………………………………………… 10第六章 安全保证措施………………………………………… 12第七章 成品保护……………………………………………… 14第一章 编制说明一、编制目的下载后可任意编辑根据建设单位要求,结合项目施工生产实际情况,为确保优质、安全出色的完成本工程施工任务,特此编制此施工方案,用以明确知道此项工程的施工管理
二、编制依据 1、本工程设计图纸及相关技术资料
2、相关的技术法律规范及标准图集: 《电缆敷设》D101-1-7(2024) 《电气装置安装工程电气设备交接实验标准》(GB50150-91) 《建设电气安装工程施工质量验收法律规范》(GB50303-2024) 《管道工程施工及验收法律规范》(GB50268-97)三、计划目标 1、质量标准:确保整个工程质量合格
2、安全目标:杜绝重大伤亡及火灾、机械事故
3、工期目标:本工程工期为 60 天
第二章 工程概况下载后可任意编辑乌审旗教育局乌审旗一中外网工程位于乌审旗嘎鲁图镇,我公司承担外网工程的第二标段,工程范围包括:挖填土、电缆管槽敷设、电缆敷设、终端头制作安装、电源箱接线等
电力系统 10KV 电缆敷设由市政引入,进出各子项工程强电供电电源 380/220V 电缆敷设、院区庭院灯

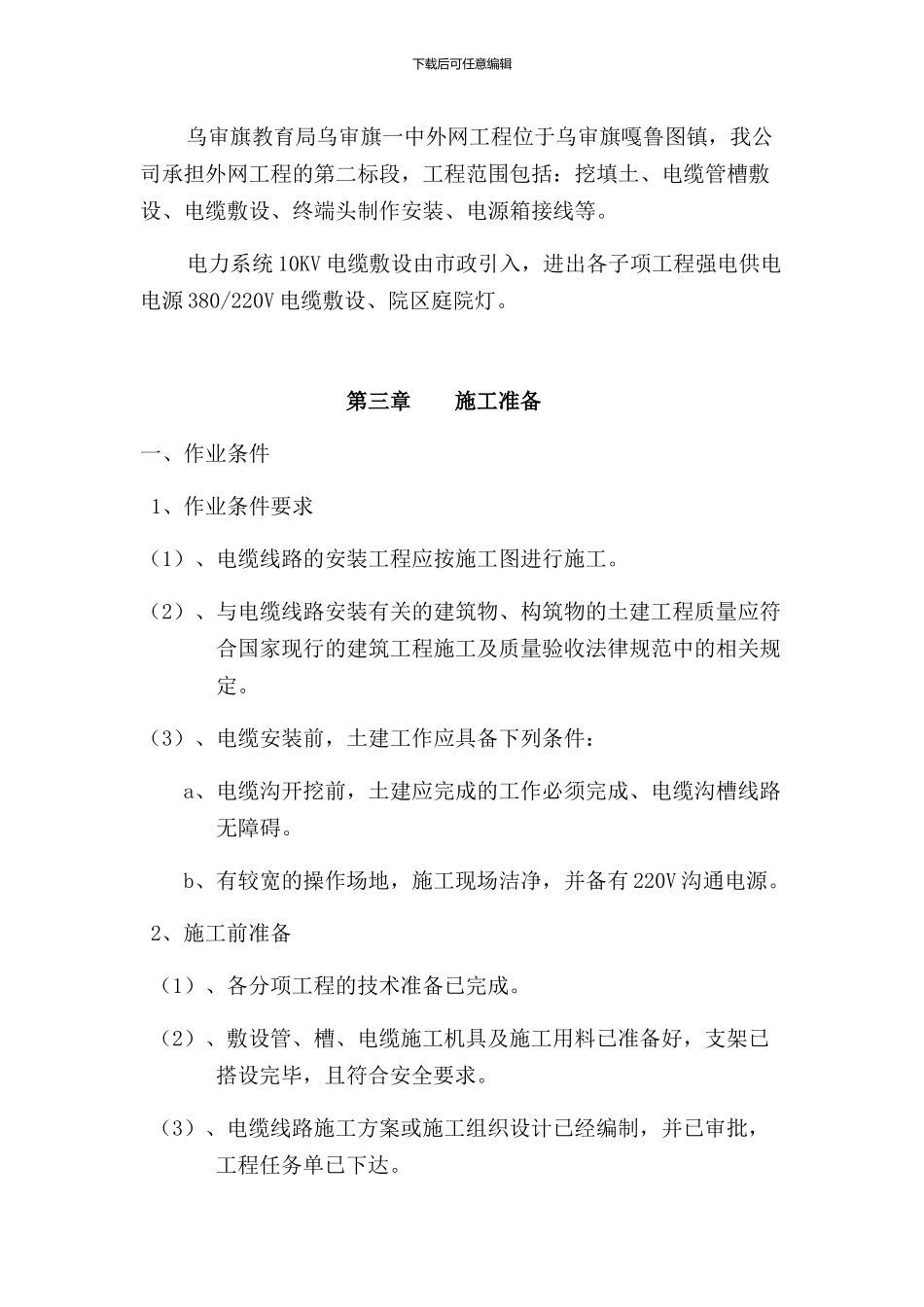

第三章 施工准备一、作业条件 1、作业条件要求(1)、电缆线路的安装工程应按施工图进行施工
(2)、与电缆线路安装有关的建筑物、构筑物的土建工程质量应符合国家现行的建筑工程施工及质量验收法律规范中的相关规定
(3)、电缆安装前,土建工作应具备下列条
