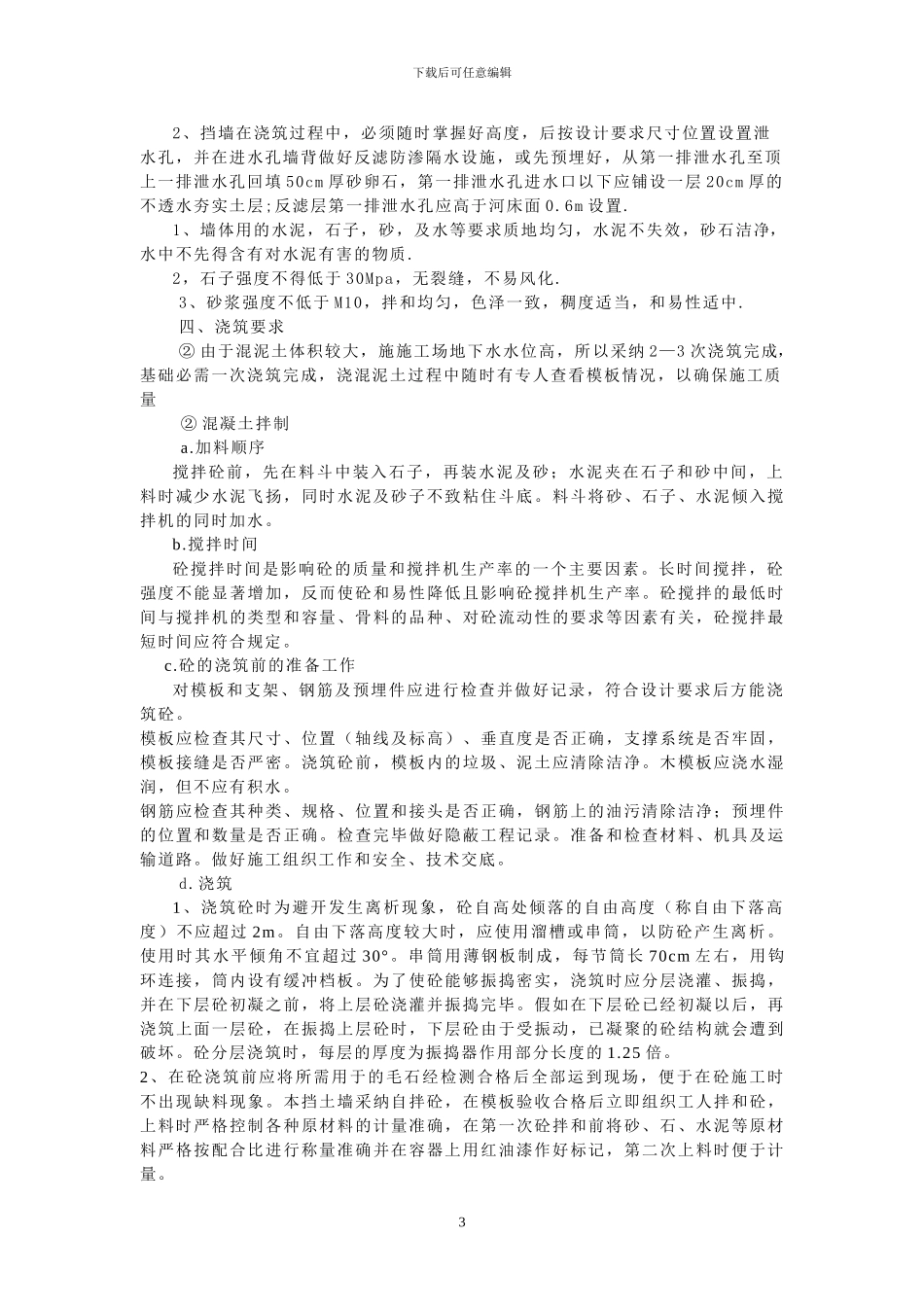

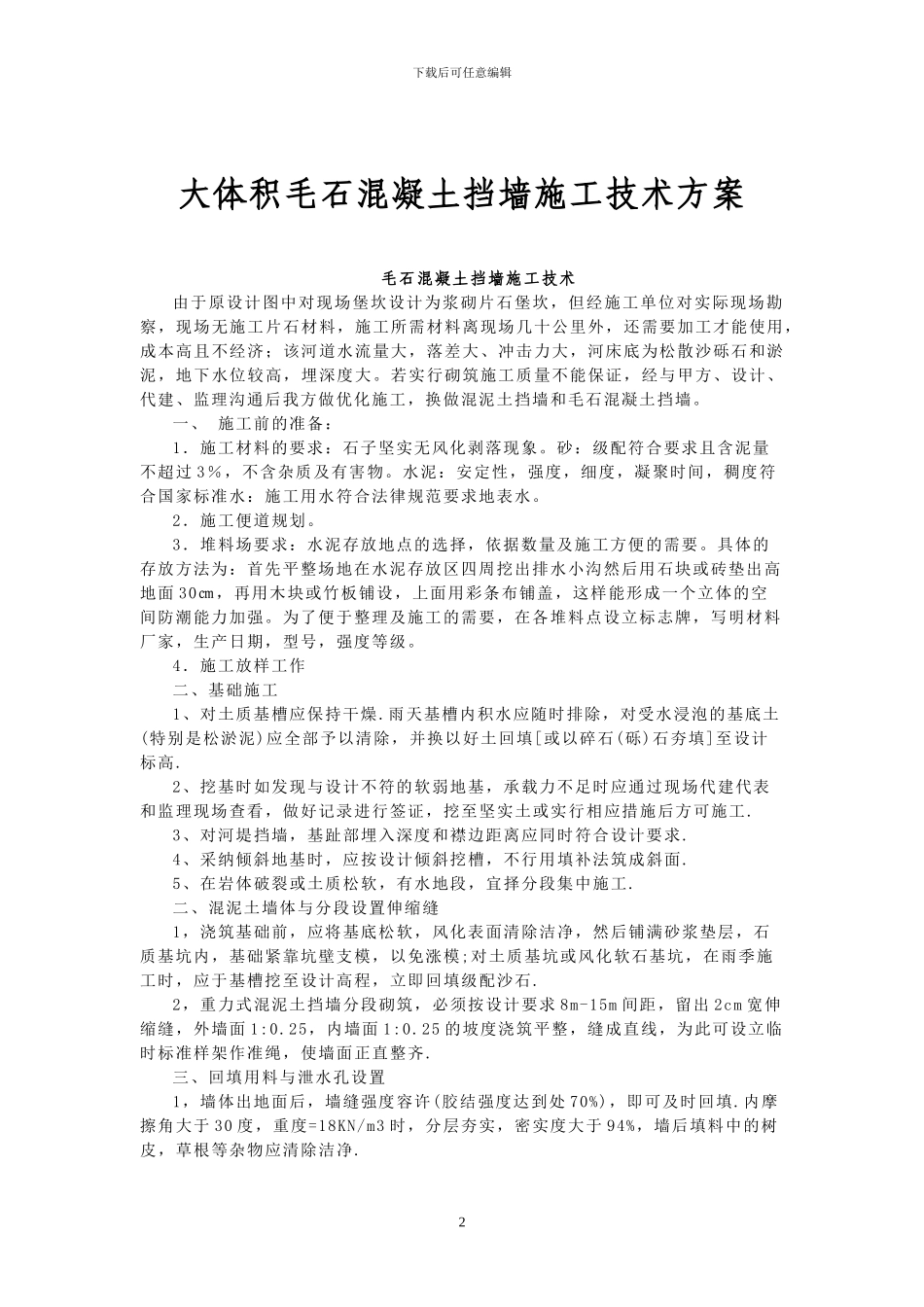

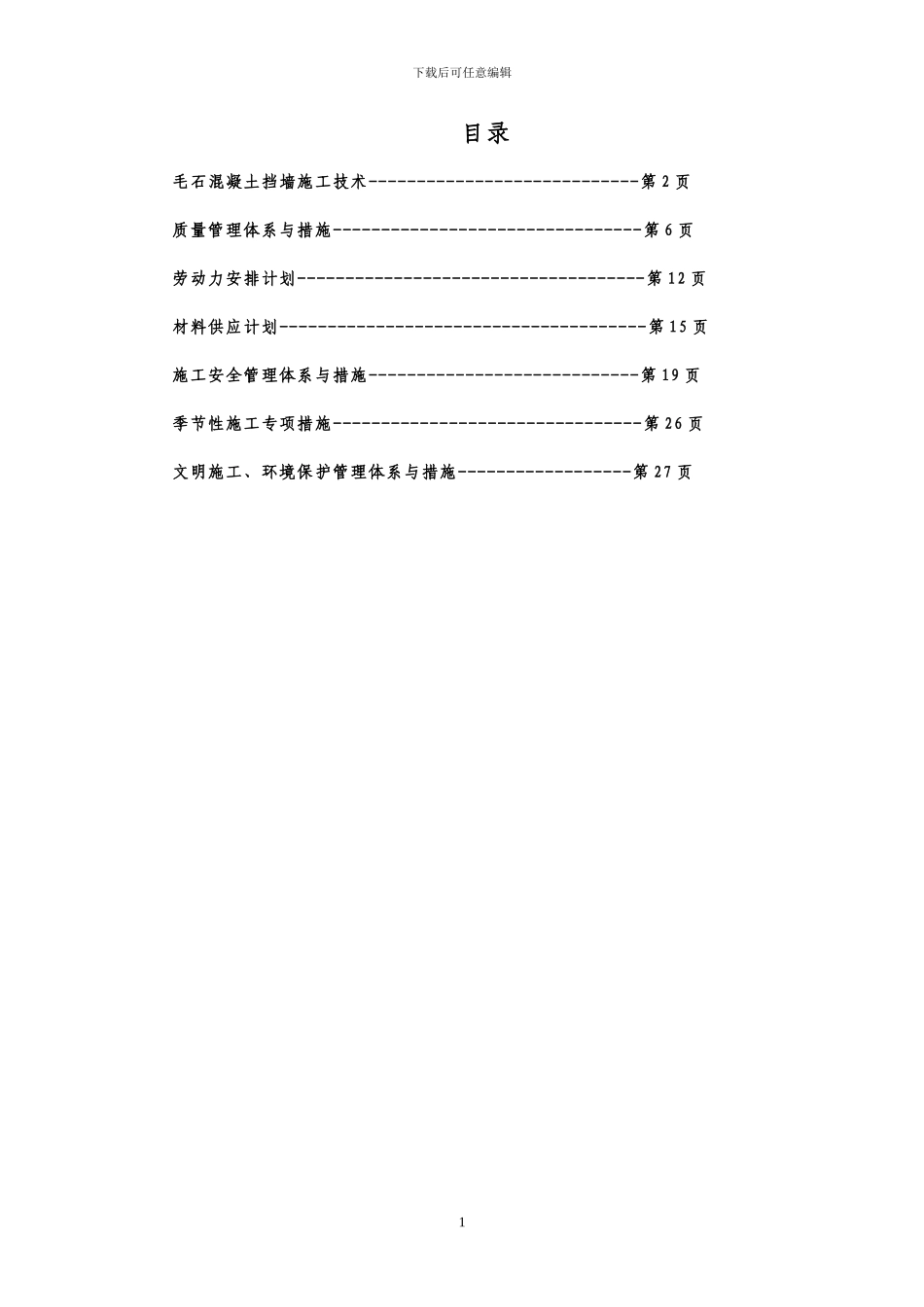

下载后可任意编辑目录毛石混凝土挡墙施工技术----------------------------第 2 页质量管理体系与措施--------------------------------第 6 页劳动力安排计划------------------------------------第 12 页材料供应计划--------------------------------------第 15 页施工安全管理体系与措施----------------------------第 19 页季节性施工专项措施--------------------------------第 26 页文明施工、环境保护管理体系与措施------------------第 27 页1下载后可任意编辑大体积毛石混凝土挡墙施工技术方案毛石混凝土挡墙施工技术由于原设计图中对现场堡坎设计为浆砌片石堡坎,但经施工单位对实际现场勘察,现场无施工片石材料,施工所需材料离现场几十公里外,还需要加工才能使用,成本高且不经济;该河道水流量大,落差大、冲击力大,河床底为松散沙砾石和淤泥,地下水位较高,埋深度大。若实行砌筑施工质量不能保证,经与甲方、设计、代建、监理沟通后我方做优化施工,换做混泥土挡墙和毛石混凝土挡墙。一、 施工前的准备:1.施工材料的要求:石子坚实无风化剥落现象。砂:级配符合要求且含泥量不超过 3%,不含杂质及有害物。水泥:安定性,强度,细度,凝聚时间,稠度符合国家标准水:施工用水符合法律规范要求地表水。2.施工便道规划。3.堆料场要求:水泥存放地点的选择,依据数量及施工方便的需要。具体的存放方法为:首先平整场地在水泥存放区四周挖出排水小沟然后用石块或砖垫出高地面 30㎝,再用木块或竹板铺设,上面用彩条布铺盖,这样能形成一个立体的空间防潮能力加强。为了便于整理及施工的需要,在各堆料点设立标志牌,写明材料厂家,生产日期,型号,强度等级。4.施工放样工作二、基础施工1、对土质基槽应保持干燥.雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填[或以碎石(砾)石夯填]至设计标高.2、挖基时如发现与设计不符的软弱地基,承载力不足时应通过现场代建代表和监理现场查看,做好记录进行签证,挖至坚实土或实行相应措施后方可施工.3、对河堤挡墙,基趾部埋入深度和襟边距离应同时符合设计要求.4、采纳倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面.5、在岩体破裂或土质松软,有水地段,宜择分段集中施工.二、混泥土墙体与分段设置伸缩缝1,浇筑基础前,应将基底松软,风化表面清除洁净,然后铺满砂浆垫层,石质基坑内,基础紧靠坑壁支模,...
