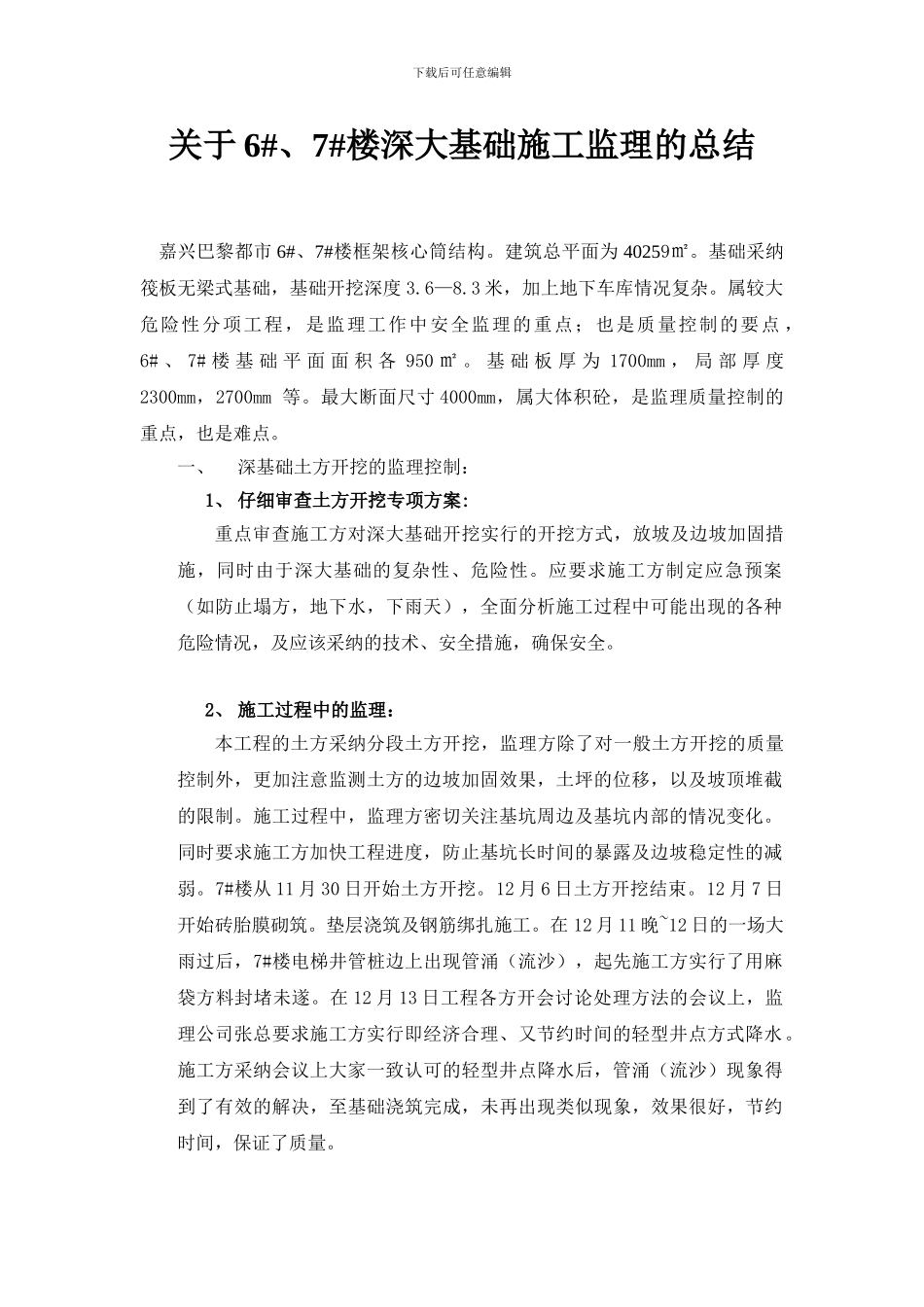

下载后可任意编辑关于 6#、7#楼深大基础施工监理的总结 嘉兴巴黎都市 6#、7#楼框架核心筒结构
建筑总平面为 40259㎡
基础采纳筏板无梁式基础,基础开挖深度 3
3 米,加上地下车库情况复杂
属较大危险性分项工程,是监理工作中安全监理的重点;也是质量控制的要点 ,6# 、 7# 楼 基 础 平 面 面 积 各 950 ㎡
基 础 板 厚 为 1700mm , 局 部 厚 度2300mm,2700mm 等
最大断面尺寸 4000mm,属大体积砼,是监理质量控制的重点,也是难点
一、深基础土方开挖的监理控制:1、 仔细审查土方开挖专项方案:重点审查施工方对深大基础开挖实行的开挖方式,放坡及边坡加固措施,同时由于深大基础的复杂性、危险性
应要求施工方制定应急预案(如防止塌方,地下水,下雨天),全面分析施工过程中可能出现的各种危险情况,及应该采纳的技术、安全措施,确保安全
2、 施工过程中的监理:本工程的土方采纳分段土方开挖,监理方除了对一般土方开挖的质量控制外,更加注意监测土方的边坡加固效果,土坪的位移,以及坡顶堆截的限制
施工过程中,监理方密切关注基坑周边及基坑内部的情况变化
同时要求施工方加快工程进度,防止基坑长时间的暴露及边坡稳定性的减弱
7#楼从 11 月 30 日开始土方开挖
12 月 6 日土方开挖结束
12 月 7 日开始砖胎膜砌筑
垫层浇筑及钢筋绑扎施工
在 12 月 11 晚~12 日的一场大雨过后,7#楼电梯井管桩边上出现管涌(流沙),起先施工方实行了用麻袋方料封堵未遂
在 12 月 13 日工程各方开会讨论处理方法的会议上,监理公司张总要求施工方实行即经济合理、又节约时间的轻型井点方式降水

施工方采纳会议上大家一致认可的轻型井点降水后,管涌(流沙)现象得到了有效的解决,至基础浇筑完成,未再出现类似现象,效果很好,节约时间,保证了质量
