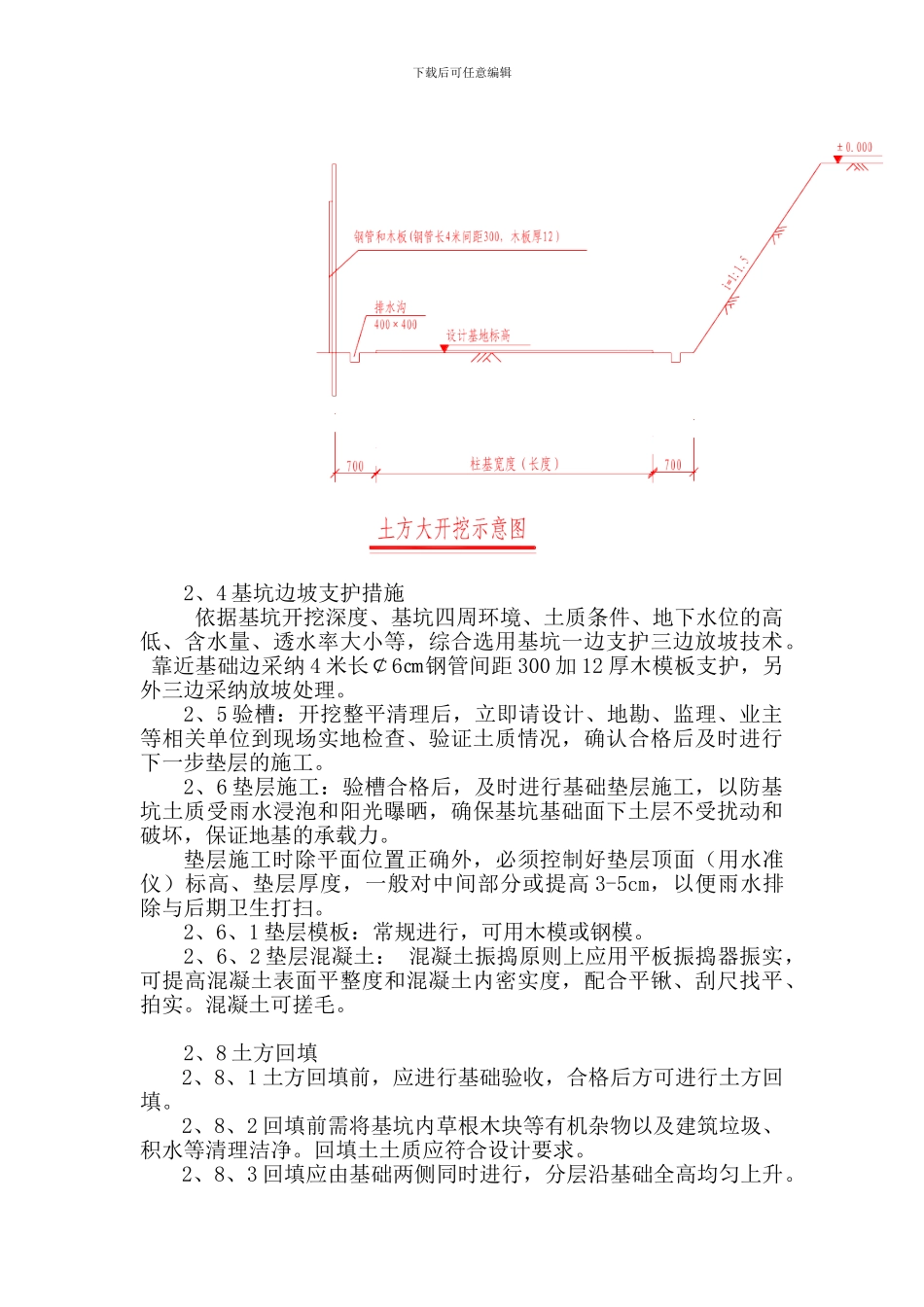

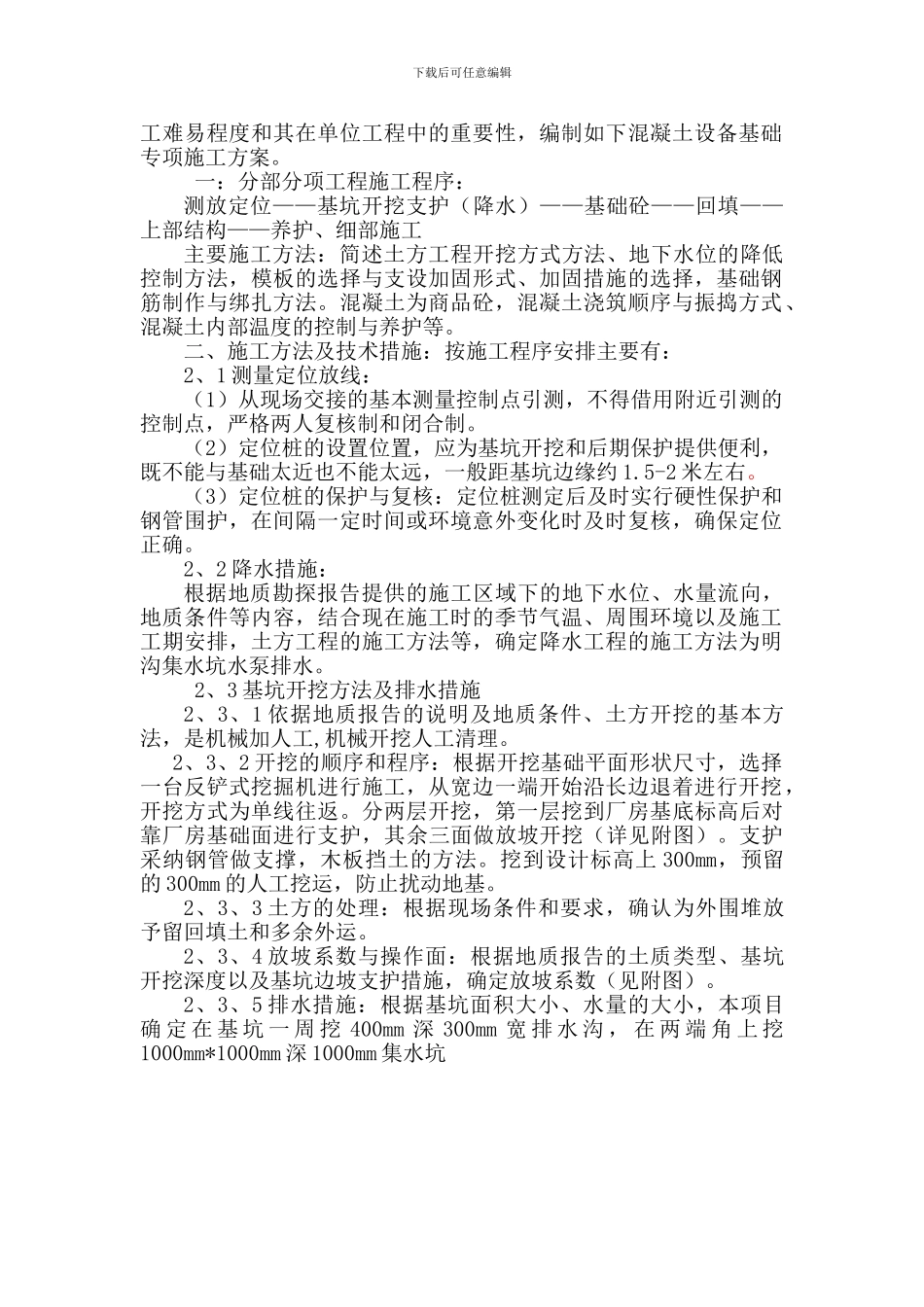

下载后可任意编辑江苏翔宇电力装备制造有限公司新厂房设备基础施工方案编制人: 审核人: 审批人: 淮安佛力建设工程有限公司2012 年 4 月 18 日钢筋混凝土设备基础专项施工方案本项目中钢筋混凝土设备基础工程作为建筑工程中一个子分部(分项)工程,现根据设备基础的用途,结构形状、施工工期、施下载后可任意编辑工难易程度和其在单位工程中的重要性,编制如下混凝土设备基础专项施工方案。 一:分部分项工程施工程序:测放定位——基坑开挖支护(降水)——基础砼——回填——上部结构——养护、细部施工主要施工方法:简述土方工程开挖方式方法、地下水位的降低控制方法,模板的选择与支设加固形式、加固措施的选择,基础钢筋制作与绑扎方法。混凝土为商品砼,混凝土浇筑顺序与振捣方式、混凝土内部温度的控制与养护等。二、施工方法及技术措施:按施工程序安排主要有:2、1 测量定位放线:(1)从现场交接的基本测量控制点引测,不得借用附近引测的控制点,严格两人复核制和闭合制。(2)定位桩的设置位置,应为基坑开挖和后期保护提供便利,既不能与基础太近也不能太远,一般距基坑边缘约 1.5-2 米左右。(3)定位桩的保护与复核:定位桩测定后及时实行硬性保护和钢管围护,在间隔一定时间或环境意外变化时及时复核,确保定位正确。2、2 降水措施:根据地质勘探报告提供的施工区域下的地下水位、水量流向,地质条件等内容,结合现在施工时的季节气温、周围环境以及施工工期安排,土方工程的施工方法等,确定降水工程的施工方法为明沟集水坑水泵排水。 2、3 基坑开挖方法及排水措施2、3、1 依据地质报告的说明及地质条件、土方开挖的基本方法,是机械加人工,机械开挖人工清理。2、3、2 开挖的顺序和程序:根据开挖基础平面形状尺寸,选择一台反铲式挖掘机进行施工,从宽边一端开始沿长边退着进行开挖,开挖方式为单线往返。分两层开挖,第一层挖到厂房基底标高后对靠厂房基础面进行支护,其余三面做放坡开挖(详见附图)。支护采纳钢管做支撑,木板挡土的方法。挖到设计标高上 300mm,预留的 300mm 的人工挖运,防止扰动地基。2、3、3 土方的处理:根据现场条件和要求,确认为外围堆放予留回填土和多余外运。 2、3、4 放坡系数与操作面:根据地质报告的土质类型、基坑开挖深度以及基坑边坡支护措施,确定放坡系数(见附图)。2、3、5 排水措施:根据基坑面积大小、水量的大小,本项目确 定 在 基 坑 一 周 挖...
