精品文档下载 最新资料,word 文档,可以自由编辑
下载后可任意编辑【本页是封面,下载后可以删除

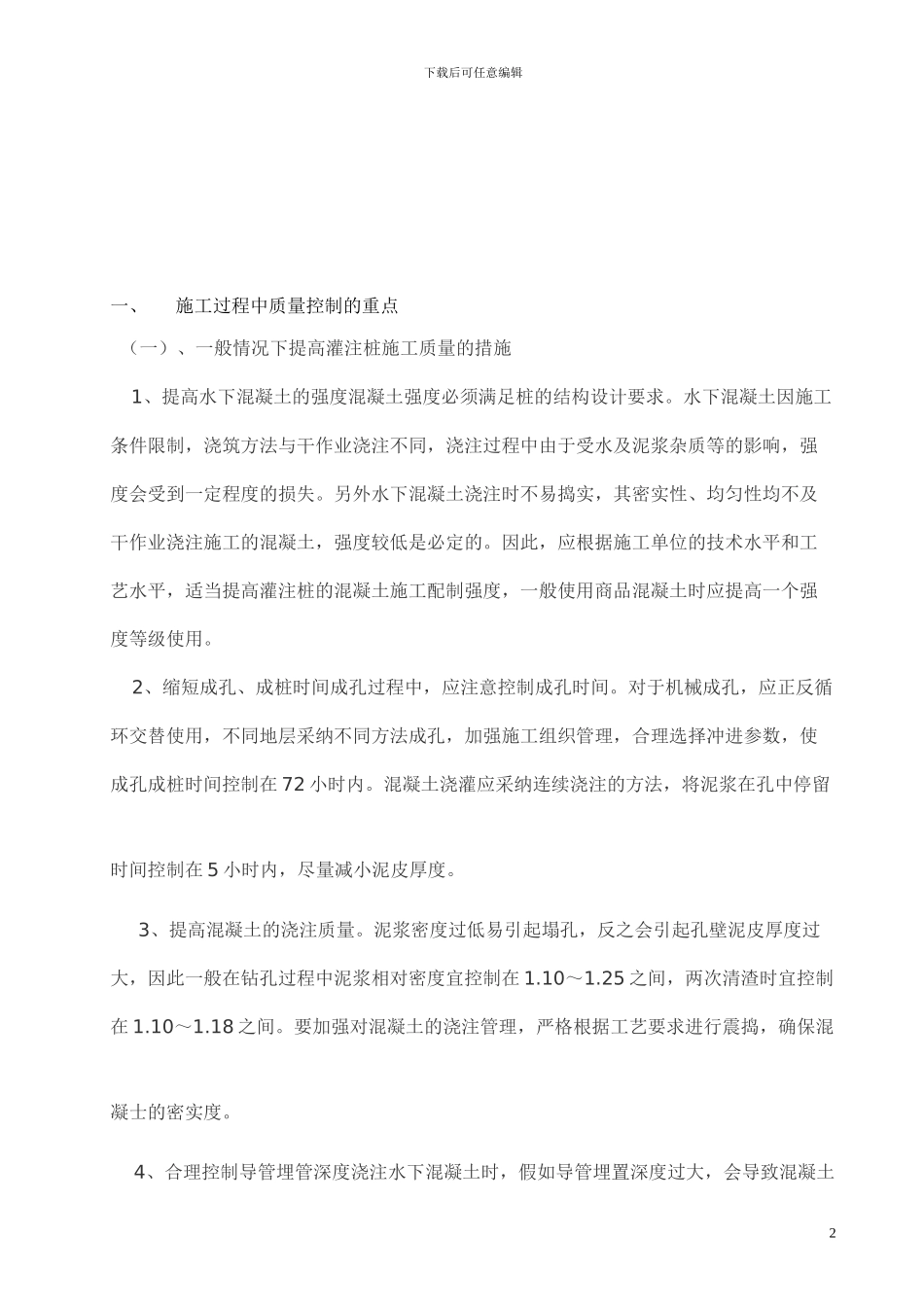

】大直径灌注桩专项施工方案工程名称: 某 桩基础工程 工程地点: 施工单位: 编制单位: 编制人: 编制日期: 年 月 日 审核负责人: 审批负责人: 审批日期: 年 月 日 1下载后可任意编辑一、施工过程中质量控制的重点 (一)、一般情况下提高灌注桩施工质量的措施 1、提高水下混凝土的强度混凝土强度必须满足桩的结构设计要求
水下混凝土因施工条件限制,浇筑方法与干作业浇注不同,浇注过程中由于受水及泥浆杂质等的影响,强度会受到一定程度的损失
另外水下混凝土浇注时不易捣实,其密实性、均匀性均不及干作业浇注施工的混凝土,强度较低是必定的
因此,应根据施工单位的技术水平和工艺水平,适当提高灌注桩的混凝土施工配制强度,一般使用商品混凝土时应提高一个强度等级使用
2、缩短成孔、成桩时间成孔过程中,应注意控制成孔时间
对于机械成孔,应正反循环交替使用,不同地层采纳不同方法成孔,加强施工组织管理,合理选择冲进参数,使成孔成桩时间控制在 72 小时内
混凝土浇灌应采纳连续浇注的方法,将泥浆在孔中停留时间控制在 5 小时内,尽量减小泥皮厚度
3、提高混凝土的浇注质量
泥浆密度过低易引起塌孔,反之会引起孔壁泥皮厚度过大,因此一般在钻孔过程中泥浆相对密度宜控制在 1
25 之间,两次清渣时宜控制在 1
要加强对混凝土的浇注管理,严格根据工艺要求进行震捣,确保混凝士的密实度
4、合理控制导管埋管深度浇注水下混凝土时,假如导管埋置深度过大,会导致混凝土2下载后可任意编辑出口压力不够,甚至引起出料困难;当导管埋置深度过小时,混凝土形成超压,则可能将混凝土顶面冲翻,导致混凝土夹泥、离析等
因此应合理控制导管埋管深度
另外在浇注过程中,还要始终严格控制好管内混凝土表面至
