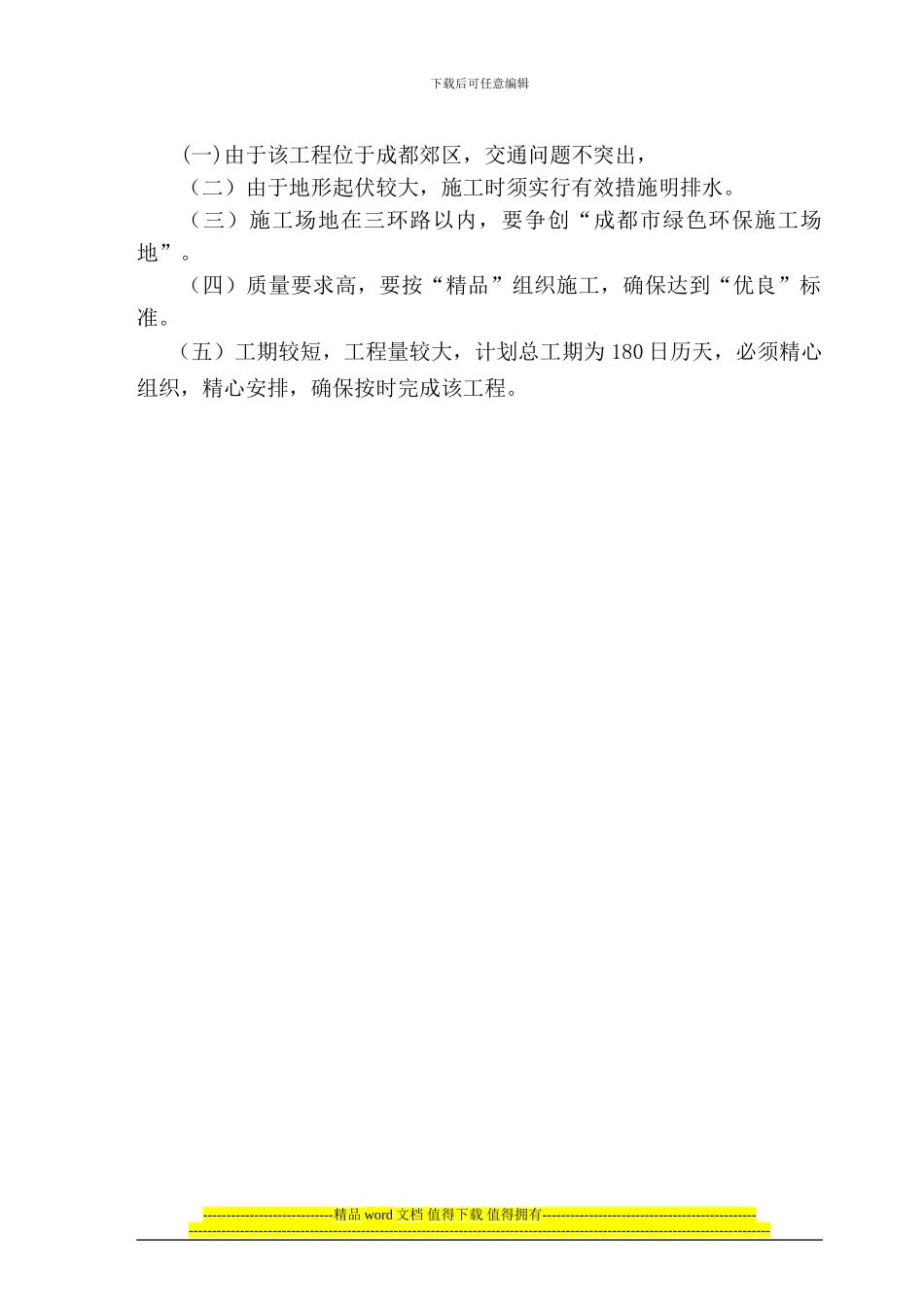

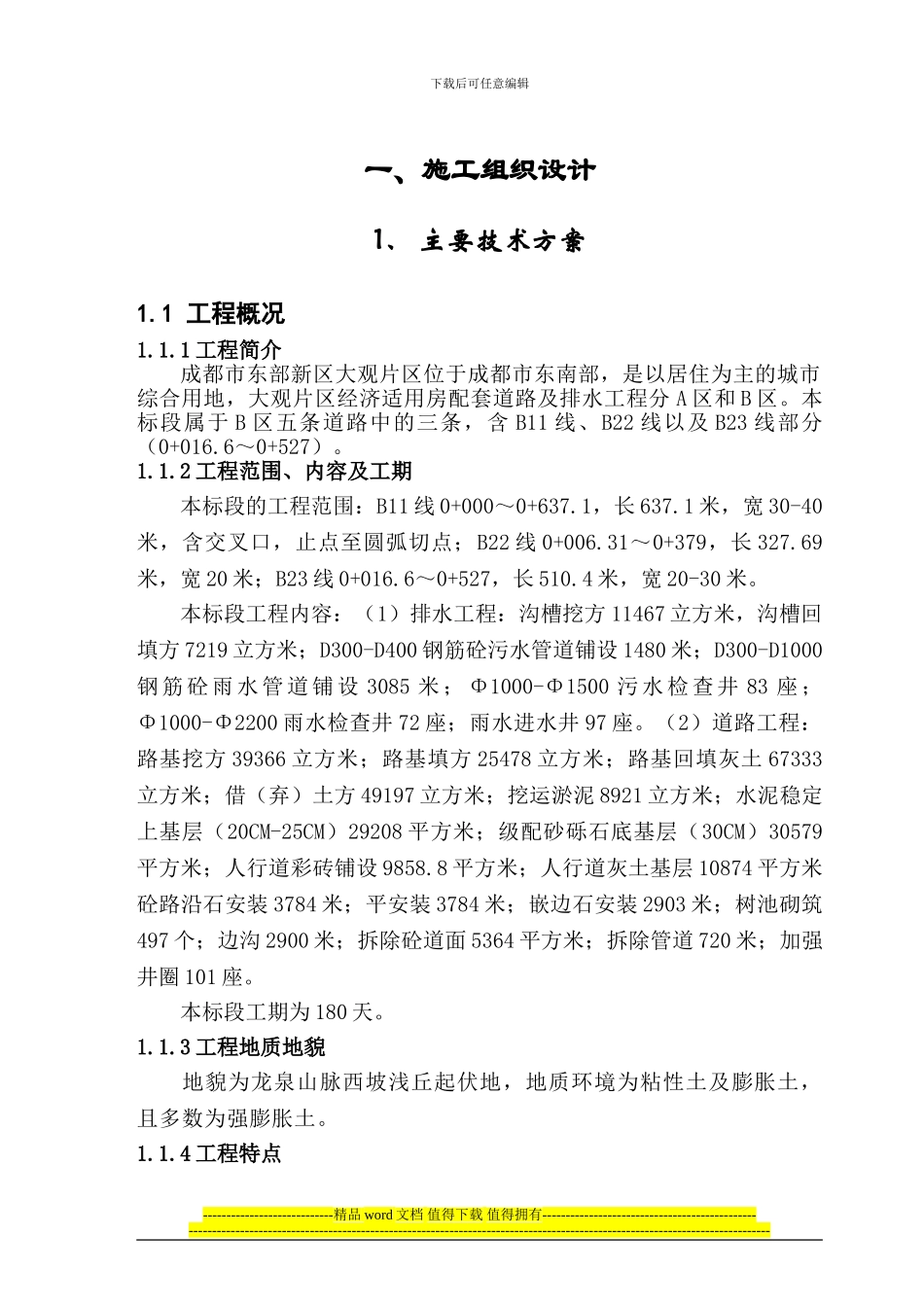

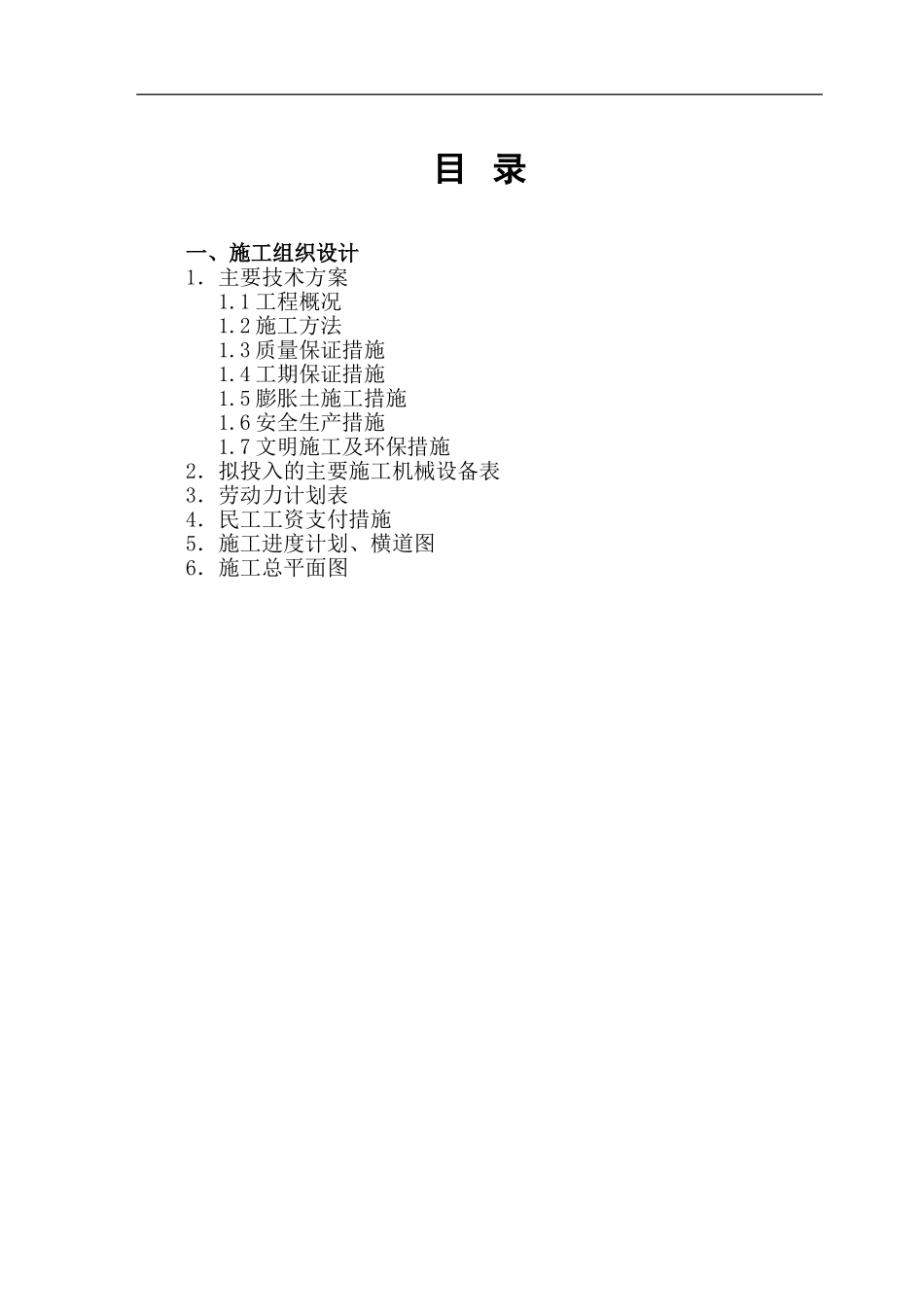

目 录一、施工组织设计1.主要技术方案 1.1 工程概况1.2 施工方法1.3 质量保证措施1.4 工期保证措施1.5 膨胀土施工措施1.6 安全生产措施1.7 文明施工及环保措施2.拟投入的主要施工机械设备表 3.劳动力计划表 4.民工工资支付措施 5.施工进度计划、横道图 6.施工总平面图 下载后可任意编辑一、施工组织设计1、 主要技术方案1.1 工程概况1.1.1 工程简介成都市东部新区大观片区位于成都市东南部,是以居住为主的城市综合用地,大观片区经济适用房配套道路及排水工程分 A 区和 B 区。本标段属于 B 区五条道路中的三条,含 B11 线、B22 线以及 B23 线部分(0+016.6~0+527)。1.1.2 工程范围、内容及工期本标段的工程范围:B11 线 0+000~0+637.1,长 637.1 米,宽 30-40米,含交叉口,止点至圆弧切点;B22 线 0+006.31~0+379,长 327.69米,宽 20 米;B23 线 0+016.6~0+527,长 510.4 米,宽 20-30 米。本标段工程内容:(1)排水工程:沟槽挖方 11467 立方米,沟槽回填方 7219 立方米;D300-D400 钢筋砼污水管道铺设 1480 米;D300-D1000钢 筋 砼 雨 水 管 道 铺 设 3085 米 ; Φ1000-Φ1500 污 水 检 查 井 83 座 ;Φ1000-Φ2200 雨水检查井 72 座;雨水进水井 97 座。(2)道路工程:路基挖方 39366 立方米;路基填方 25478 立方米;路基回填灰土 67333立方米;借(弃)土方 49197 立方米;挖运淤泥 8921 立方米;水泥稳定上基层(20CM-25CM)29208 平方米;级配砂砾石底基层(30CM)30579平方米;人行道彩砖铺设 9858.8 平方米;人行道灰土基层 10874 平方米砼路沿石安装 3784 米;平安装 3784 米;嵌边石安装 2903 米;树池砌筑497 个;边沟 2900 米;拆除砼道面 5364 平方米;拆除管道 720 米;加强井圈 101 座。本标段工期为 180 天。1.1.3 工程地质地貌 地貌为龙泉山脉西坡浅丘起伏地,地质环境为粘性土及膨胀土,且多数为强膨胀土。1.1.4 工程特点----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑(一)由于该工程位于成都郊区,交通问题不突出, (二)由于地形起伏较大,施工时须实行有效措施...
