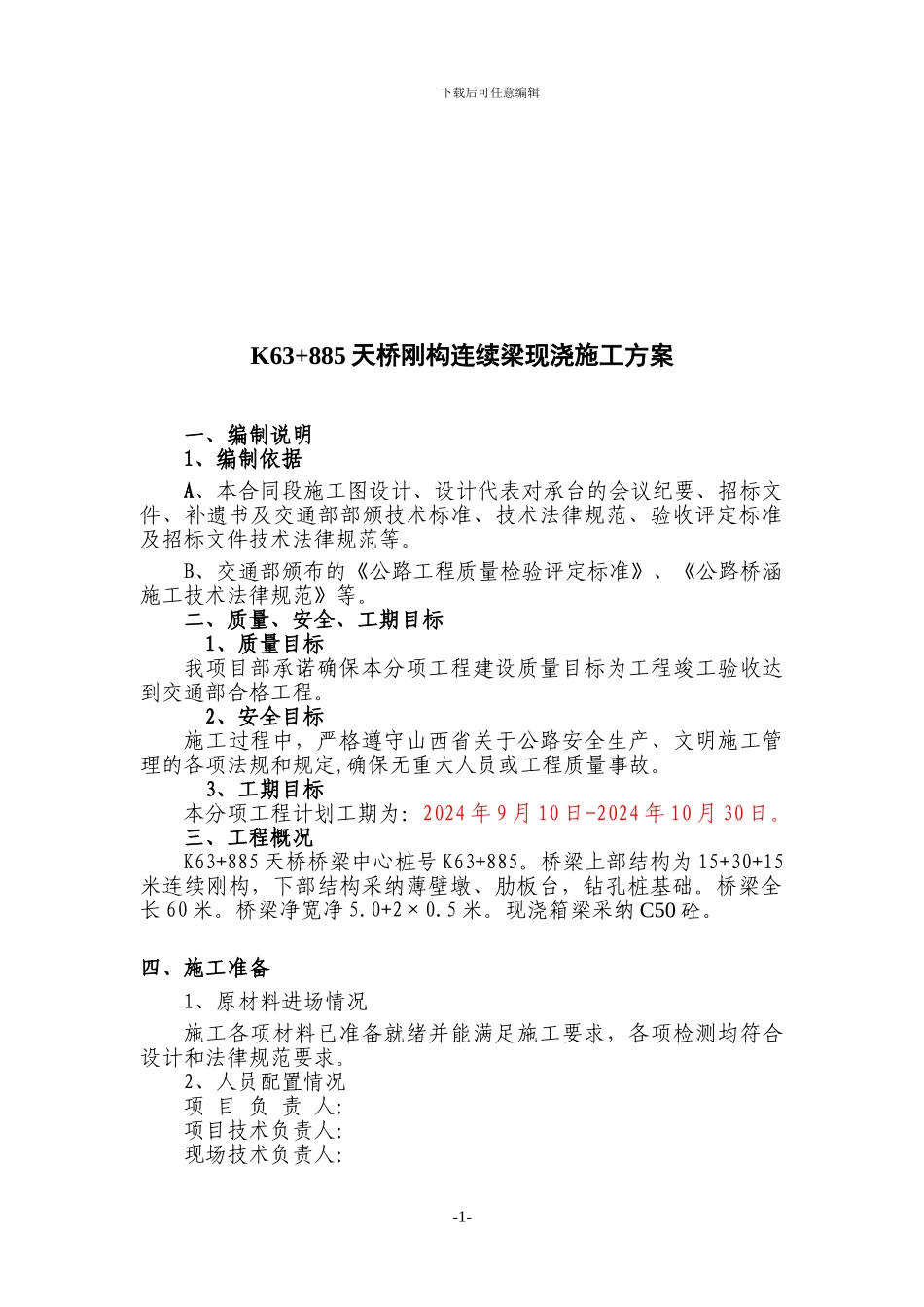

下载后可任意编辑 K63+885 天桥刚构连续梁现浇施工方案 一、编制说明1、编制依据A、本合同段施工图设计、设计代表对承台的会议纪要、招标文件、补遗书及交通部部颁技术标准、技术法律规范、验收评定标准及招标文件技术法律规范等
B、交通部颁布的《公路工程质量检验评定标准》、《公路桥涵施工技术法律规范》等
二、质量、安全、工期目标1、质量目标我项目部承诺确保本分项工程建设质量目标为工程竣工验收达到交通部合格工程
2、安全目标施工过程中,严格遵守山西省关于公路安全生产、文明施工管理的各项法规和规定,确保无重大人员或工程质量事故
3、工期目标本分项工程计划工期为:2024 年 9 月 10 日-2024 年 10 月 30 日
三、工程概况K63+885 天桥桥梁中心桩号 K63+885
桥梁上部结构为 15+30+15米连续刚构,下部结构采纳薄壁墩、肋板台,钻孔桩基础
桥梁全长 60 米
桥梁净宽净 5
现浇箱梁采纳 C50 砼
四、施工准备1、原材料进场情况施工各项材料已准备就绪并能满足施工要求,各项检测均符合设计和法律规范要求

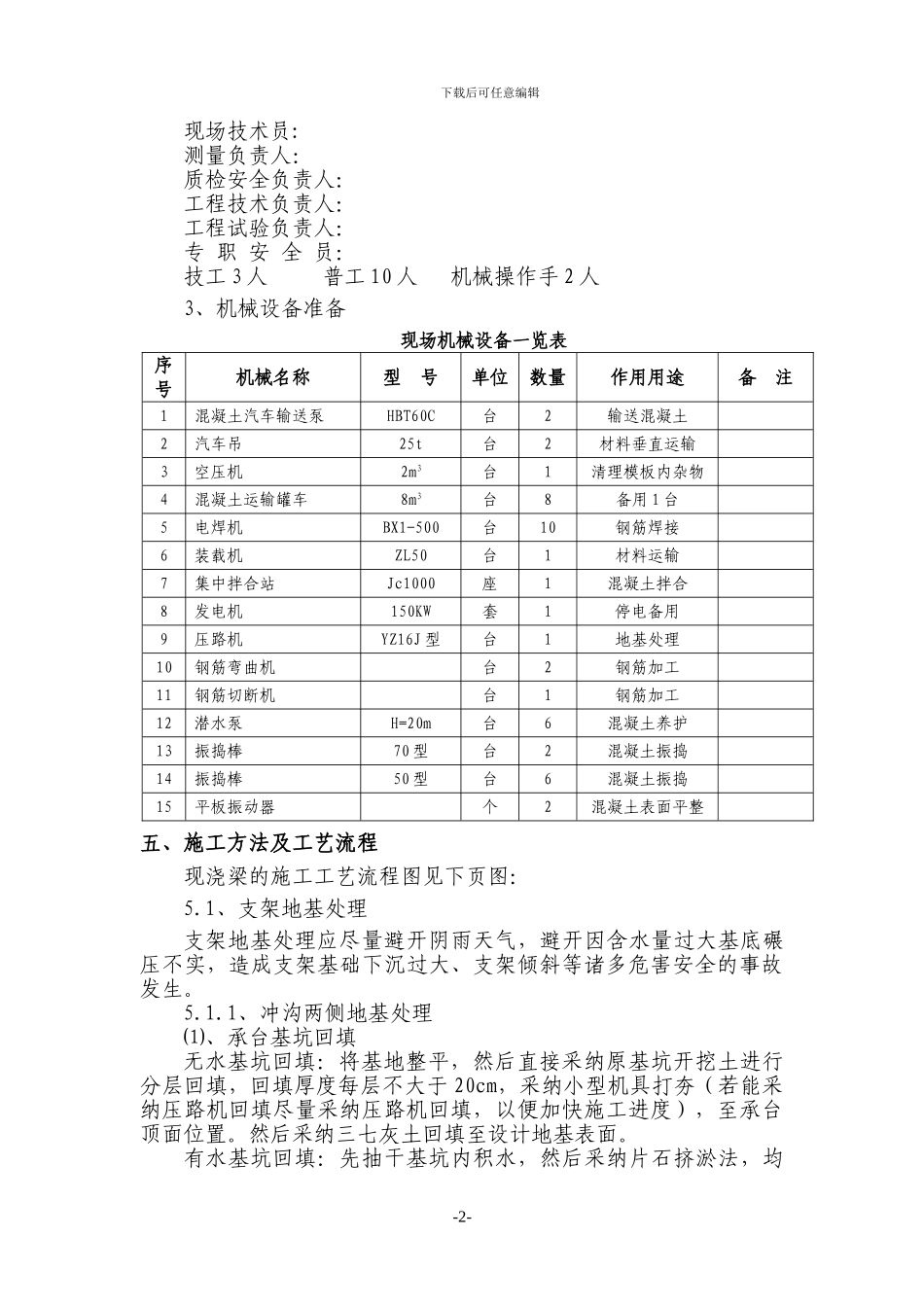

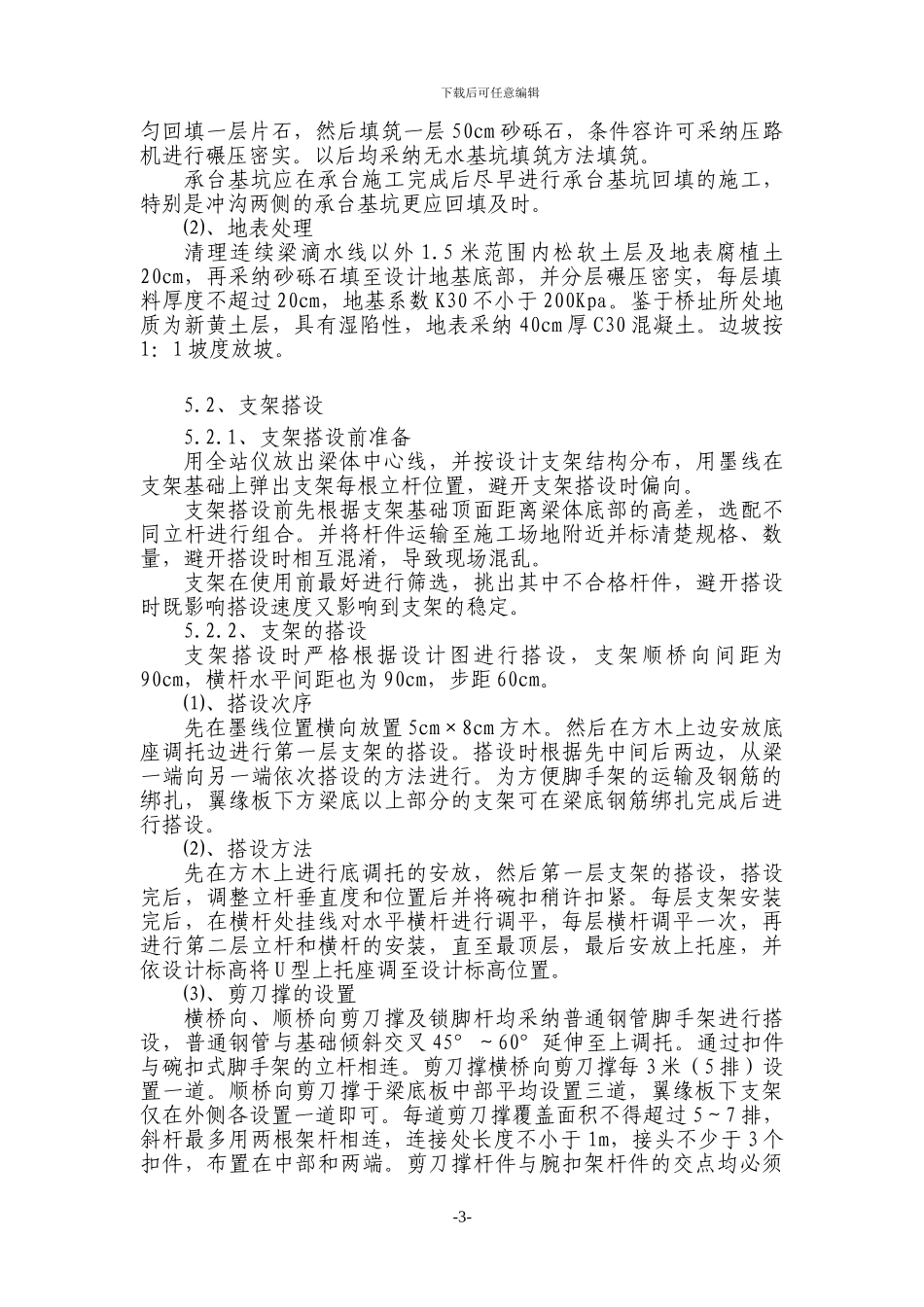

2、人员配置情况项 目 负 责 人:项目技术负责人:现场技术负责人:-1-下载后可任意编辑现场技术员: 测量负责人:质检安全负责人:工程技术负责人:工程试验负责人:专 职 安 全 员:技工 3 人 普工 10 人 机械操作手 2 人 3、机械设备准备现场机械设备一览表序号机械名称型 号单位数量作用用途备 注1混凝土汽车输送泵HBT60C台2输送混凝土 2汽车吊25t台2材料垂直运输 3空压机2m3台1清理模板内杂物 4混凝土运输罐车8m3 台8备用 1 台 5电焊机BX1-500台10钢筋焊接 6装载机ZL50台1材料运输 7集中拌合站Jc1000座1混凝土拌合 8发电机150KW套1停电备用 9压路机YZ16J 型台1地基处理 1
