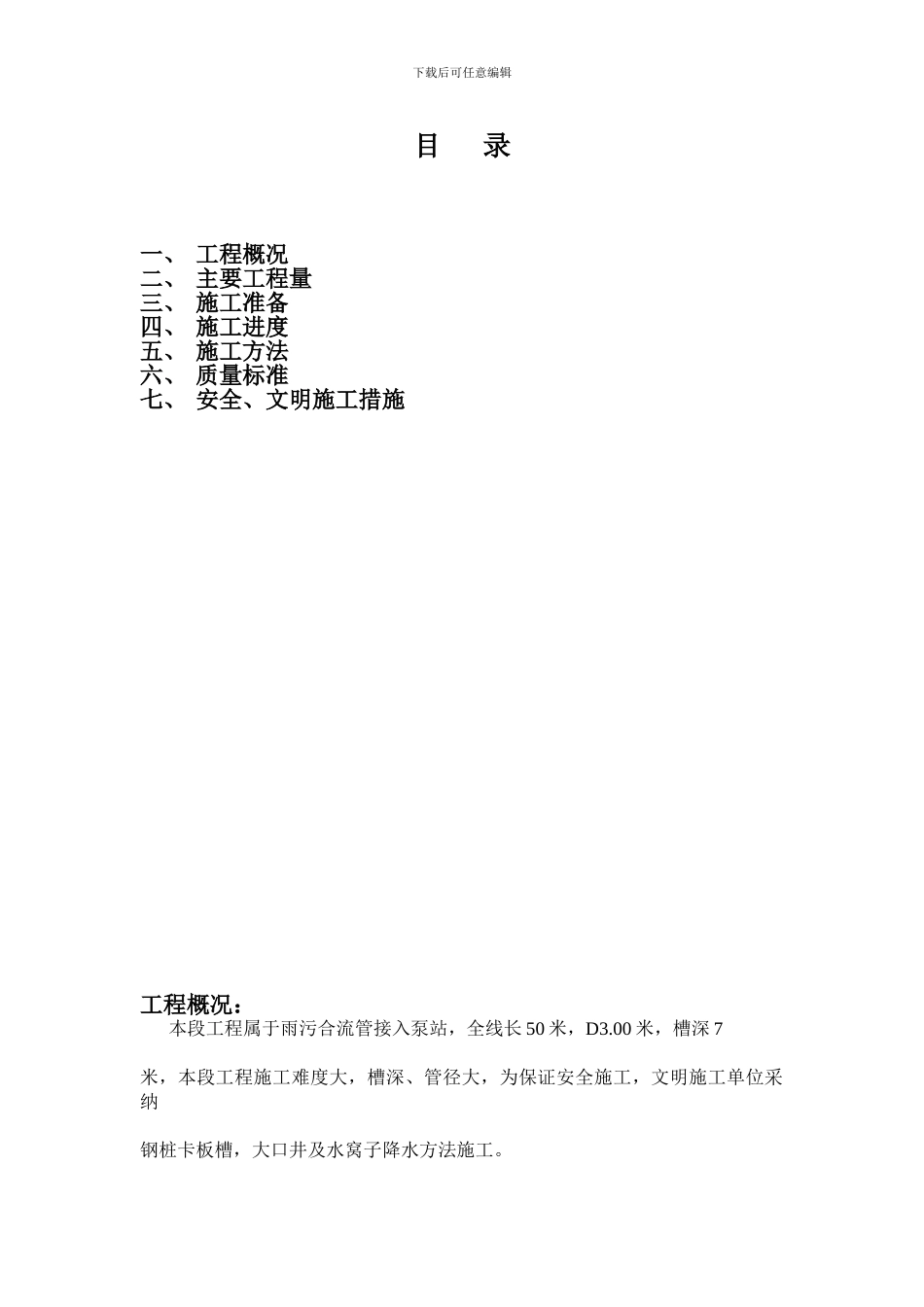

下载后可任意编辑天津市某排水项目顶管施工方案 下载后可任意编辑目 录一、 工程概况二、 主要工程量三、 施工准备四、 施工进度五、 施工方法六、 质量标准七、 安全、文明施工措施工程概况: 本段工程属于雨污合流管接入泵站,全线长 50 米,D3
00 米,槽深 7米,本段工程施工难度大,槽深、管径大,为保证安全施工,文明施工单位采纳钢桩卡板槽,大口井及水窝子降水方法施工

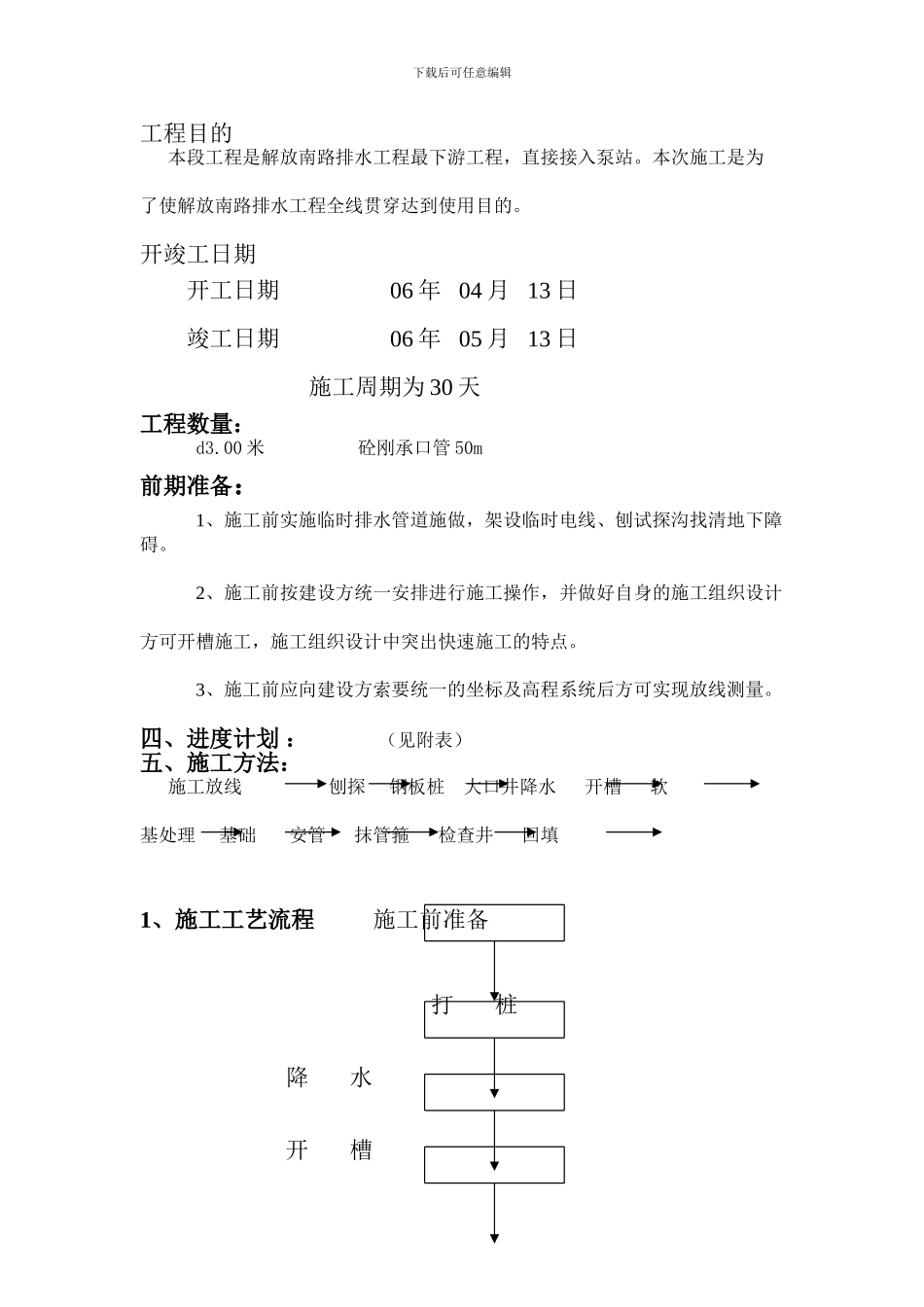

下载后可任意编辑工程目的 本段工程是解放南路排水工程最下游工程,直接接入泵站
本次施工是为了使解放南路排水工程全线贯穿达到使用目的
开竣工日期 开工日期 06 年 04 月 13 日 竣工日期 06 年 05 月 13 日 施工周期为 30 天工程数量: d3
00 米 砼刚承口管 50m前期准备:1、施工前实施临时排水管道施做,架设临时电线、刨试探沟找清地下障碍
2、施工前按建设方统一安排进行施工操作,并做好自身的施工组织设计方可开槽施工,施工组织设计中突出快速施工的特点
3、施工前应向建设方索要统一的坐标及高程系统后方可实现放线测量
四、进度计划 : (见附表)五、施工方法: 施工放线刨探 钢板桩 大口井降水 开槽 软基处理 基础 安管 抹管箍 检查井 回填1、施工工艺流程 施工前准备 打 桩 降 水 开 槽下载后可任意编辑 清 底 排水沟水窝子 砼 基 础 管 节 安 装 砌 井 回 填 拔 桩 2、施工放线: (1)根据设计给定的规划桩,用经纬仪测量管道中心线检查井的位置,作为管道位置控制点
(2)沿管线位置引设临时水准点并做好点之记录加以保护,设置临时水准点并常常闭合校核
(3)测量放线的标术标准应达到测量闭合误差
