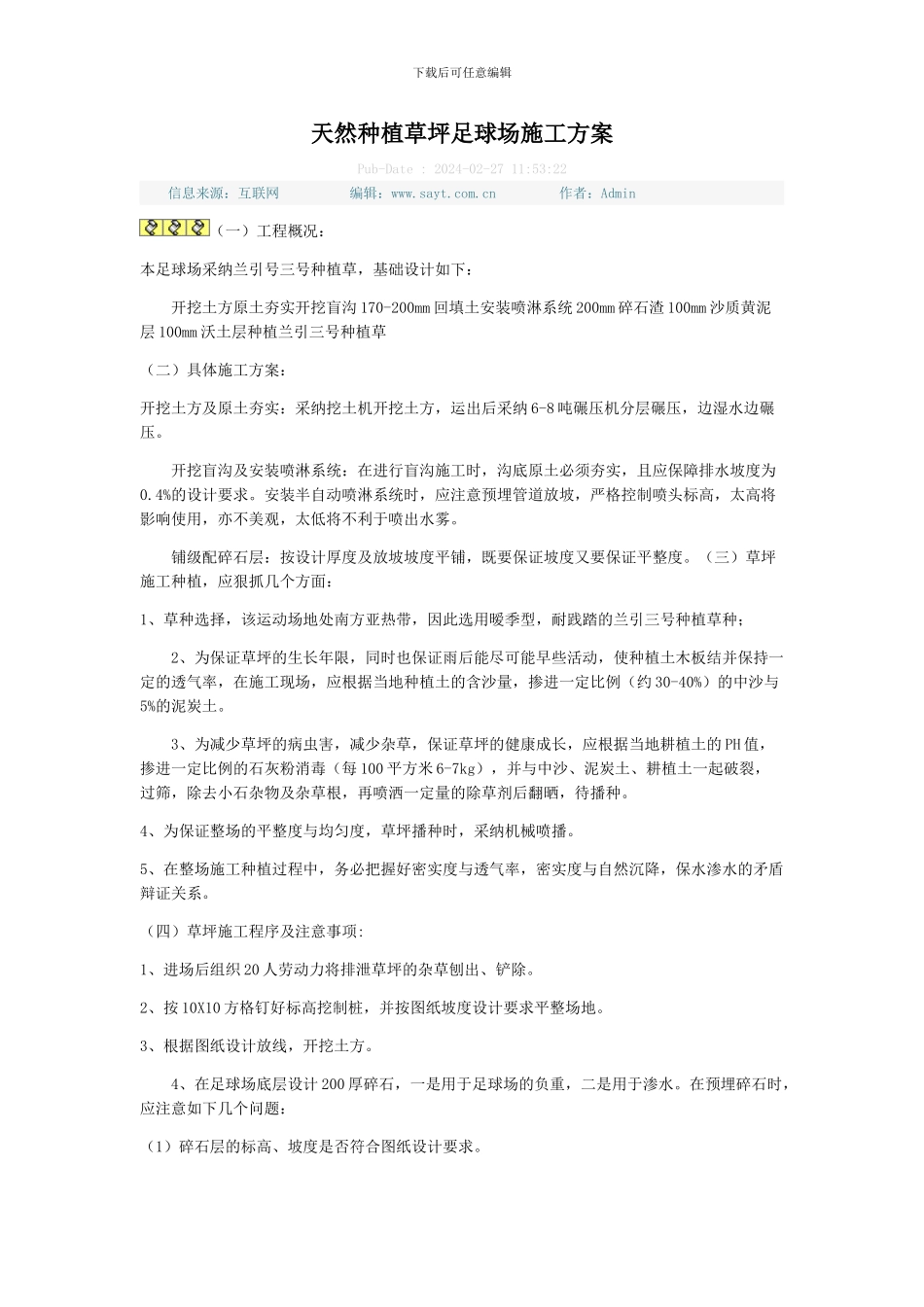

下载后可任意编辑天然种植草坪足球场施工方案Pub-Date : 2024-02-27 11:53:22 信息来源:互联网 编辑:www.sayt.com.cn 作者:Admin (一)工程概况:本足球场采纳兰引号三号种植草,基础设计如下: 开挖土方原土夯实开挖盲沟 170-200mm 回填土安装喷淋系统 200mm 碎石渣 100mm 沙质黄泥层 100mm 沃土层种植兰引三号种植草(二)具体施工方案:开挖土方及原土夯实:采纳挖土机开挖土方,运出后采纳 6-8 吨碾压机分层碾压,边湿水边碾压。 开挖盲沟及安装喷淋系统:在进行盲沟施工时,沟底原土必须夯实,且应保障排水坡度为0.4%的设计要求。安装半自动喷淋系统时,应注意预埋管道放坡,严格控制喷头标高,太高将影响使用,亦不美观,太低将不利于喷出水雾。 铺级配碎石层:按设计厚度及放坡坡度平铺,既要保证坡度又要保证平整度。(三)草坪施工种植,应狠抓几个方面:1、草种选择,该运动场地处南方亚热带,因此选用暧季型,耐践踏的兰引三号种植草种; 2、为保证草坪的生长年限,同时也保证雨后能尽可能早些活动,使种植土木板结并保持一定的透气率,在施工现场,应根据当地种植土的含沙量,掺进一定比例(约 30-40%)的中沙与5%的泥炭土。 3、为减少草坪的病虫害,减少杂草,保证草坪的健康成长,应根据当地耕植土的 PH 值,掺进一定比例的石灰粉消毒(每 100 平方米 6-7kg),并与中沙、泥炭土、耕植土一起破裂,过筛,除去小石杂物及杂草根,再喷洒一定量的除草剂后翻晒,待播种。4、为保证整场的平整度与均匀度,草坪播种时,采纳机械喷播。5、在整场施工种植过程中,务必把握好密实度与透气率,密实度与自然沉降,保水渗水的矛盾辩证关系。(四)草坪施工程序及注意事项:1、进场后组织 20 人劳动力将排泄草坪的杂草刨出、铲除。2、按 10X10 方格钉好标高挖制桩,并按图纸坡度设计要求平整场地。3、根据图纸设计放线,开挖土方。 4、在足球场底层设计 200 厚碎石,一是用于足球场的负重,二是用于渗水。在预埋碎石时,应注意如下几个问题:(1)碎石层的标高、坡度是否符合图纸设计要求。下载后可任意编辑(2)集、渗管渗水孔是否按图纸设计。(3)回填碎石粗细要均匀,层次分明,防止管道堵塞。1.1 其底原土用 8-10T 压路机碾压,防止随时间延长出现不规则沉降,而出现积水窝。 1.2 选择耕植土及含沙量,并根据含沙量,掺进一定比例的中沙及石灰破裂拌和过筛、除去杂草杂物,尤其是瓦砾及碎玻璃等。...
