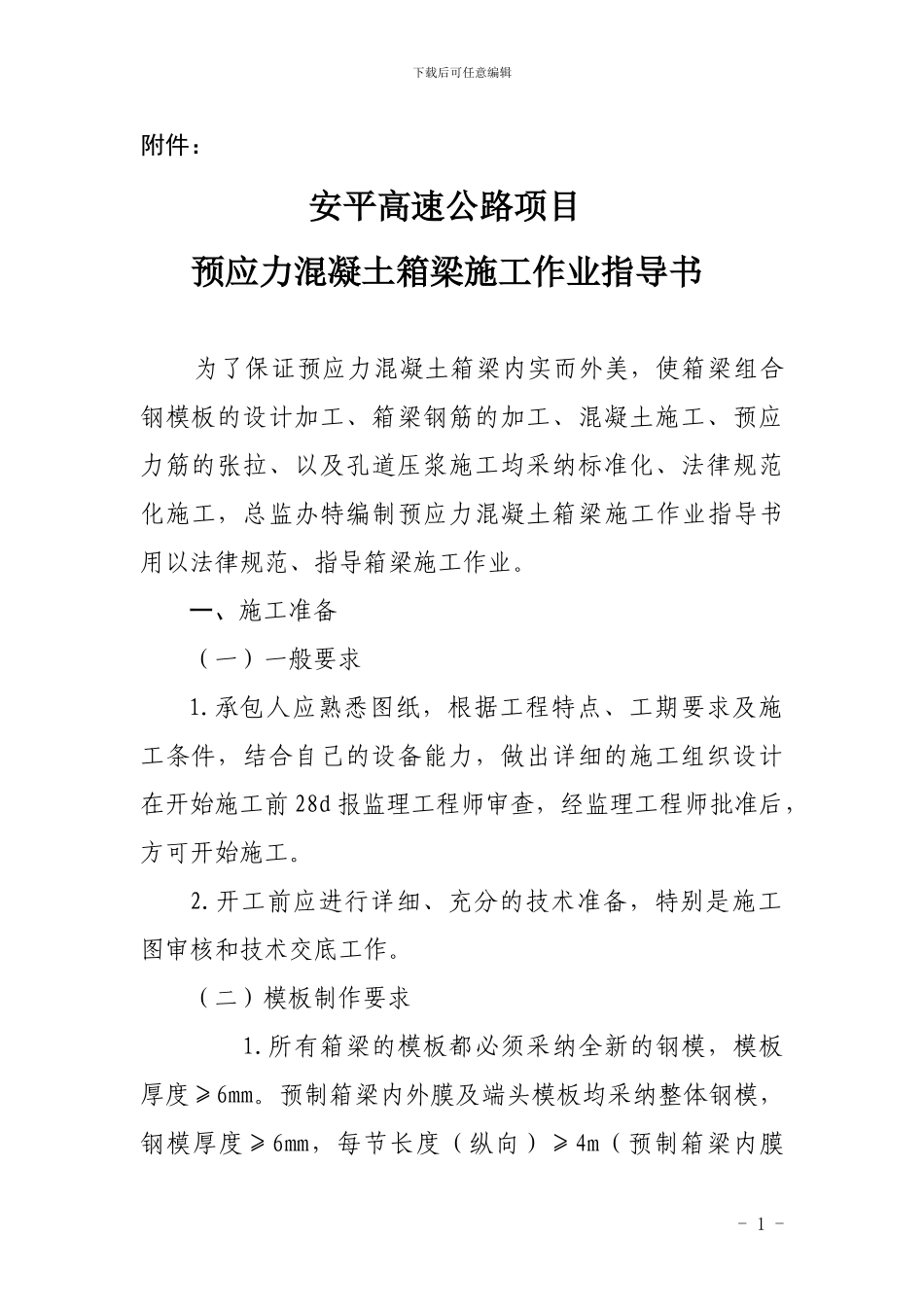

- 1 -下载后可任意编辑附件:安平高速公路项目预应力混凝土箱梁施工作业指导书 为了保证预应力混凝土箱梁内实而外美,使箱梁组合钢模板的设计加工、箱梁钢筋的加工、混凝土施工、预应力筋的张拉、以及孔道压浆施工均采纳标准化、法律规范化施工,总监办特编制预应力混凝土箱梁施工作业指导书用以法律规范、指导箱梁施工作业
一、施工准备(一)一般要求1
承包人应熟悉图纸,根据工程特点、工期要求及施工条件,结合自己的设备能力,做出详细的施工组织设计在开始施工前 28d 报监理工程师审查,经监理工程师批准后,方可开始施工
开工前应进行详细、充分的技术准备,特别是施工图审核和技术交底工作
(二)模板制作要求 1
所有箱梁的模板都必须采纳全新的钢模,模板厚度≥6mm

预制箱梁内外膜及端头模板均采纳整体钢模,钢模厚度≥6mm,每节长度(纵向)≥4m(预制箱梁内膜- 2 -下载后可任意编辑≥2m)
弯道上的箱梁翼缘为曲线时,应在模板加工时一次加工成形,与设计一致
箱梁横隔板在外膜设计时应一次考虑,箱梁的外膜设计应考虑横隔板对支拆模的影响,相邻两横隔板间的外膜宜由 3 块组成,模板接缝宜为企口缝,并考虑先脱模的板块不被其它板块阻挡
箱梁侧模与底板边接缝处应加工成能和底模紧贴的垂直面
其内膜须设置足够的硬框架,保证在使用过程中不变形
箱梁边梁翼板钢模板外边缘向内5cm 处设置截水槽(2cm 直径的半圆形)
箱梁模板必须是具有足够的刚度、在循环使用周期不变形、支撑可靠、接缝严密、线型顺畅,实行有效措施防止接缝处漏浆,特别是箱梁底腹板交角及梁端头应采纳有效措施防止漏浆及翼板边沿部位预留钢筋处应减少漏浆发生
合理确定模板组合形式,以严格控制不同规格箱梁的结构尺寸(梁宽、梁长,底板、腹板、顶板、翼缘板厚度中隔板位置等)满足设计要求

预制箱梁内模可采纳小块建筑钢模拼装,但应确保接缝严密平稳、牢固、不变形、不
