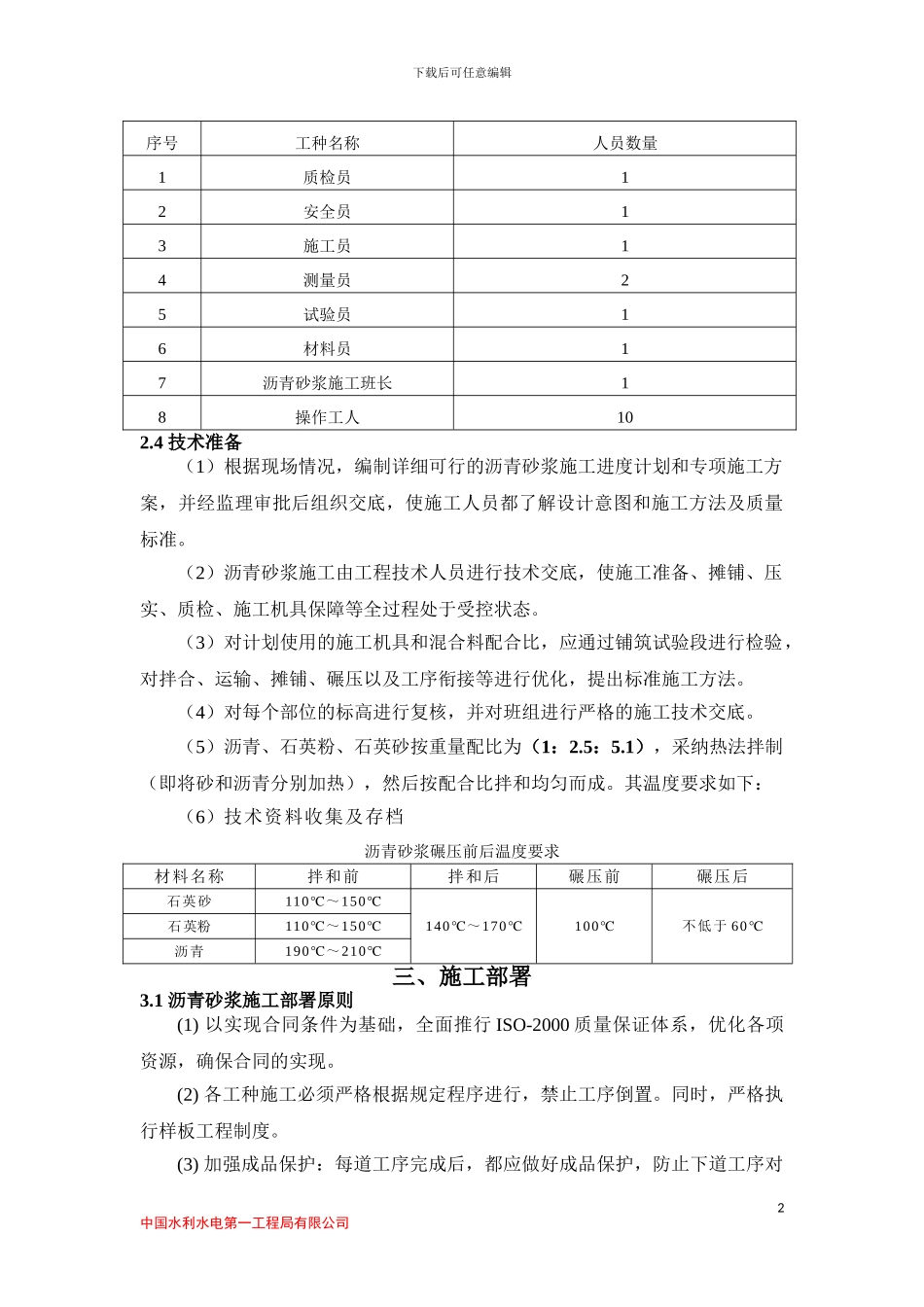

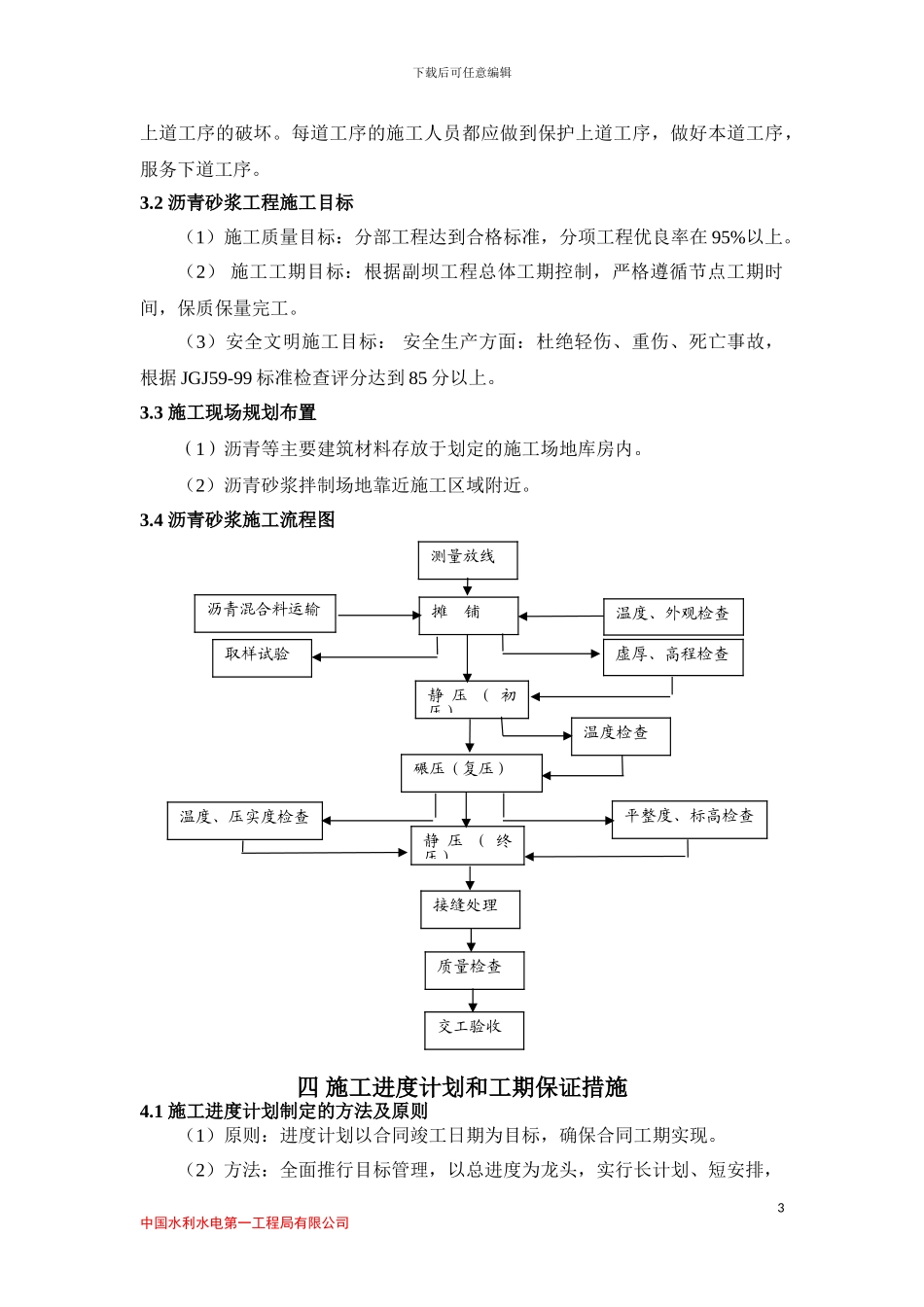

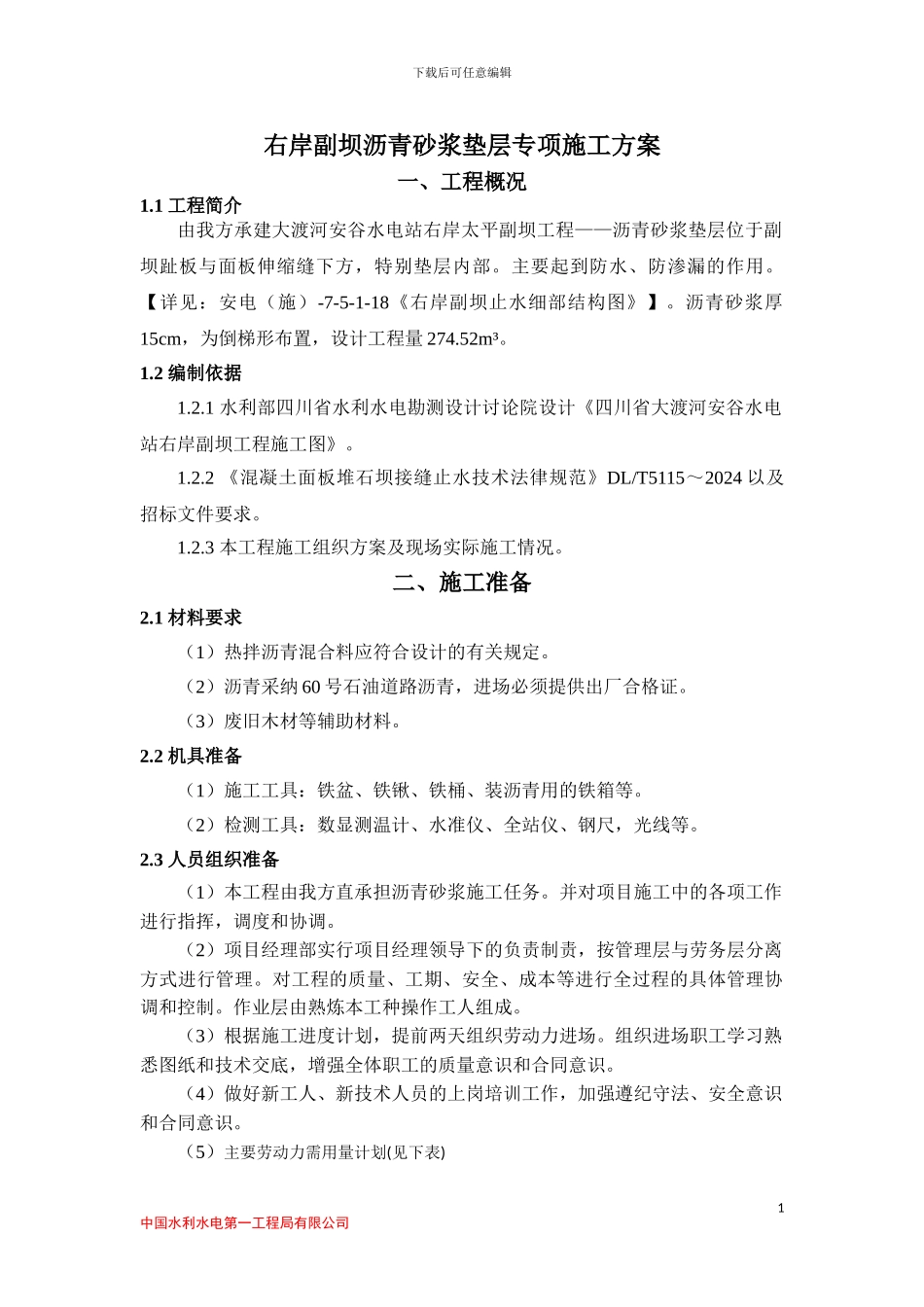

下载后可任意编辑右岸副坝沥青砂浆垫层专项施工方案一、工程概况1.1 工程简介由我方承建大渡河安谷水电站右岸太平副坝工程——沥青砂浆垫层位于副坝趾板与面板伸缩缝下方,特别垫层内部。主要起到防水、防渗漏的作用。【详见:安电(施)-7-5-1-18《右岸副坝止水细部结构图》】。沥青砂浆厚15cm,为倒梯形布置,设计工程量 274.52m³。1.2 编制依据1.2.1 水利部四川省水利水电勘测设计讨论院设计《四川省大渡河安谷水电站右岸副坝工程施工图》。1.2.2 《混凝土面板堆石坝接缝止水技术法律规范》DL/T5115~2024 以及招标文件要求。1.2.3 本工程施工组织方案及现场实际施工情况。二、施工准备2.1 材料要求(1)热拌沥青混合料应符合设计的有关规定。(2)沥青采纳 60 号石油道路沥青,进场必须提供出厂合格证。(3)废旧木材等辅助材料。2.2 机具准备(1)施工工具:铁盆、铁锹、铁桶、装沥青用的铁箱等。(2)检测工具:数显测温计、水准仪、全站仪、钢尺,光线等。2.3 人员组织准备(1)本工程由我方直承担沥青砂浆施工任务。并对项目施工中的各项工作进行指挥,调度和协调。(2)项目经理部实行项目经理领导下的负责制责,按管理层与劳务层分离方式进行管理。对工程的质量、工期、安全、成本等进行全过程的具体管理协调和控制。作业层由熟炼本工种操作工人组成。(3)根据施工进度计划,提前两天组织劳动力进场。组织进场职工学习熟悉图纸和技术交底,增强全体职工的质量意识和合同意识。(4)做好新工人、新技术人员的上岗培训工作,加强遵纪守法、安全意识和合同意识。(5)主要劳动力需用量计划(见下表)1中国水利水电第一工程局有限公司下载后可任意编辑序号工种名称人员数量1质检员12安全员13施工员14测量员25试验员16材料员17沥青砂浆施工班长18操作工人102.4 技术准备(1)根据现场情况,编制详细可行的沥青砂浆施工进度计划和专项施工方案,并经监理审批后组织交底,使施工人员都了解设计意图和施工方法及质量标准。(2)沥青砂浆施工由工程技术人员进行技术交底,使施工准备、摊铺、压实、质检、施工机具保障等全过程处于受控状态。(3)对计划使用的施工机具和混合料配合比,应通过铺筑试验段进行检验,对拌合、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。(4)对每个部位的标高进行复核,并对班组进行严格的施工技术交底。(5)沥青、石英粉、石英砂按重量配比为(1:2.5:5.1),采纳热法拌制(即将砂和...
