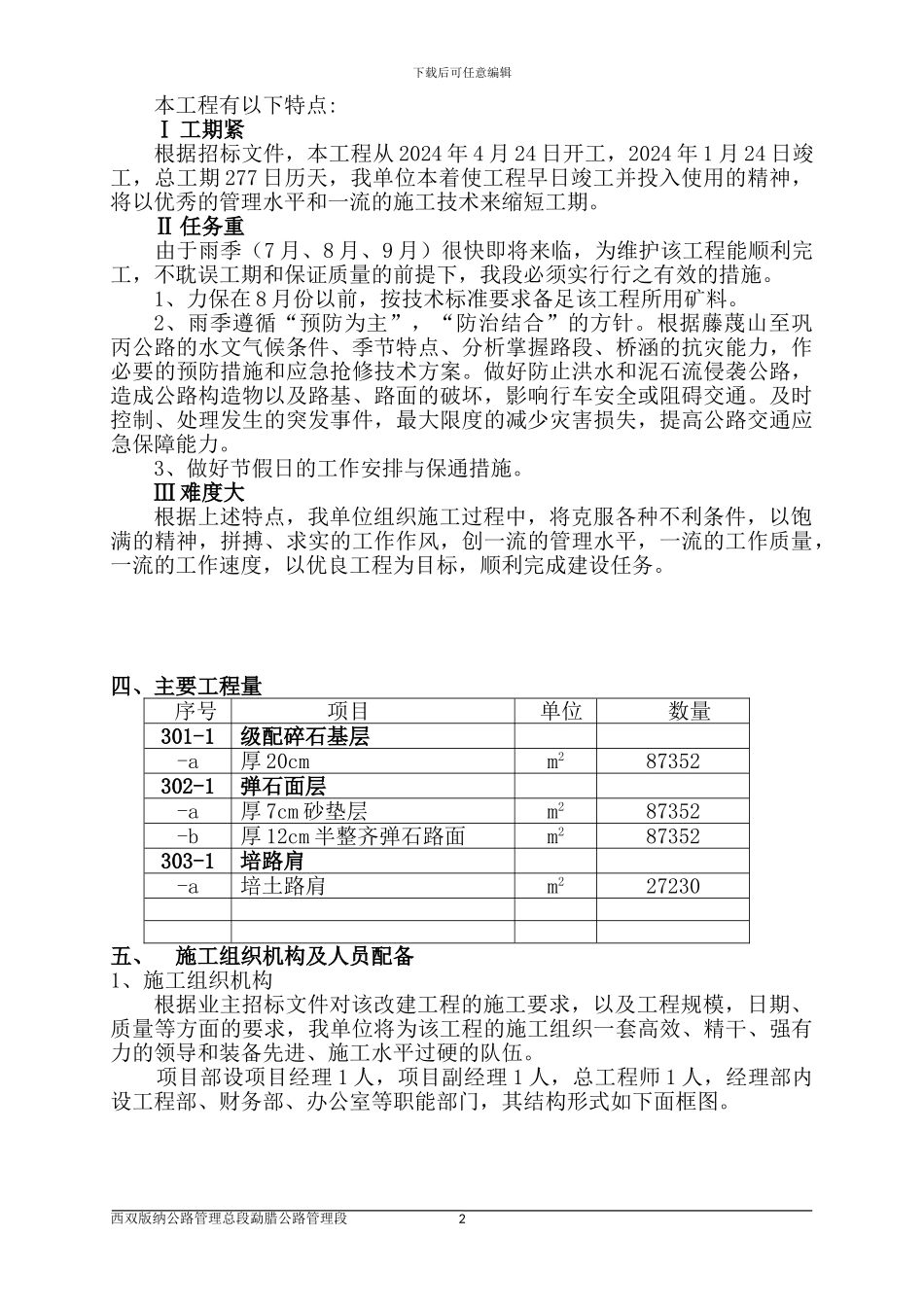

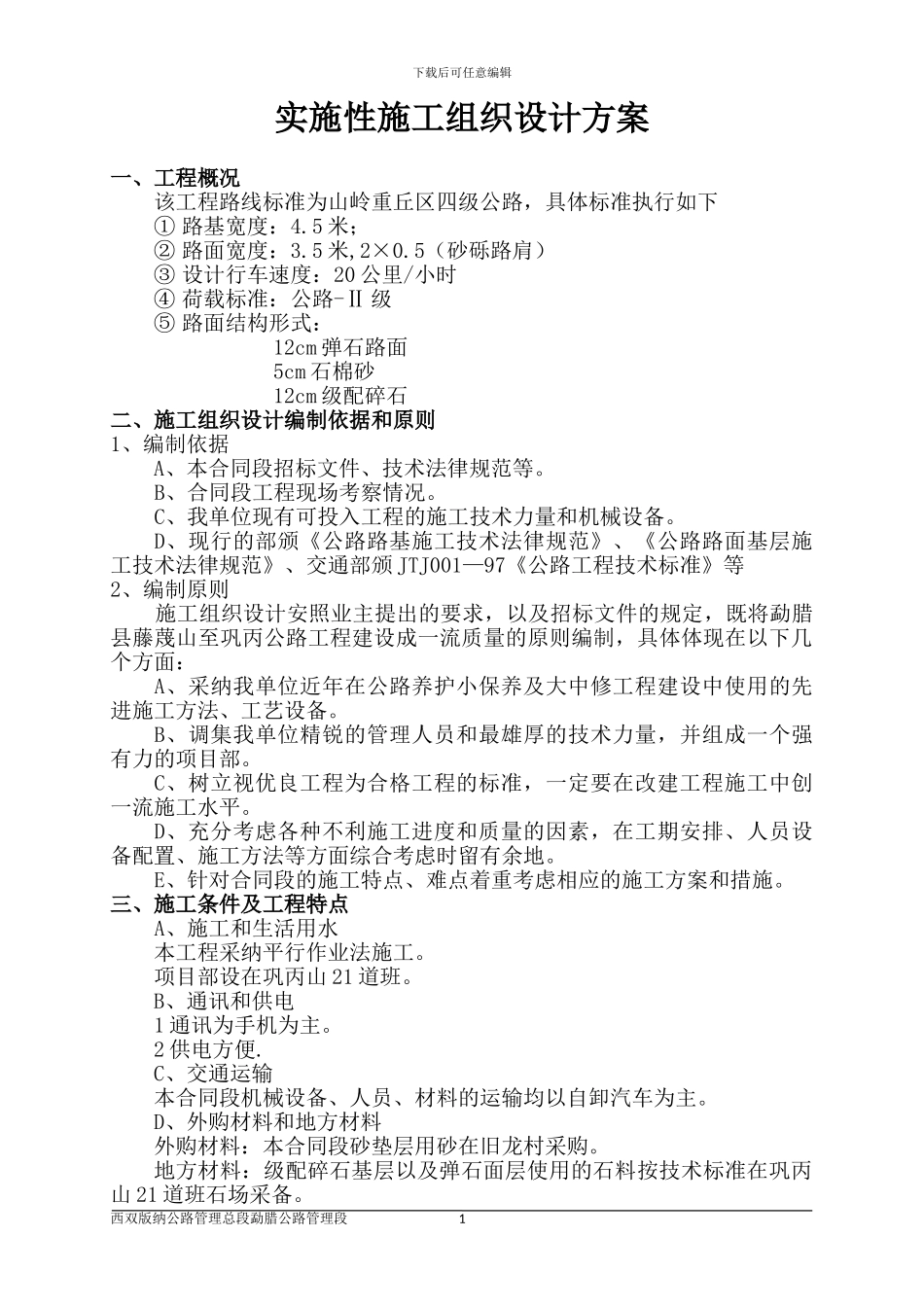

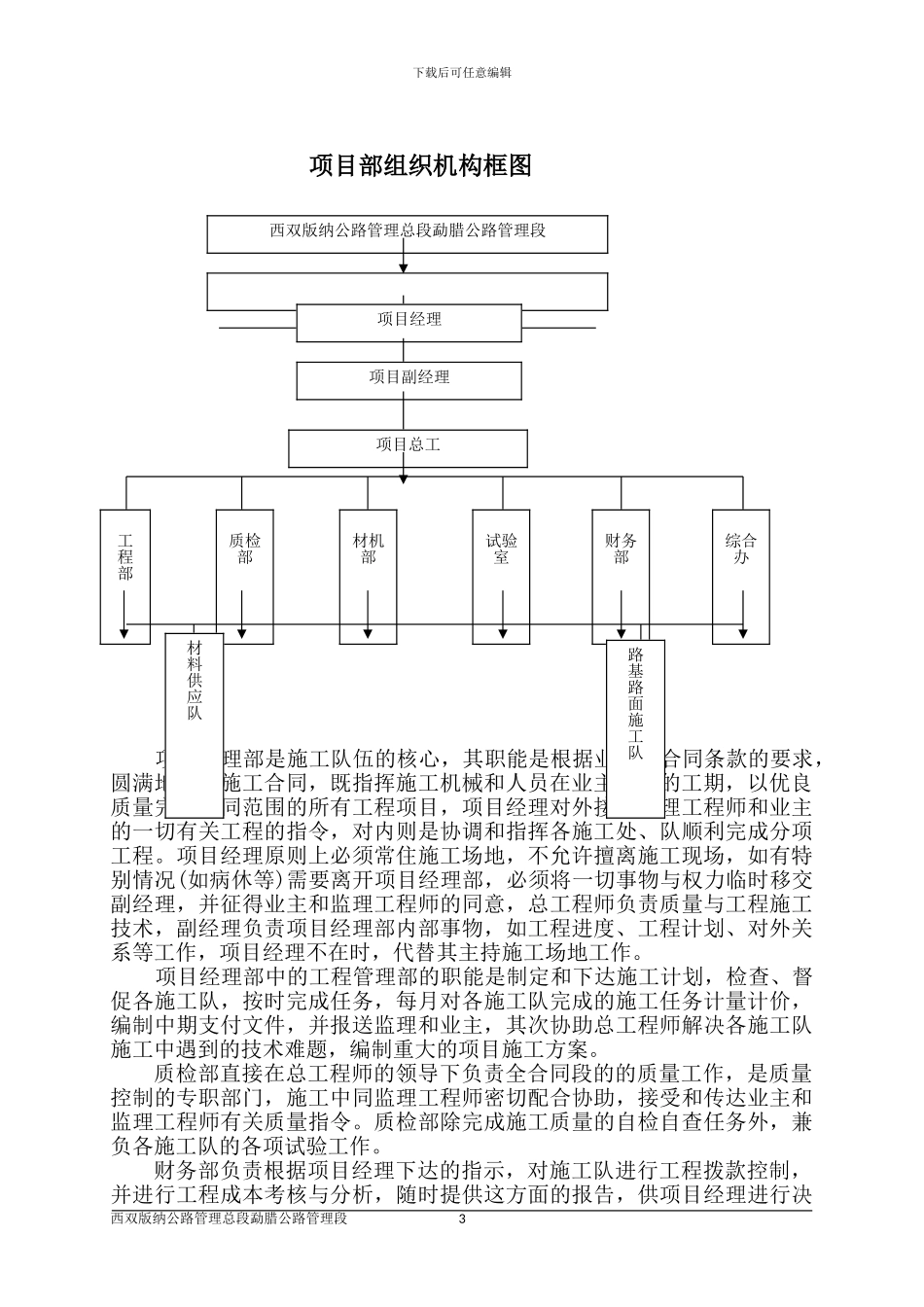

下载后可任意编辑实施性施工组织设计方案一、工程概况该工程路线标准为山岭重丘区四级公路,具体标准执行如下① 路基宽度:4.5 米;② 路面宽度:3.5 米,2×0.5(砂砾路肩)③ 设计行车速度:20 公里/小时④ 荷载标准:公路-Ⅱ 级⑤ 路面结构形式: 12cm 弹石路面 5cm 石棉砂 12cm 级配碎石二、施工组织设计编制依据和原则1、编制依据A、本合同段招标文件、技术法律规范等。B、合同段工程现场考察情况。C、我单位现有可投入工程的施工技术力量和机械设备。D、现行的部颁《公路路基施工技术法律规范》、《公路路面基层施工技术法律规范》、交通部颁 JTJ001—97《公路工程技术标准》等2、编制原则 施工组织设计安照业主提出的要求,以及招标文件的规定,既将勐腊县藤蔑山至巩丙公路工程建设成一流质量的原则编制,具体体现在以下几个方面:A、采纳我单位近年在公路养护小保养及大中修工程建设中使用的先进施工方法、工艺设备。B、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目部。C、树立视优良工程为合格工程的标准,一定要在改建工程施工中创一流施工水平。D、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。E、针对合同段的施工特点、难点着重考虑相应的施工方案和措施。三、施工条件及工程特点A、施工和生活用水本工程采纳平行作业法施工。项目部设在巩丙山 21 道班。B、通讯和供电1 通讯为手机为主。2 供电方便.C、交通运输本合同段机械设备、人员、材料的运输均以自卸汽车为主。D、外购材料和地方材料外购材料:本合同段砂垫层用砂在旧龙村采购。地方材料:级配碎石基层以及弹石面层使用的石料按技术标准在巩丙山 21 道班石场采备。 西双版纳公路管理总段勐腊公路管理段1下载后可任意编辑本工程有以下特点:Ⅰ 工期紧根据招标文件,本工程从 2024 年 4 月 24 日开工,2024 年 1 月 24 日竣工,总工期 277 日历天,我单位本着使工程早日竣工并投入使用的精神,将以优秀的管理水平和一流的施工技术来缩短工期。 Ⅱ 任务重 由于雨季(7 月、8 月、9 月)很快即将来临,为维护该工程能顺利完工,不耽误工期和保证质量的前提下,我段必须实行行之有效的措施。1、力保在 8 月份以前,按技术标准要求备足该工程所用矿料。2、雨季遵循“预防为主”,“防治结合”的方针。根据藤蔑山至巩丙公路的水文气候条件、季节特点、分...
