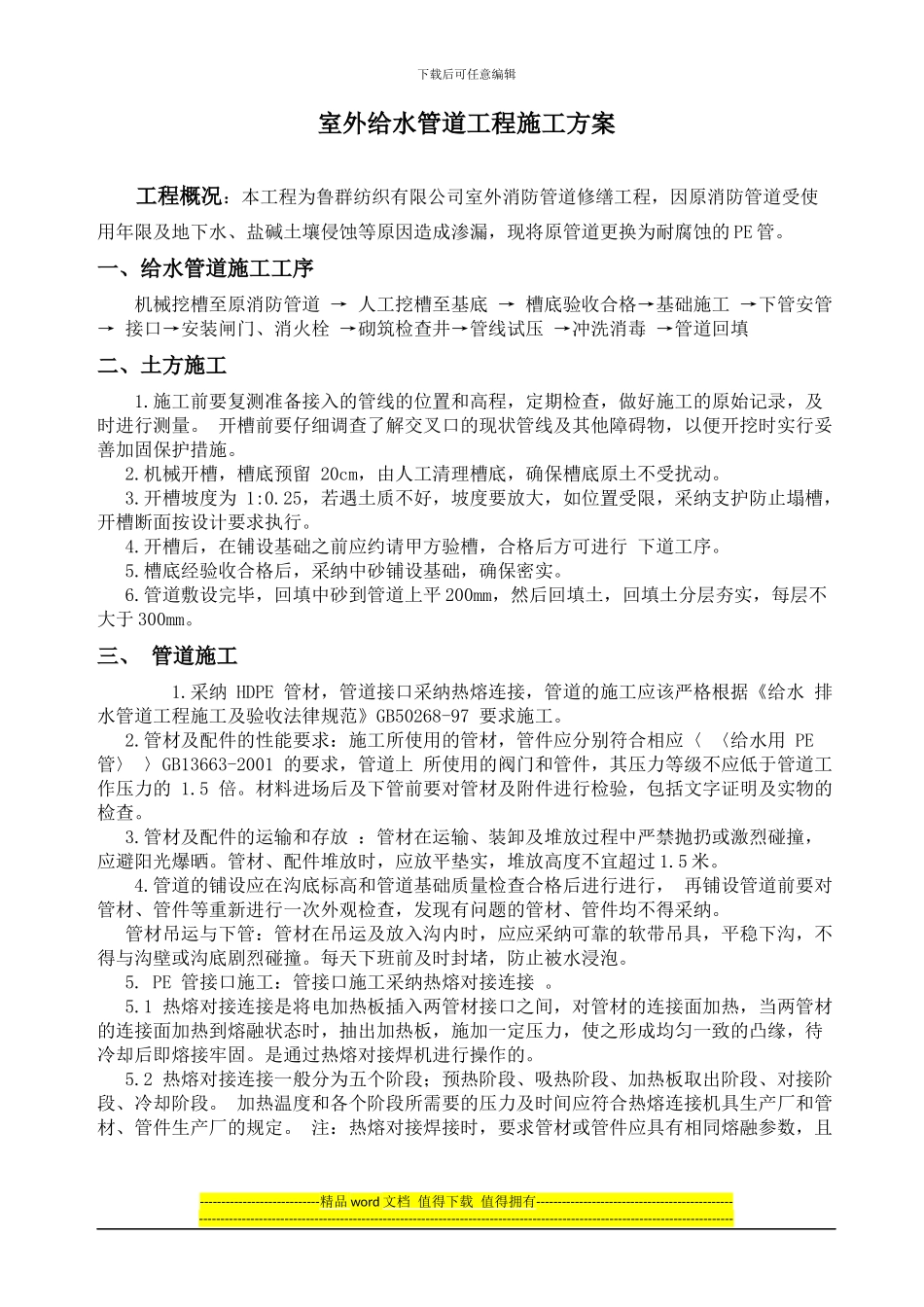

下载后可任意编辑室外给水管道工程施工方案 工程概况:本工程为鲁群纺织有限公司室外消防管道修缮工程,因原消防管道受使用年限及地下水、盐碱土壤侵蚀等原因造成渗漏,现将原管道更换为耐腐蚀的 PE 管。一、给水管道施工工序 机械挖槽至原消防管道 → 人工挖槽至基底 → 槽底验收合格→基础施工 →下管安管 → 接口→安装闸门、消火栓 →砌筑检查井→管线试压 →冲洗消毒 →管道回填二、土方施工 1.施工前要复测准备接入的管线的位置和高程,定期检查,做好施工的原始记录,及时进行测量。 开槽前要仔细调查了解交叉口的现状管线及其他障碍物,以便开挖时实行妥善加固保护措施。 2.机械开槽,槽底预留 20cm,由人工清理槽底,确保槽底原土不受扰动。 3.开槽坡度为 1:0.25,若遇土质不好,坡度要放大,如位置受限,采纳支护防止塌槽,开槽断面按设计要求执行。 4.开槽后,在铺设基础之前应约请甲方验槽,合格后方可进行 下道工序。 5.槽底经验收合格后,采纳中砂铺设基础,确保密实。 6.管道敷设完毕,回填中砂到管道上平 200mm,然后回填土,回填土分层夯实,每层不大于 300mm。三、 管道施工 1.采纳 HDPE 管材,管道接口采纳热熔连接,管道的施工应该严格根据《给水 排水管道工程施工及验收法律规范》GB50268-97 要求施工。 2.管材及配件的性能要求:施工所使用的管材,管件应分别符合相应〈 〈给水用 PE 管〉 〉GB13663-2001 的要求,管道上 所使用的阀门和管件,其压力等级不应低于管道工作压力的 1.5 倍。材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查。 3.管材及配件的运输和存放 :管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒。管材、配件堆放时,应放平垫实,堆放高度不宜超过 1.5 米。 4.管道的铺设应在沟底标高和管道基础质量检查合格后进行进行, 再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采纳。 管材吊运与下管:管材在吊运及放入沟内时,应应采纳可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。每天下班前及时封堵,防止被水浸泡。 5. PE 管接口施工:管接口施工采纳热熔对接连接 。 5.1 热熔对接连接是将电加热板插入两管材接口之间,对管材的连接面加热,当两管材的连接面加热到熔融状态时,抽出加热板,施加一定压力,使之形成均匀一致的凸缘,待冷却后即熔接牢固。是通过热熔对...
