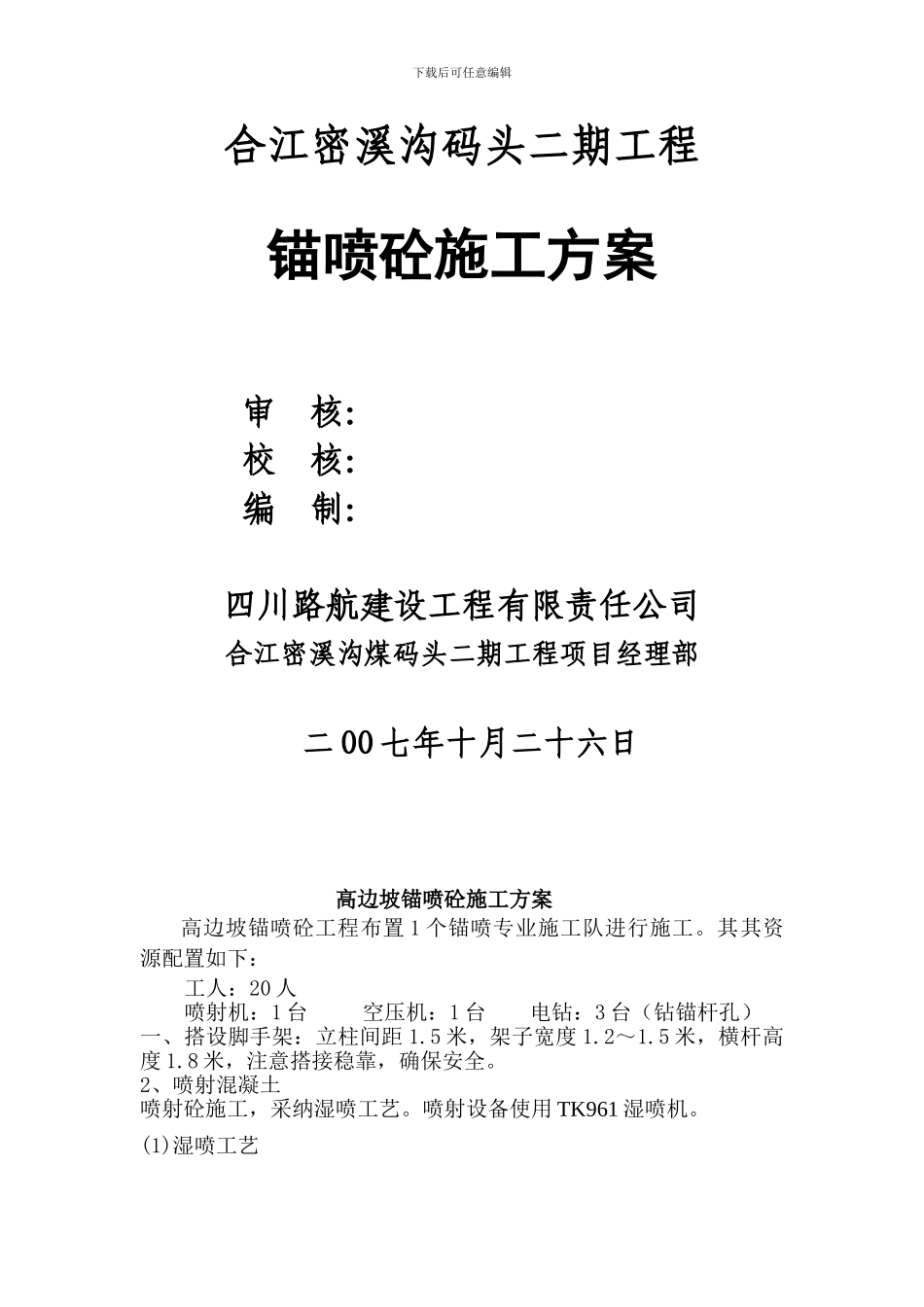

下载后可任意编辑合江密溪沟码头二期工程锚喷砼施工方案 审 核: 校 核: 编 制: 四川路航建设工程有限责任公司合江密溪沟煤码头二期工程项目经理部二 OO 七年十月二十六日高边坡锚喷砼施工方案高边坡锚喷砼工程布置 1 个锚喷专业施工队进行施工
其其资源配置如下:工人:20 人喷射机:1 台 空压机:1 台 电钻:3 台(钻锚杆孔)一、搭设脚手架:立柱间距 1
5 米,架子宽度 1
5 米,横杆高度 1
8 米,注意搭接稳靠,确保安全
2、喷射混凝土喷射砼施工,采纳湿喷工艺
喷射设备使用 TK961 湿喷机

(1)湿喷工艺下载后可任意编辑A 喷射砼的工艺流程工艺流程见下图:`B 材料a、水泥:选用符合设计强度的品种,水泥强度等级 42
5; b、砂:采纳坚硬耐久细度模数为 2
5 中砂; c、粗骨料:选用洁净质硬,粒径为 4
75~15mm 的卵石,级配良好;d、速凝剂:采纳 TX-1 型液体速凝剂,速凝剂最优掺加量通过试验和现场试验确定,试验结果报送项目监理
一般为水泥用量的4%
e、钢筋网:采纳 φ6
5 钢筋网,其钢筋间距为 20×20cm
f、水:普通自来水(禁止使用污水、PH〈4 的酸性水以及硫酸盐含量>1%的水〉
g、聚丙烯纤维:含量为 0
9kg/m3
(2)施工前,坡面如有较大大面裂缝、凹坑时先嵌补牢固,使坡面平顺整齐;岩体表面要冲洗洁净,土体表面要平整、密实、湿润
(3)人工进行钻孔,锚杆按 2×2m 梅花型布置,锚杆钻孔、安设方向与岩面垂直,如不垂直用垫板调整
锚杆孔要冲洗洁净,然后插入锚杆,锚杆安设就位后,用注浆机注入水泥浆固定,一般注浆压力为 0
5~1Mpa,终压为 2
(4)锚筋采纳 Φ25 钢筋,单根长度 2m,外露 7cm,钢筋网为 φ6
5坡面设排水孔,孔面对下以利排水
为减少对公路的影响,桩号0+80~0+
