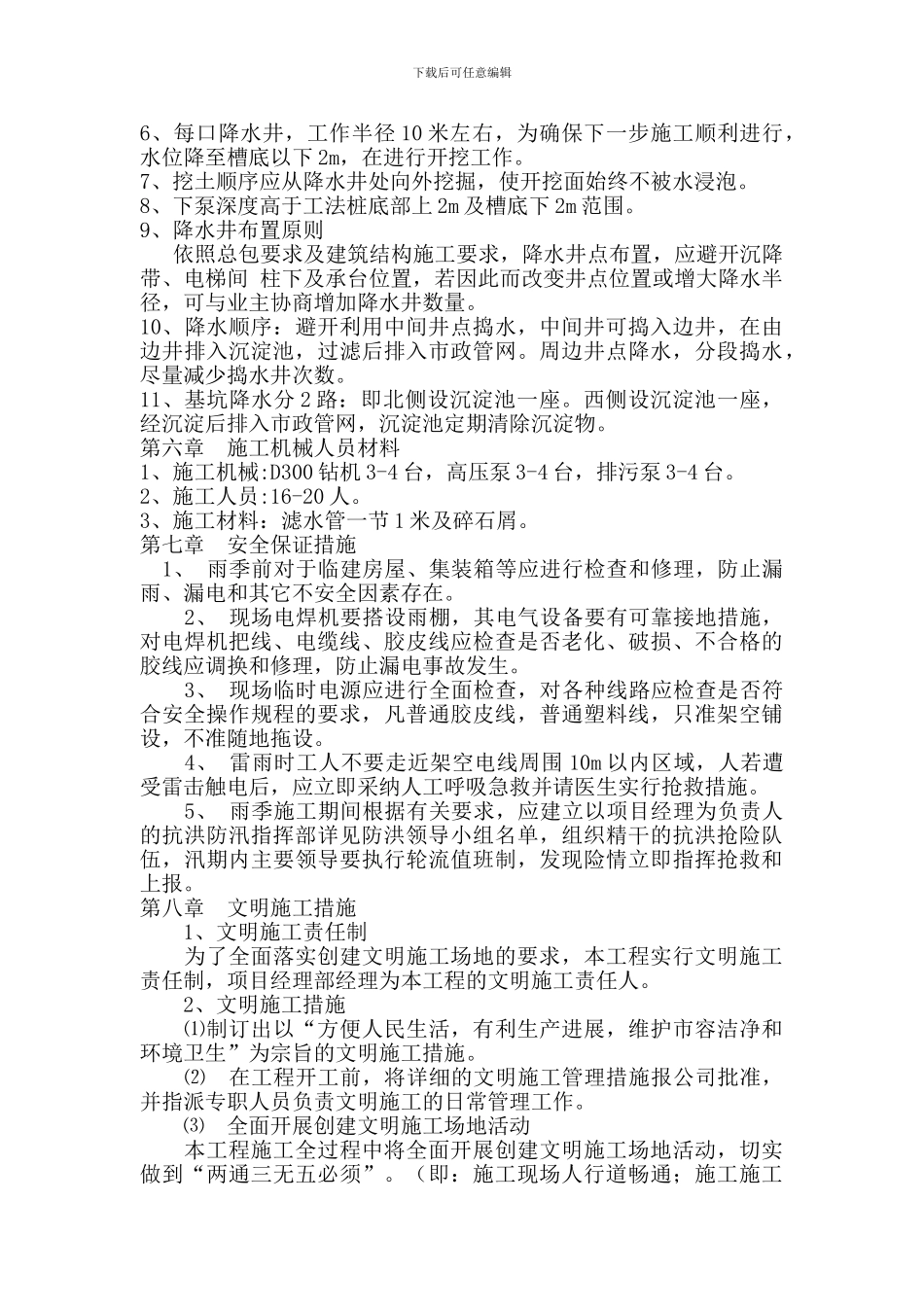

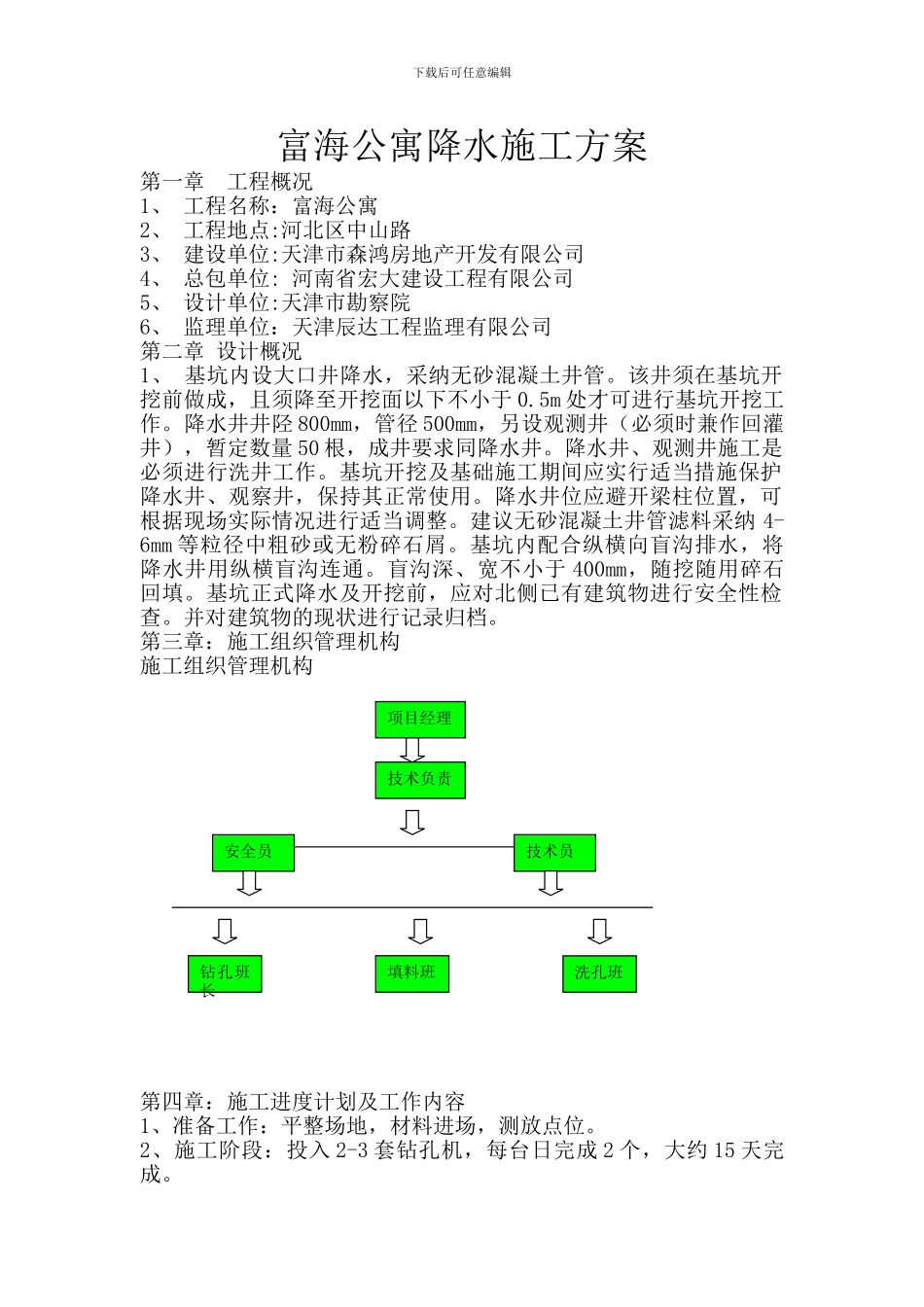

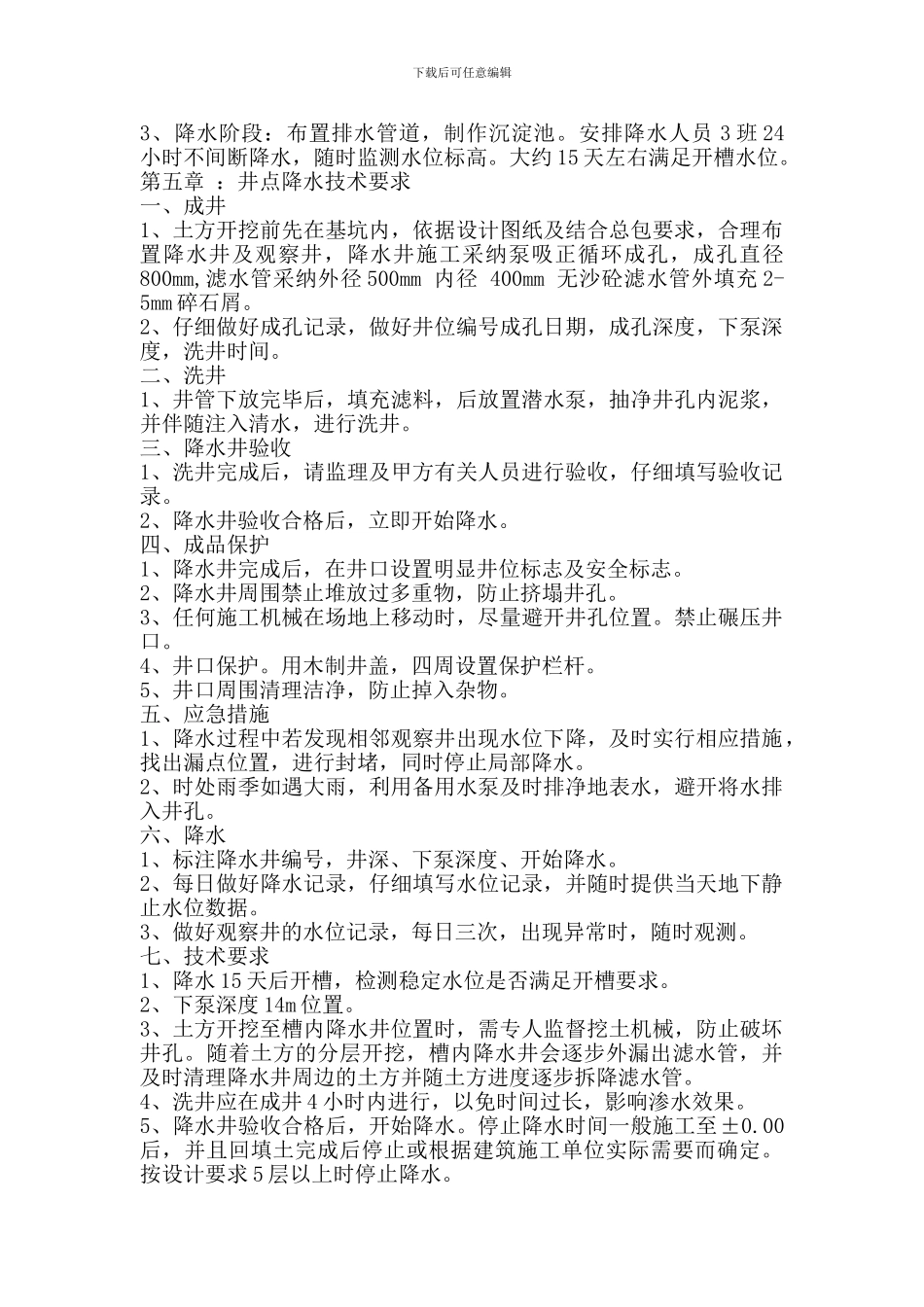

下载后可任意编辑富海公寓降水施工方案第一章 工程概况1、 工程名称:富海公寓2、 工程地点:河北区中山路3、 建设单位:天津市森鸿房地产开发有限公司4、 总包单位: 河南省宏大建设工程有限公司5、 设计单位:天津市勘察院6、 监理单位:天津辰达工程监理有限公司第二章 设计概况1、 基坑内设大口井降水,采纳无砂混凝土井管。该井须在基坑开挖前做成,且须降至开挖面以下不小于 0.5m 处才可进行基坑开挖工作。降水井井陉 800mm,管径 500mm,另设观测井(必须时兼作回灌井),暂定数量 50 根,成井要求同降水井。降水井、观测井施工是必须进行洗井工作。基坑开挖及基础施工期间应实行适当措施保护降水井、观察井,保持其正常使用。降水井位应避开梁柱位置,可根据现场实际情况进行适当调整。建议无砂混凝土井管滤料采纳 4-6mm 等粒径中粗砂或无粉碎石屑。基坑内配合纵横向盲沟排水,将降水井用纵横盲沟连通。盲沟深、宽不小于 400mm,随挖随用碎石回填。基坑正式降水及开挖前,应对北侧已有建筑物进行安全性检查。并对建筑物的现状进行记录归档。第三章:施工组织管理机构施工组织管理机构 第四章:施工进度计划及工作内容1、准备工作:平整场地,材料进场,测放点位。2、施工阶段:投入 2-3 套钻孔机,每台日完成 2 个,大约 15 天完成。项目经理安全员钻孔班长填料班洗孔班技术员技术负责下载后可任意编辑3、降水阶段:布置排水管道,制作沉淀池。安排降水人员 3 班 24小时不间断降水,随时监测水位标高。大约 15 天左右满足开槽水位。第五章 :井点降水技术要求一、成井1、土方开挖前先在基坑内,依据设计图纸及结合总包要求,合理布置降水井及观察井,降水井施工采纳泵吸正循环成孔,成孔直径800mm,滤水管采纳外径 500mm 内径 400mm 无沙砼滤水管外填充 2-5mm 碎石屑。2、仔细做好成孔记录,做好井位编号成孔日期,成孔深度,下泵深度,洗井时间。二、洗井1、井管下放完毕后,填充滤料,后放置潜水泵,抽净井孔内泥浆,并伴随注入清水,进行洗井。三、降水井验收1、洗井完成后,请监理及甲方有关人员进行验收,仔细填写验收记录。2、降水井验收合格后,立即开始降水。四、成品保护1、降水井完成后,在井口设置明显井位标志及安全标志。2、降水井周围禁止堆放过多重物,防止挤塌井孔。3、任何施工机械在场地上移动时,尽量避开井孔位置。禁止碾压井口。4、井口保护。用木制井盖,四周设置保护栏杆。5、井...
