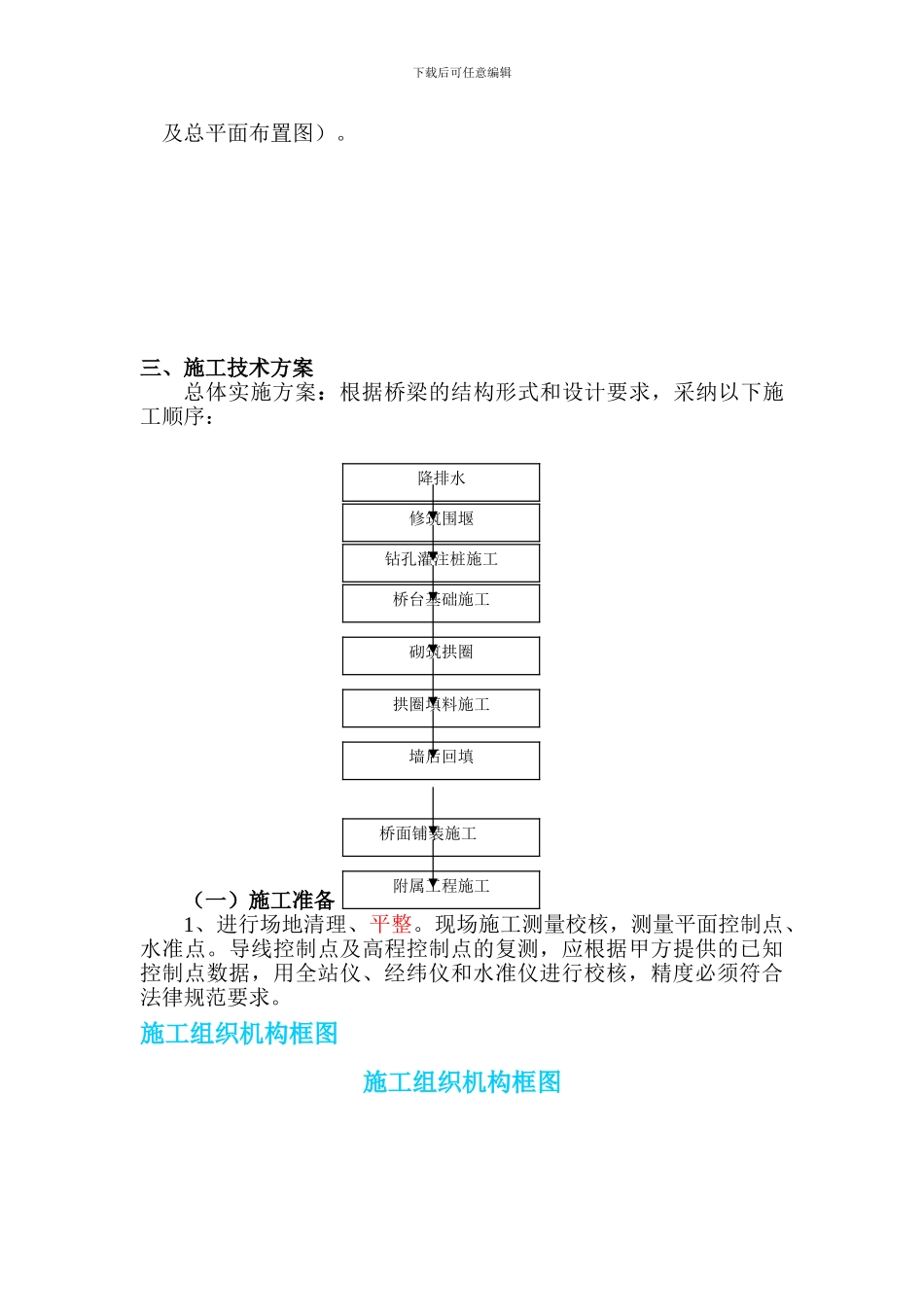

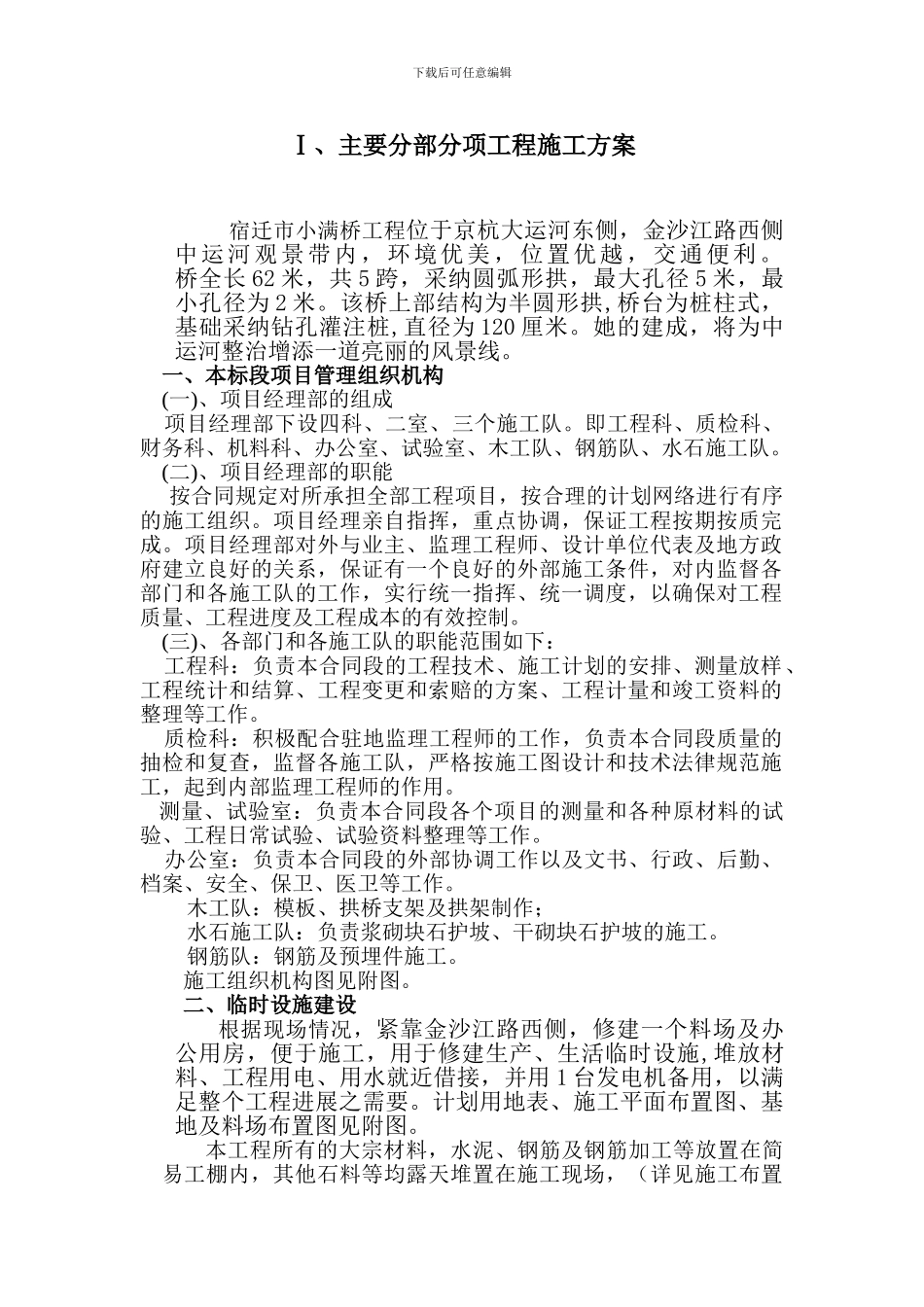

下载后可任意编辑Ⅰ、主要分部分项工程施工方案宿迁市小满桥工程位于京杭大运河东侧,金沙江路西侧中运河观景带内,环境优美,位置优越,交通便利。 桥全长 62 米,共 5 跨,采纳圆弧形拱,最大孔径 5 米,最小孔径为 2 米。该桥上部结构为半圆形拱,桥台为桩柱式,基础采纳钻孔灌注桩,直径为 120 厘米。她的建成,将为中运河整治增添一道亮丽的风景线。 一、本标段项目管理组织机构 (一)、项目经理部的组成 项目经理部下设四科、二室、三个施工队。即工程科、质检科、财务科、机料科、办公室、试验室、木工队、钢筋队、水石施工队。 (二)、项目经理部的职能 按合同规定对所承担全部工程项目,按合理的计划网络进行有序的施工组织。项目经理亲自指挥,重点协调,保证工程按期按质完成。项目经理部对外与业主、监理工程师、设计单位代表及地方政府建立良好的关系,保证有一个良好的外部施工条件,对内监督各部门和各施工队的工作,实行统一指挥、统一调度,以确保对工程质量、工程进度及工程成本的有效控制。 (三)、各部门和各施工队的职能范围如下: 工程科:负责本合同段的工程技术、施工计划的安排、测量放样、工程统计和结算、工程变更和索赔的方案、工程计量和竣工资料的整理等工作。 质检科:积极配合驻地监理工程师的工作,负责本合同段质量的抽检和复查,监督各施工队,严格按施工图设计和技术法律规范施工,起到内部监理工程师的作用。 测量、试验室:负责本合同段各个项目的测量和各种原材料的试验、工程日常试验、试验资料整理等工作。 办公室:负责本合同段的外部协调工作以及文书、行政、后勤、档案、安全、保卫、医卫等工作。木工队:模板、拱桥支架及拱架制作;水石施工队:负责浆砌块石护坡、干砌块石护坡的施工。钢筋队:钢筋及预埋件施工。施工组织机构图见附图。二、临时设施建设根据现场情况,紧靠金沙江路西侧,修建一个料场及办公用房,便于施工,用于修建生产、生活临时设施,堆放材料、工程用电、用水就近借接,并用 1 台发电机备用,以满足整个工程进展之需要。计划用地表、施工平面布置图、基地及料场布置图见附图。本工程所有的大宗材料,水泥、钢筋及钢筋加工等放置在简易工棚内,其他石料等均露天堆置在施工现场,(详见施工布置下载后可任意编辑及总平面布置图)。三、施工技术方案总体实施方案:根据桥梁的结构形式和设计要求,采纳以下施工顺序:桥面铺装施工(一)施工准备1、进行场地清理、...
