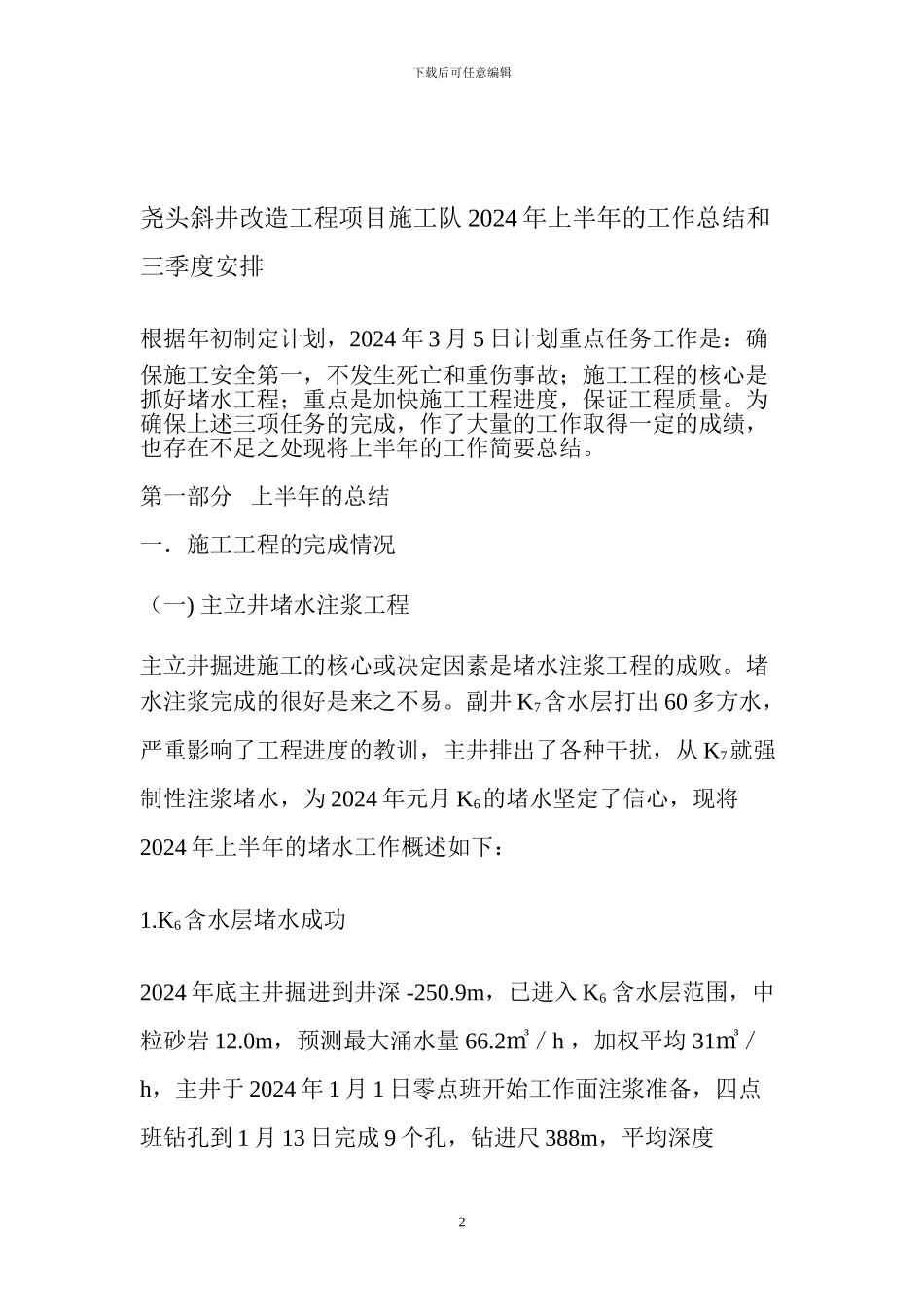

1下载后可任意编辑尧头斜井改造工程项目部 2024 年上半年的工作总结和三季度安排浙江顺通建设有限公司驻尧头 斜井改造工程项目部 2024 年 8 月 4 日2下载后可任意编辑尧头斜井改造工程项目施工队 2024 年上半年的工作总结和三季度安排根据年初制定计划,2024 年 3 月 5 日计划重点任务工作是:确保施工安全第一,不发生死亡和重伤事故;施工工程的核心是抓好堵水工程;重点是加快施工工程进度,保证工程质量
为确保上述三项任务的完成,作了大量的工作取得一定的成绩,也存在不足之处现将上半年的工作简要总结
第一部分 上半年的总结一.施工工程的完成情况(一) 主立井堵水注浆工程主立井掘进施工的核心或决定因素是堵水注浆工程的成败
堵水注浆完成的很好是来之不易
副井 K7含水层打出 60 多方水,严重影响了工程进度的教训,主井排出了各种干扰,从 K7就强制性注浆堵水,为 2024 年元月 K6的堵水坚定了信心,现将2024 年上半年的堵水工作概述如下:1
K6含水层堵水成功2024 年底主井掘进到井深 -250
9m,已进入 K6 含水层范围,中粒砂岩 12
0m,预测最大涌水量 66

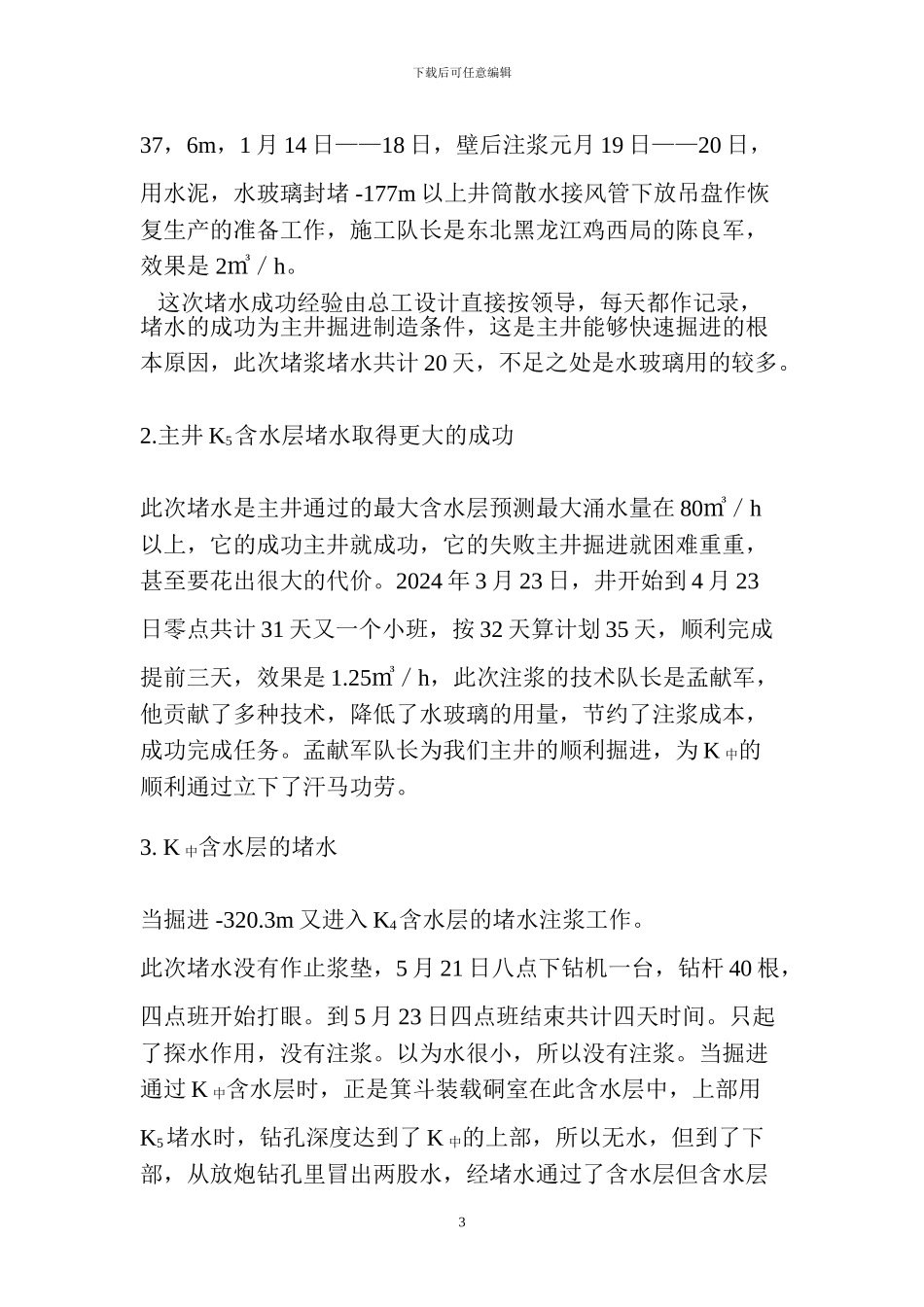

2/㎥h ,加权平均 31/㎥h,主井于 2024 年 1 月 1 日零点班开始工作面注浆准备,四点班钻孔到 1 月 13 日完成 9 个孔,钻进尺 388m,平均深度3下载后可任意编辑37,6m,1 月 14 日——18 日,壁后注浆元月 19 日——20 日,用水泥,水玻璃封堵 -177m 以上井筒散水接风管下放吊盘作恢复生产的准备工作,施工队长是东北黑龙江鸡西局的陈良军,效果是 2/㎥h
这次堵水成功经验由总工设计直接按领导,每天都作记录,堵水的成功为主井掘进制造条件,这是主井能够快速掘进的根本原因,此次堵浆堵水共计 20 天,不足之处是水玻璃用的较多
主井 K5含水层堵水取得更大的
