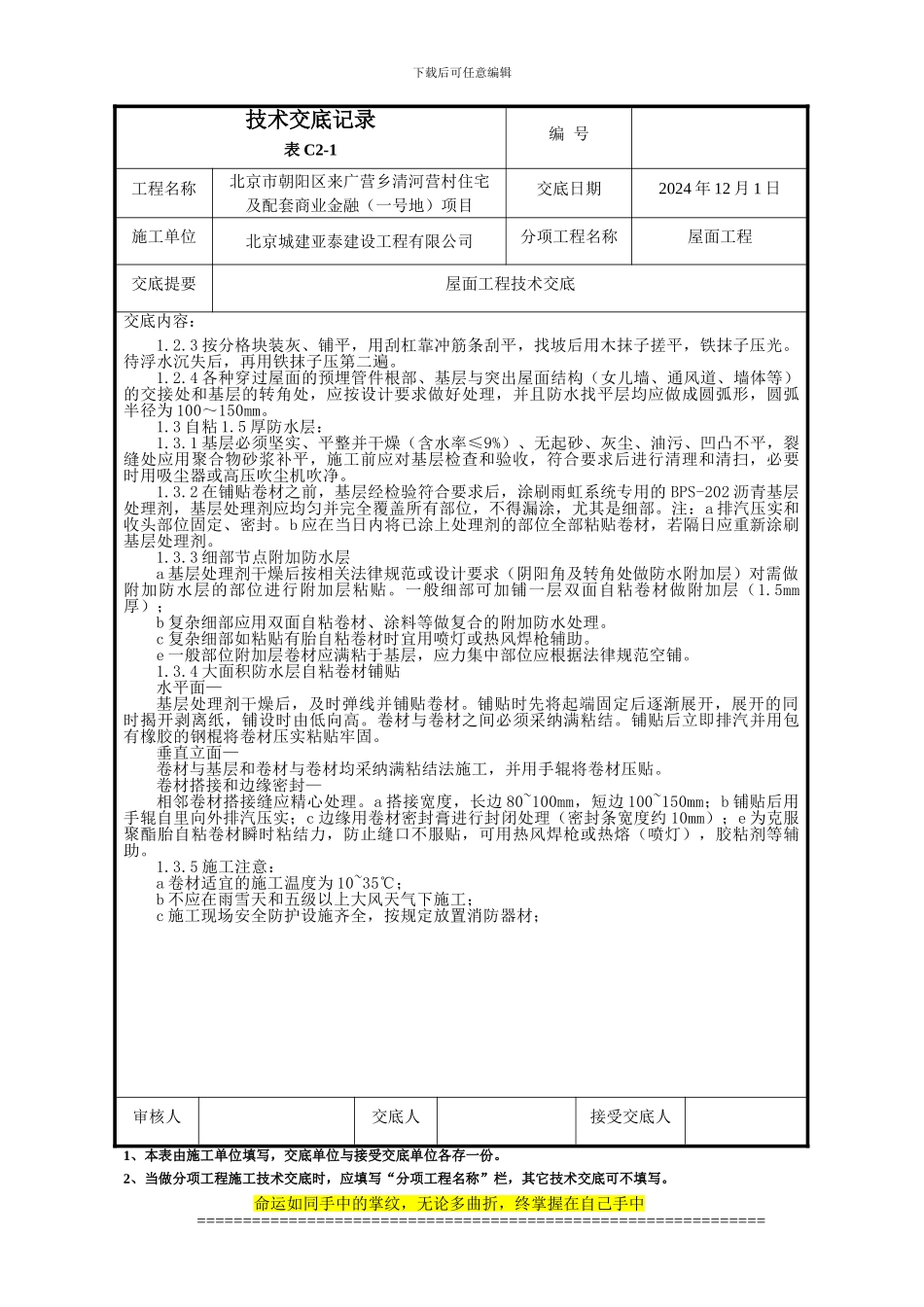

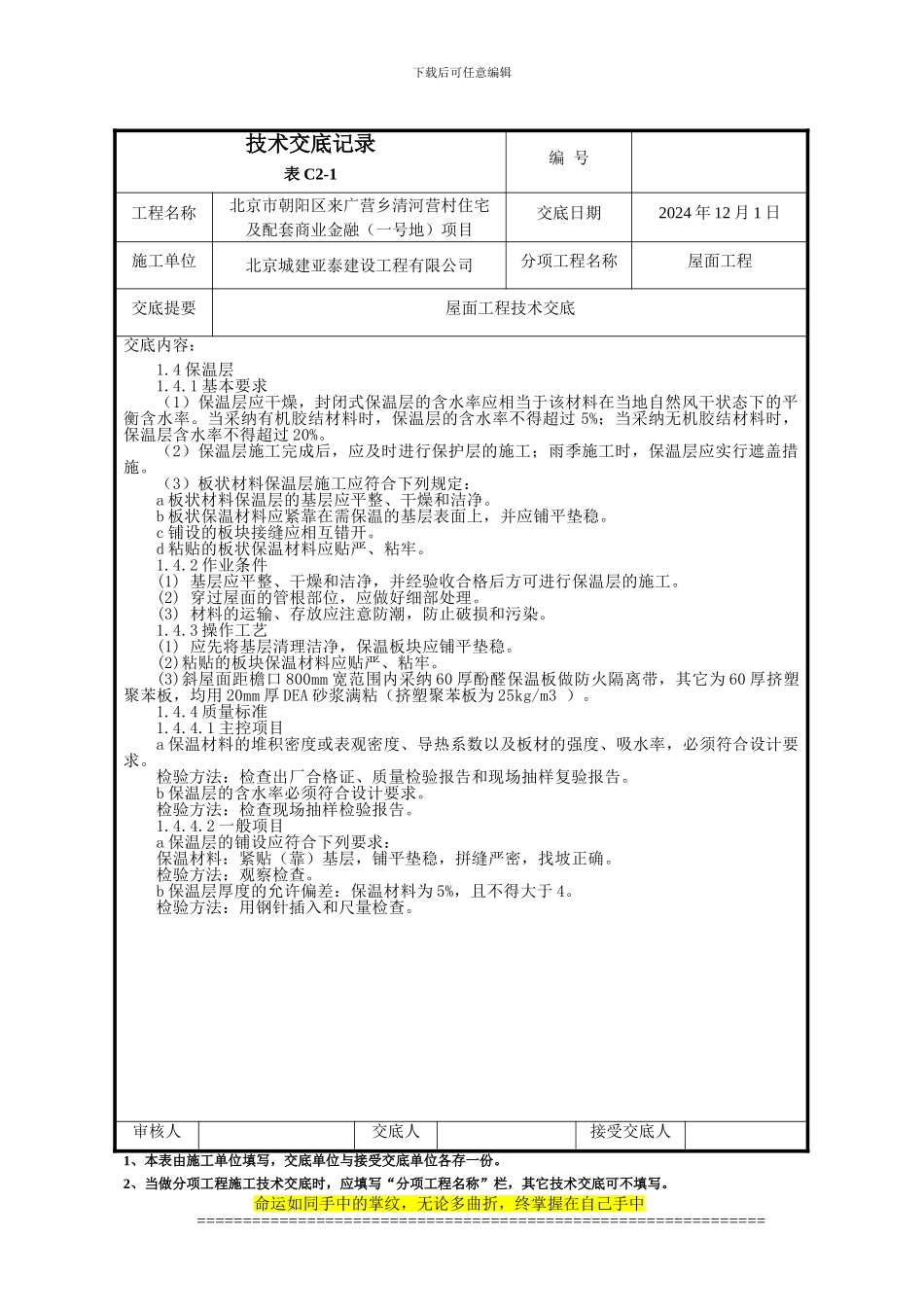

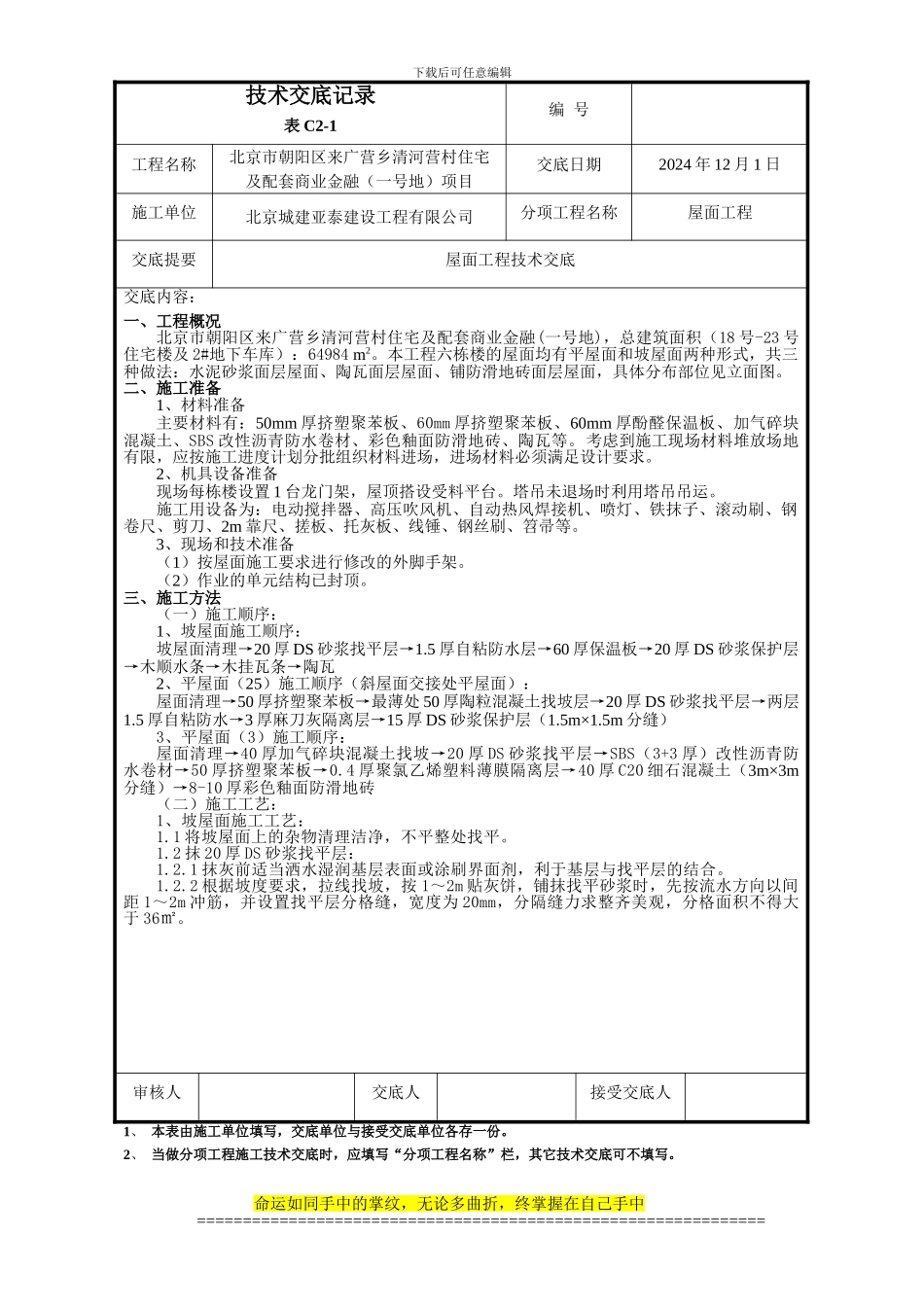

下载后可任意编辑技术交底记录表 C2-1编 号工程名称北京市朝阳区来广营乡清河营村住宅及配套商业金融(一号地)项目交底日期2024 年 12 月 1 日施工单位北京城建亚泰建设工程有限公司分项工程名称屋面工程交底提要屋面工程技术交底交底内容:一、工程概况北京市朝阳区来广营乡清河营村住宅及配套商业金融(一号地),总建筑面积(18 号-23 号住宅楼及 2#地下车库):64984 m2。本工程六栋楼的屋面均有平屋面和坡屋面两种形式,共三种做法:水泥砂浆面层屋面、陶瓦面层屋面、铺防滑地砖面层屋面,具体分布部位见立面图。二、施工准备1、材料准备主要材料有:50mm 厚挤塑聚苯板、60mm 厚挤塑聚苯板、60mm 厚酚醛保温板、加气碎块混凝土、SBS 改性沥青防水卷材、彩色釉面防滑地砖、陶瓦等。考虑到施工现场材料堆放场地有限,应按施工进度计划分批组织材料进场,进场材料必须满足设计要求。2、机具设备准备现场每栋楼设置 1 台龙门架,屋顶搭设受料平台。塔吊未退场时利用塔吊吊运。施工用设备为:电动搅拌器、高压吹风机、自动热风焊接机、喷灯、铁抹子、滚动刷、钢卷尺、剪刀、2m 靠尺、搓板、托灰板、线锤、钢丝刷、笤帚等。3、现场和技术准备(1)按屋面施工要求进行修改的外脚手架。(2)作业的单元结构已封顶。三、施工方法(一)施工顺序:1、坡屋面施工顺序:坡屋面清理→20 厚 DS 砂浆找平层→1.5 厚自粘防水层→60 厚保温板→20 厚 DS 砂浆保护层→木顺水条→木挂瓦条→陶瓦2、平屋面(25)施工顺序(斜屋面交接处平屋面):屋面清理→50 厚挤塑聚苯板→最薄处 50 厚陶粒混凝土找坡层→20 厚 DS 砂浆找平层→两层1.5 厚自粘防水→3 厚麻刀灰隔离层→15 厚 DS 砂浆保护层(1.5m×1.5m 分缝)3、平屋面(3)施工顺序:屋面清理→40 厚加气碎块混凝土找坡→20 厚 DS 砂浆找平层→SBS(3+3 厚)改性沥青防水卷材→50 厚挤塑聚苯板→0.4 厚聚氯乙烯塑料薄膜隔离层→40 厚 C20 细石混凝土(3m×3m分缝)→8-10 厚彩色釉面防滑地砖(二)施工工艺:1、坡屋面施工工艺:1.1 将坡屋面上的杂物清理洁净,不平整处找平。1.2 抹 20 厚 DS 砂浆找平层:1.2.1 抹灰前适当洒水湿润基层表面或涂刷界面剂,利于基层与找平层的结合。1.2.2 根据坡度要求,拉线找坡,按 1~2m 贴灰饼,铺抹找平砂浆时,先按流水方向以间距 1~2m 冲筋,并设置找平层分格缝,宽度为 20mm,分隔缝力求整齐美观,分格...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
