下载后可任意编辑***县人民医院病房楼玻璃幕墙工程施工方案施 工 单 位: 上海 *** 装饰有限责任公司 日 期: 二 00 六年八月 下载后可任意编辑**县人民医院病房楼玻璃幕墙工程施工方案一、施工内容及顺序主楼、先施工南北面,随后东西立面开始施工
施工时,先骨架安装,检查验收合格后,再粘贴玻璃及石材

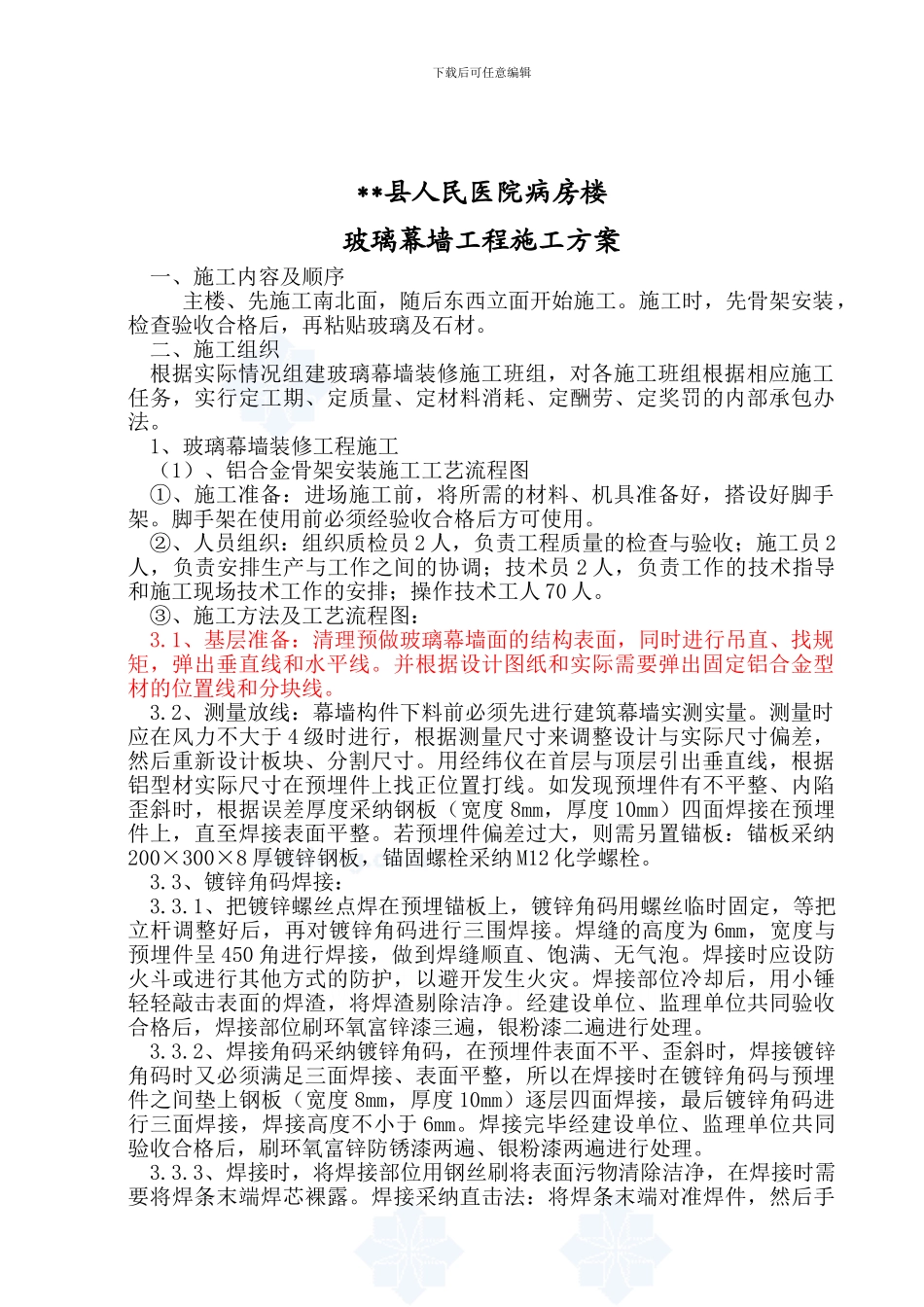

二、施工组织根据实际情况组建玻璃幕墙装修施工班组,对各施工班组根据相应施工任务,实行定工期、定质量、定材料消耗、定酬劳、定奖罚的内部承包办法
1、玻璃幕墙装修工程施工(1)、铝合金骨架安装施工工艺流程图①、施工准备:进场施工前,将所需的材料、机具准备好,搭设好脚手架
脚手架在使用前必须经验收合格后方可使用
②、人员组织:组织质检员 2 人,负责工程质量的检查与验收;施工员 2人,负责安排生产与工作之间的协调;技术员 2 人,负责工作的技术指导和施工现场技术工作的安排;操作技术工人 70 人
③、施工方法及工艺流程图:3
1、基层准备:清理预做玻璃幕墙面的结构表面,同时进行吊直、找规矩,弹出垂直线和水平线
并根据设计图纸和实际需要弹出固定铝合金型材的位置线和分块线
2、测量放线:幕墙构件下料前必须先进行建筑幕墙实测实量
测量时应在风力不大于 4 级时进行,根据测量尺寸来调整设计与实际尺寸偏差,然后重新设计板块、分割尺寸
用经纬仪在首层与顶层引出垂直线,根据铝型材实际尺寸在预埋件上找正位置打线
如发现预埋件有不平整、内陷歪斜时,根据误差厚度采纳钢板(宽度 8mm,厚度 10mm)四面焊接在预埋件上,直至焊接表面平整
若预埋件偏差过大,则需另置锚板:锚板采纳200×300×8 厚镀锌钢板,锚固螺栓采纳 M12 化学螺栓
3、镀锌角码焊接:3
1、把镀锌螺丝点焊在预埋锚板上,镀锌角码用螺丝临时固定,等把立杆调整好后,再对镀锌角码进行三围焊接

焊缝的高度为 6mm,宽度
