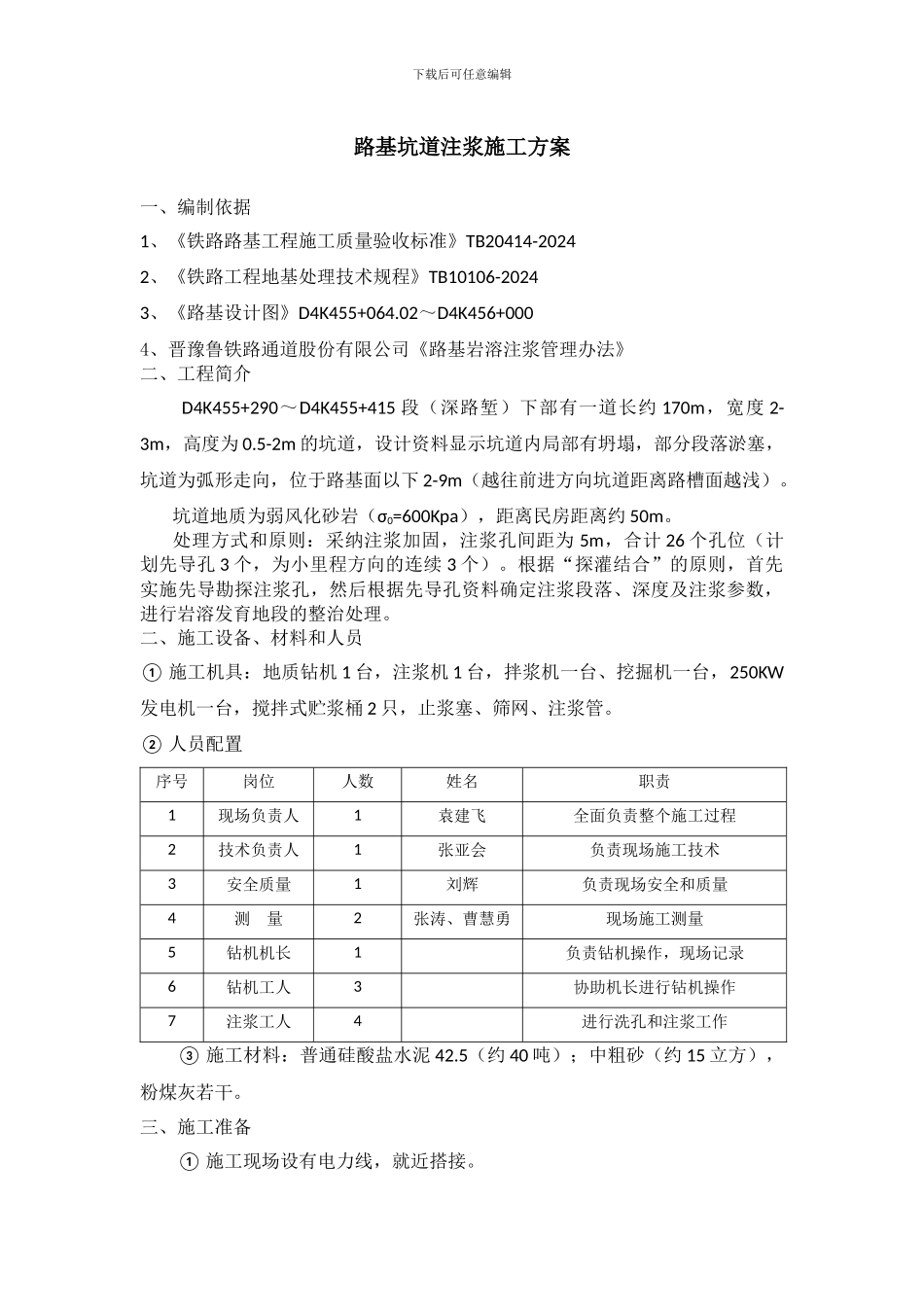

下载后可任意编辑路基坑道注浆施工方案一、编制依据1、《铁路路基工程施工质量验收标准》TB20414-20242、《铁路工程地基处理技术规程》TB10106-20243、《路基设计图》D4K455+064
02~D4K456+0004、晋豫鲁铁路通道股份有限公司《路基岩溶注浆管理办法》二、工程简介D4K455+290~D4K455+415 段(深路堑)下部有一道长约 170m,宽度 2-3m,高度为 0
5-2m 的坑道,设计资料显示坑道内局部有坍塌,部分段落淤塞,坑道为弧形走向,位于路基面以下 2-9m(越往前进方向坑道距离路槽面越浅)
坑道地质为弱风化砂岩(σ0=600Kpa),距离民房距离约 50m
处理方式和原则:采纳注浆加固,注浆孔间距为 5m,合计 26 个孔位(计划先导孔 3 个,为小里程方向的连续 3 个)
根据“探灌结合”的原则,首先实施先导勘探注浆孔,然后根据先导孔资料确定注浆段落、深度及注浆参数,进行岩溶发育地段的整治处理
二、施工设备、材料和人员① 施工机具:地质钻机 1 台,注浆机 1 台,拌浆机一台、挖掘机一台,250KW发电机一台,搅拌式贮浆桶 2 只,止浆塞、筛网、注浆管
② 人员配置序号岗位人数姓名职责1现场负责人1袁建飞全面负责整个施工过程2技术负责人1张亚会负责现场施工技术3安全质量1刘辉负责现场安全和质量4测 量2张涛、曹慧勇现场施工测量5钻机机长1负责钻机操作,现场记录6钻机工人3协助机长进行钻机操作7注浆工人4进行洗孔和注浆工作③ 施工材料:普通硅酸盐水泥 42
5(约 40 吨);中粗砂(约 15 立方),粉煤灰若干
三、施工准备① 施工现场设有电力线,就近搭接
下载后可任意编辑② 施工用水采纳水车由发鸠山出口直接运送到现场,现场设置临时水池或水箱储备
③ 现场搭设水泥棚,要求做好防排水
④ 本地段为路堑,要求开挖至路槽并探孔核对
