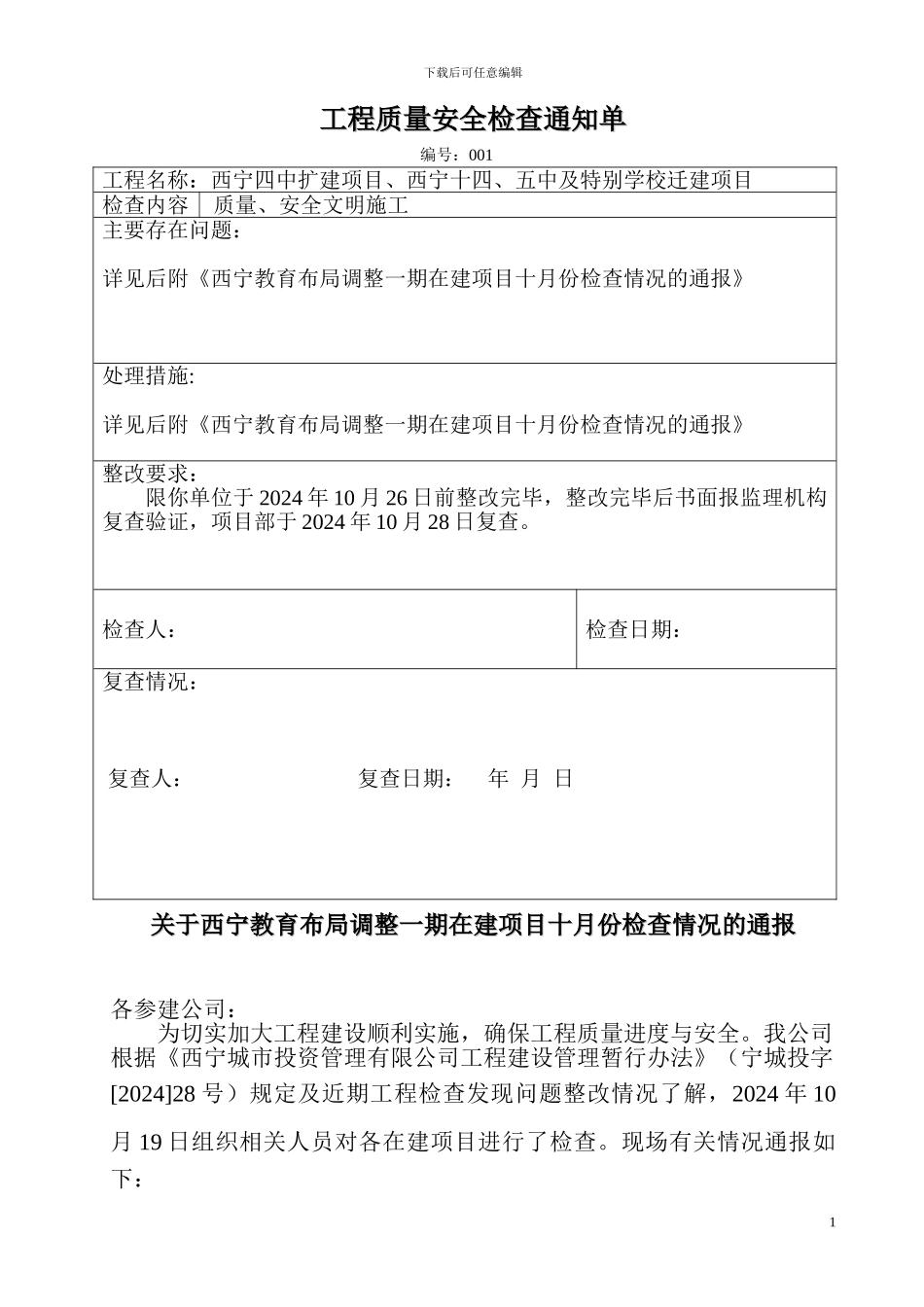

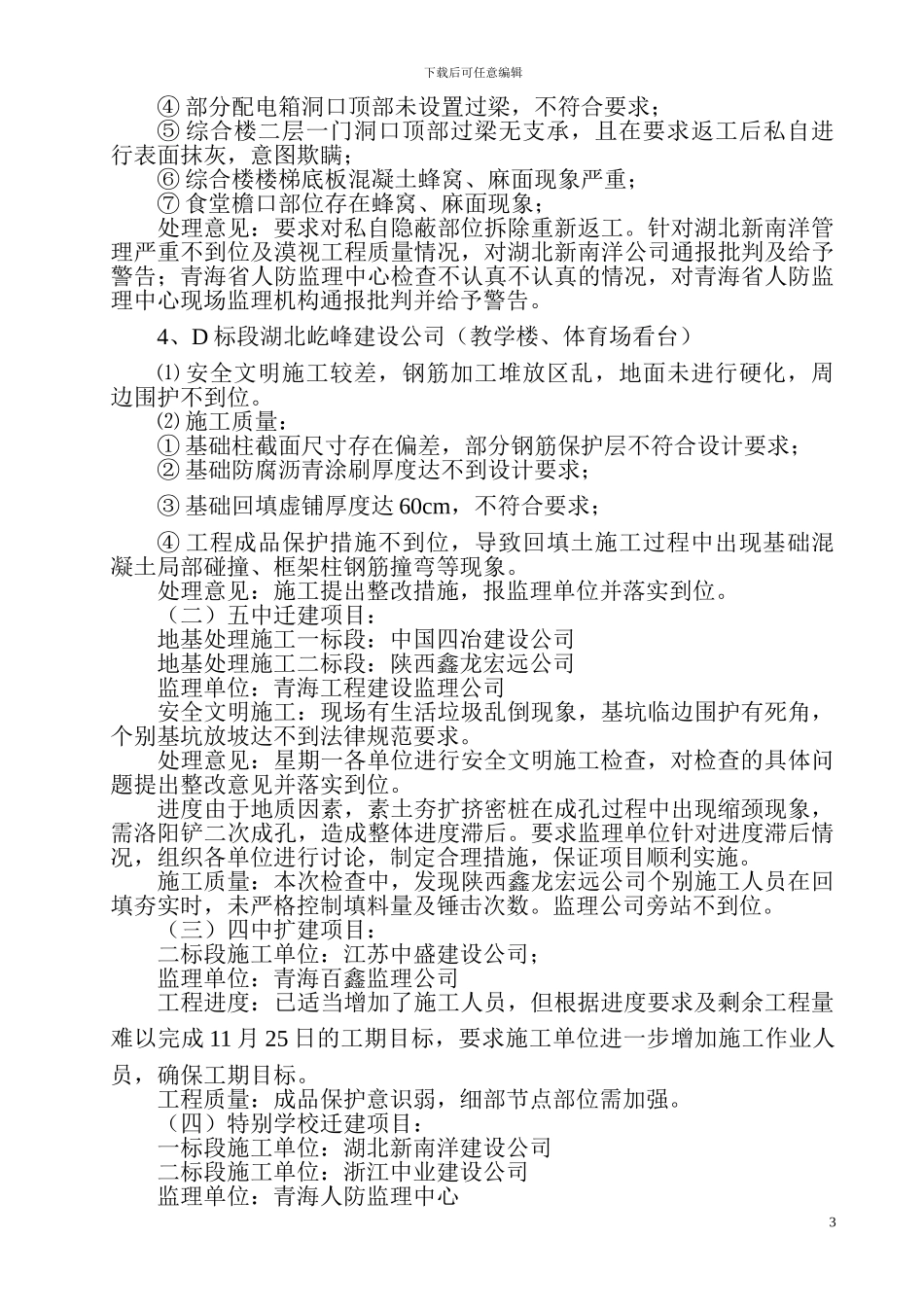

下载后可任意编辑工程质量安全检查通知单工程质量安全检查通知单 编号:001工程名称:西宁四中扩建项目、西宁十四、五中及特别学校迁建项目检查内容 质量、安全文明施工主要存在问题:详见后附《西宁教育布局调整一期在建项目十月份检查情况的通报》处理措施:详见后附《西宁教育布局调整一期在建项目十月份检查情况的通报》整改要求:限你单位于 2024 年 10 月 26 日前整改完毕,整改完毕后书面报监理机构复查验证,项目部于 2024 年 10 月 28 日复查。检查人:检查日期:复查情况: 复查人: 复查日期: 年 月 日关于西宁教育布局调整一期在建项目十月份检查情况的通报关于西宁教育布局调整一期在建项目十月份检查情况的通报各参建公司:为切实加大工程建设顺利实施,确保工程质量进度与安全。我公司根据《西宁城市投资管理有限公司工程建设管理暂行办法》(宁城投字[2024]28 号)规定及近期工程检查发现问题整改情况了解,2024 年 10月 19 日组织相关人员对各在建项目进行了检查。现场有关情况通报如下:1下载后可任意编辑一、由于各参建单位高度重视,工程总体质量比较好。现场管理人员基本到位并能各负其责。现场安全文明施工情况良好,施工进度基本正常。二、通过这次检查,也暴露一些问题。检查发现的主要问题及处理意见如下:(一)十四中迁建项目1、A 标段青海一建建设公司(4#5#6#男生宿舍楼教职工宿舍楼):⑴ 安全文明施工较好,需进一步保持与加强。⑵ 工程质量:① 抹灰工程抽查感观质量合格,垂直度平整度符合验收评定标准要求。但室内抹灰局部平整度差,表面粗糙;②4#男生公寓二层框架柱一处胀模部位人工凿除,致使箍筋外露;③4#男生公寓室内抹灰完成后墙面存在有后开槽现象,且线槽深度不足,易出现抹灰开裂问题;④ 室内抹灰部分阴角抹灰不顺直;⑤ 电气线盒处抹灰不方正且存在高度不统一现象;⑥ 屋面瓦局部不顺直、平整度差,经抽查部分瓦砂浆饱满度达不到要求。⑦ 填充墙顶部砂浆不饱满。2、B 标段陕西三建建设公司(1#2#3#女生宿舍楼、风雨操场):⑴ 安全文明施工差,现场垃圾与材料乱堆乱倒,楼层内卫生较差,临电乱拉乱接现象比较严重,外脚手架密目网破损严重,防护不严密。⑵ 工程质量:① 室内抹灰局部平整度差,表面粗糙,阴阳角不直,尤其是墙顶部突出梁部位阴阳较差;(请详细描述实测情况)② 卫生间管道预留洞口位置不准确,私自打眼凿洞且随意性较大,楼板局部损伤较大,...
