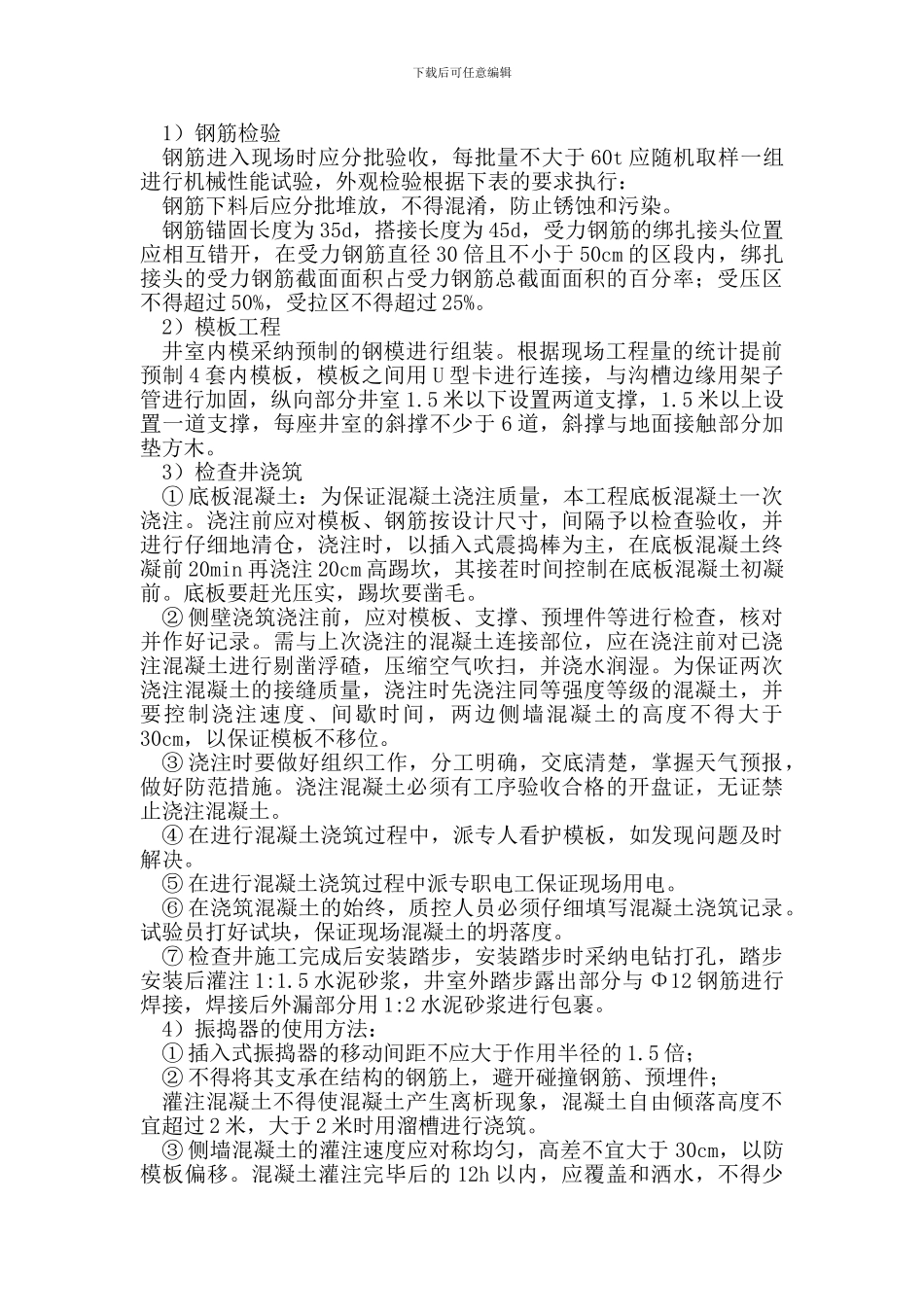

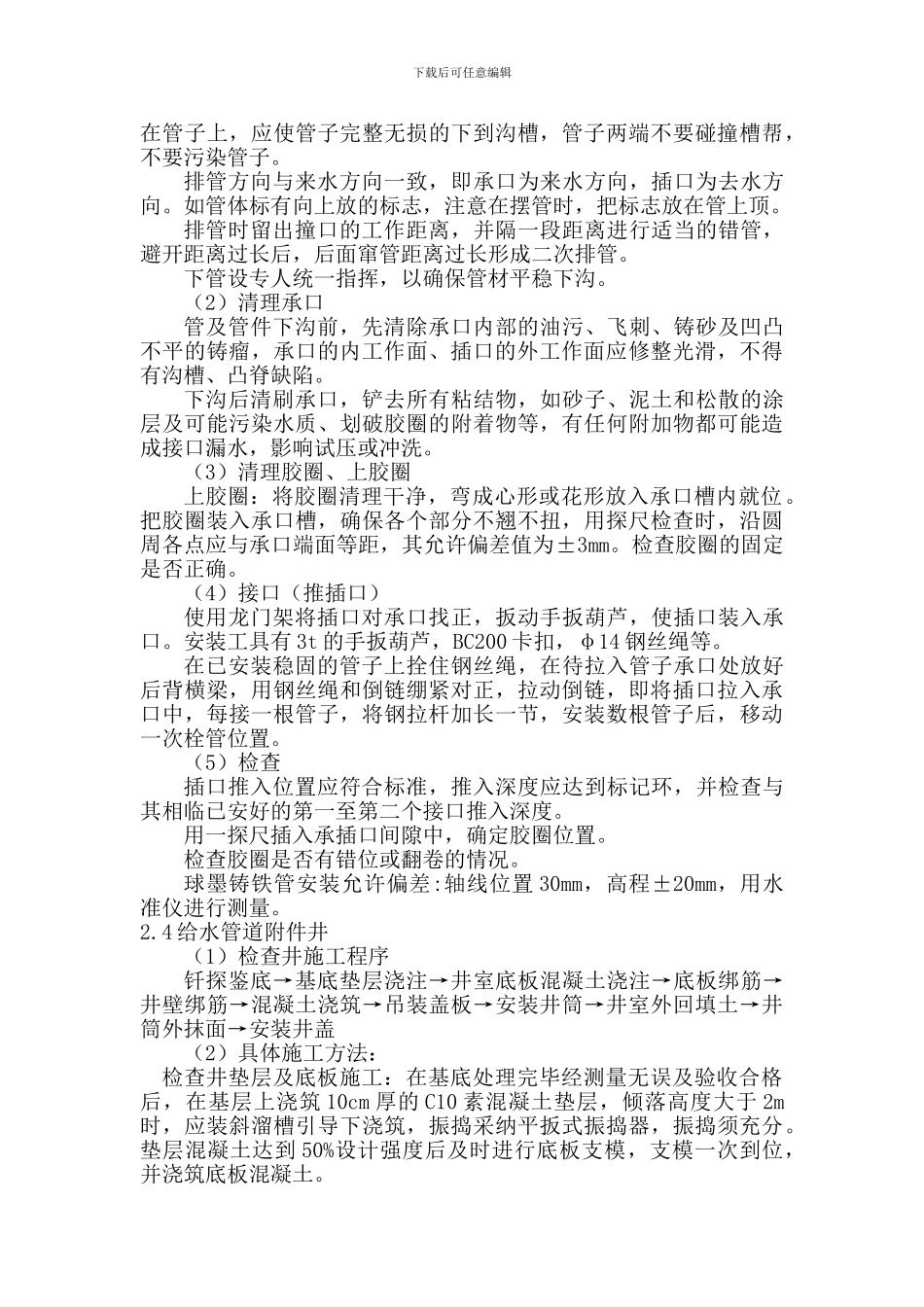

下载后可任意编辑给水工程压力试验方案一、工程概况二、施工工艺测量放线—沟槽开挖—钎探—砂基础—管道安装—水压试验—检查井浇筑—沟槽回填、压实三、 具体的施工方法1、施工前的准备工作:测量放线与沟槽开挖过程根据土方开挖方案的内容执行
沟槽开挖完成需距离槽边 1 米位置进行沟槽防护,防护栏高为 1

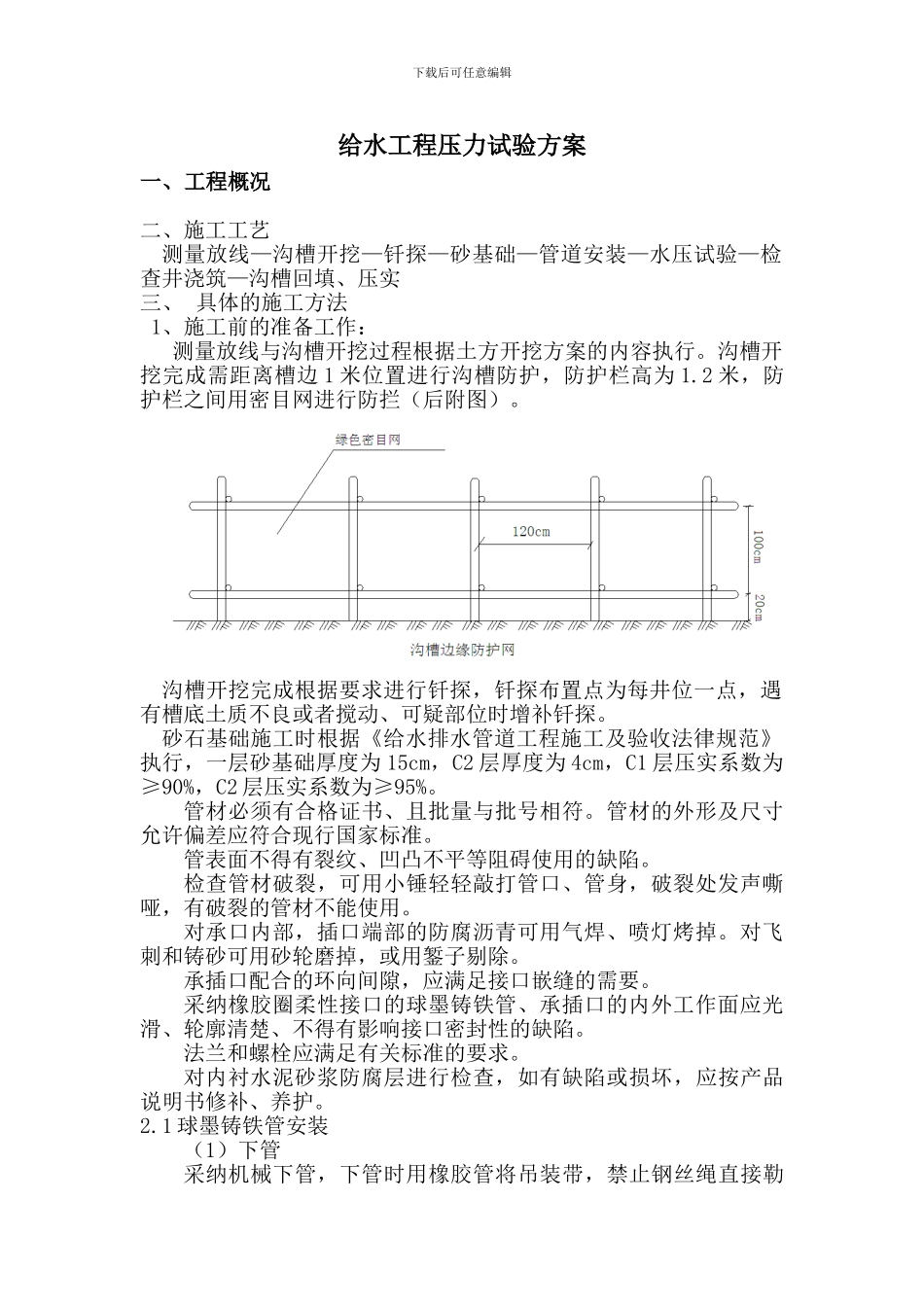

2 米,防护栏之间用密目网进行防拦(后附图)
沟槽开挖完成根据要求进行钎探,钎探布置点为每井位一点,遇有槽底土质不良或者搅动、可疑部位时增补钎探
砂石基础施工时根据《给水排水管道工程施工及验收法律规范》执行,一层砂基础厚度为 15cm,C2 层厚度为 4cm,C1 层压实系数为≥90%,C2 层压实系数为≥95%
管材必须有合格证书、且批量与批号相符
管材的外形及尺寸允许偏差应符合现行国家标准
管表面不得有裂纹、凹凸不平等阻碍使用的缺陷
检查管材破裂,可用小锤轻轻敲打管口、管身,破裂处发声嘶哑,有破裂的管材不能使用
对承口内部,插口端部的防腐沥青可用气焊、喷灯烤掉
对飞刺和铸砂可用砂轮磨掉,或用錾子剔除
承插口配合的环向间隙,应满足接口嵌缝的需要
采纳橡胶圈柔性接口的球墨铸铁管、承插口的内外工作面应光滑、轮廓清楚、不得有影响接口密封性的缺陷
法兰和螺栓应满足有关标准的要求
对内衬水泥砂浆防腐层进行检查,如有缺陷或损坏,应按产品说明书修补、养护
1 球墨铸铁管安装(1)下管采纳机械下管,下管时用橡胶管将吊装带,禁止钢丝绳直接勒下载后可任意编辑在管子上,应使管子完整无损的下到沟槽,管子两端不要碰撞槽帮,不要污染管子
排管方向与来水方向一致,即承口为来水方向,插口为去水方向
如管体标有向上放的标志,注意在摆管时,把标志放在管上顶
排管时留出撞口的工作距离,并隔一段距离进行适当的错管,避开距离过长后,后面窜管距离过长形成二次排管
下管设专人统一指挥,以确保管材平稳下沟
(2)清理承口管及
