下载后可任意编辑排水工程专项施工方案一、排水工程概况 本工程是结合 XX 工程而实施的排水工程,主要解决 XX 路面排水问题
排水工程以总体规划及生态新城市政规划为指导,采纳雨水分流的排水体制,雨水通过收水口收集集中排放进入城市雨水系统
本段排水工程主要包括 DN300、DN500、DN800 雨水收集管
主要工程量表管道材料接口形式基础形式长度(m)DN300、DN500、DN800(雨水)柔性橡胶圈接口15cm 厚砾石砂基础,5cm 厚中粗砂找平DN300:947
6 mDN500:660
4 mDN800:30m排水明沟、集水井材料尺寸(mm)数量(座)2m*2m二、工期及质量管理目标根据建设单位要求,计划工期 天,我们在接到中标通知书后,及时签订施工合同,确定开、竣工日期,确保计划工期 天(日历天数)完成施工任务,该工程保证"优良工程"
我们在施工中一定坚持以设计为依据,以技术法律规范为标准,坚持速度服从质量,精心组织,科学管理,服从建立是的技术管理、质量检验,办好签证手续,搞好技术资料的整理,确保该工程优良等级,让业主满意放心
三、施工部署(1)工程施工范围内,做好"三通一平"工作,调查施工现场环境与条件情况

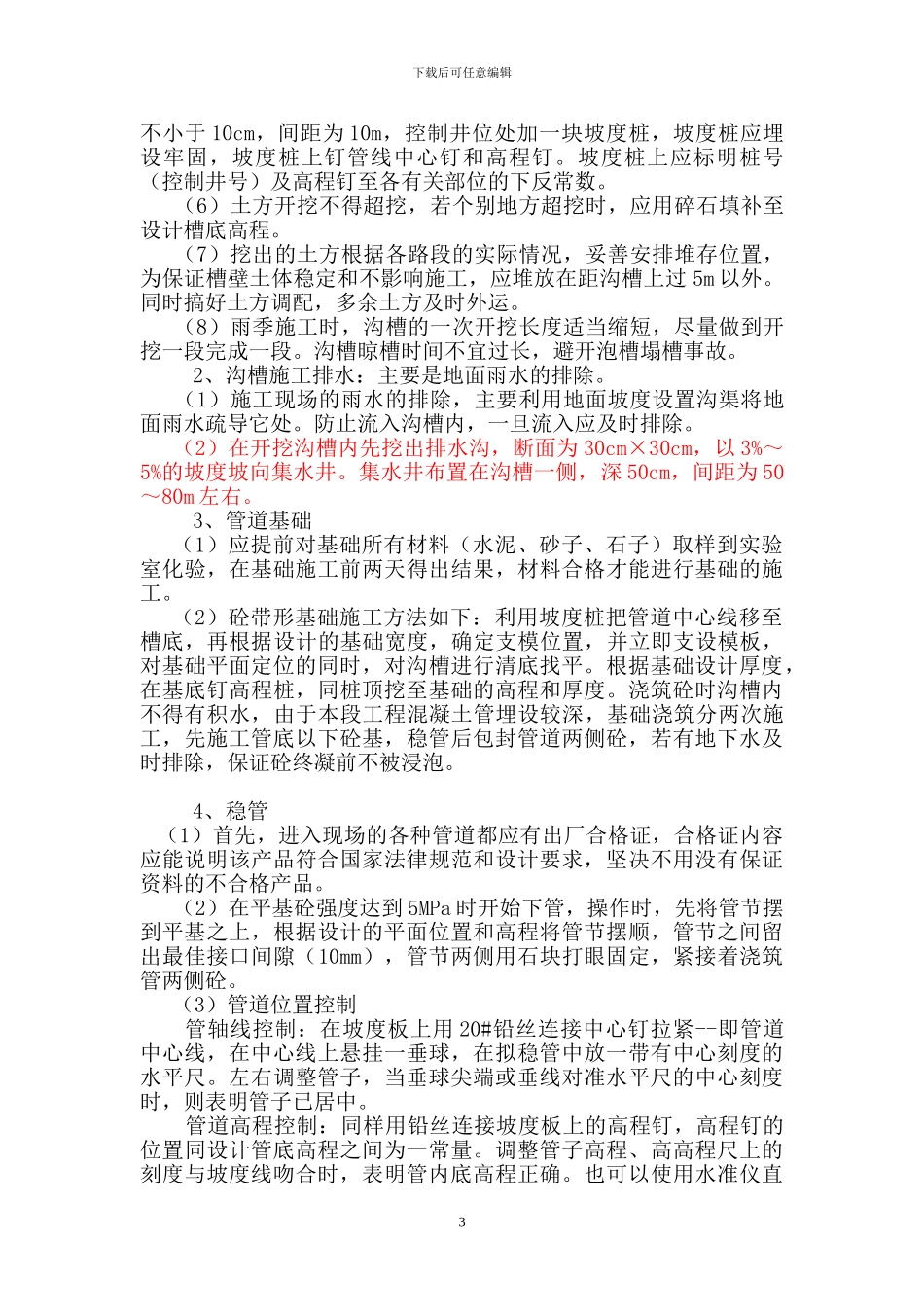

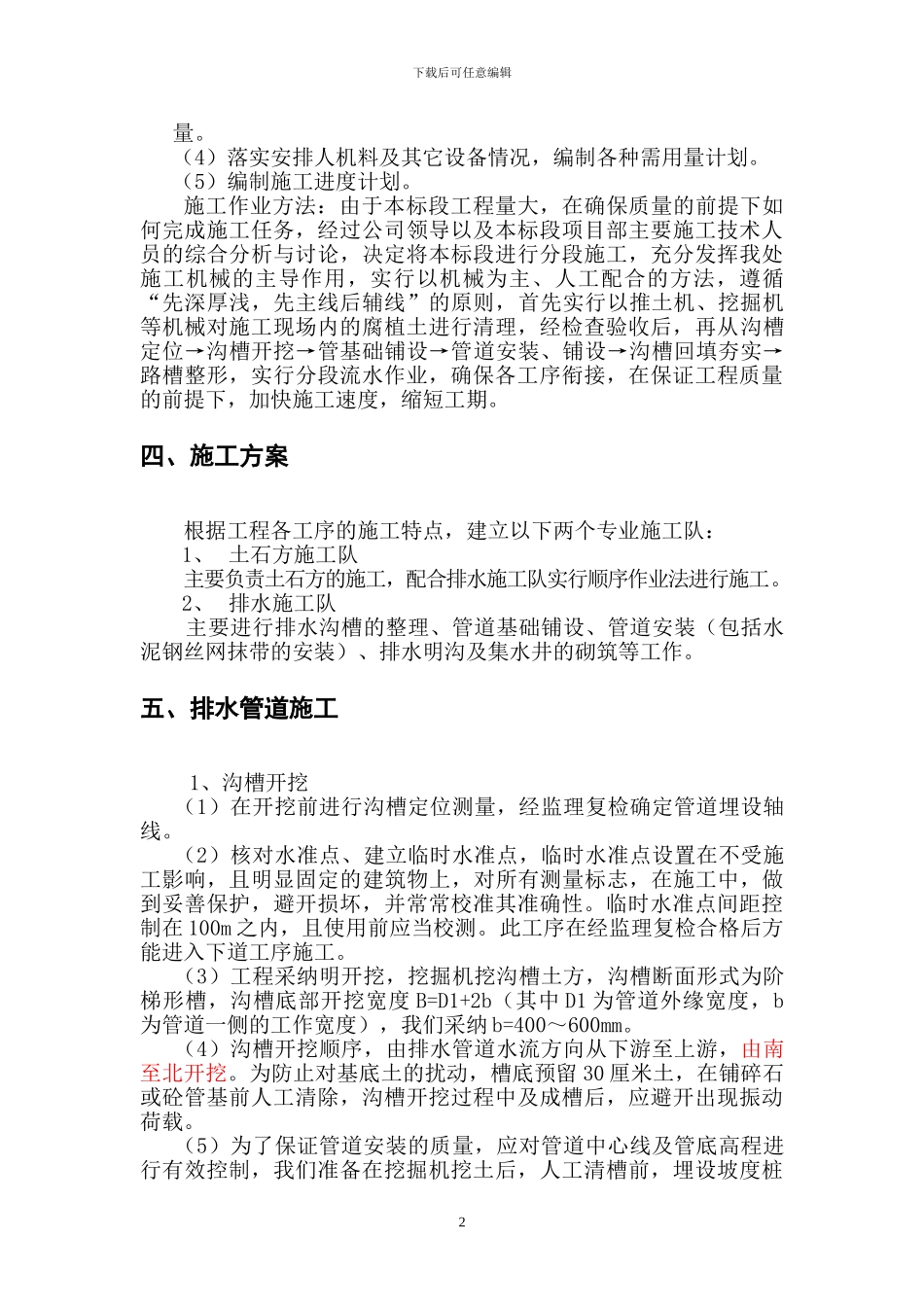

(2)建好临时设施、材料仓库、机械设备停放场地、临时生活设施、供水以及供电设备(3)熟悉图纸,参加图纸会审技术交底,定位放线并核实工程1下载后可任意编辑量
(4)落实安排人机料及其它设备情况,编制各种需用量计划
(5)编制施工进度计划
施工作业方法:由于本标段工程量大,在确保质量的前提下如何完成施工任务,经过公司领导以及本标段项目部主要施工技术人员的综合分析与讨论,决定将本标段进行分段施工,充分发挥我处施工机械的主导作用,实行以机械为主、人工配合的方法,遵循“先深厚浅,先主线后辅线”的原则,首先实行以推土机、挖掘机等机械对施工现场内的腐植土进行清理,经
