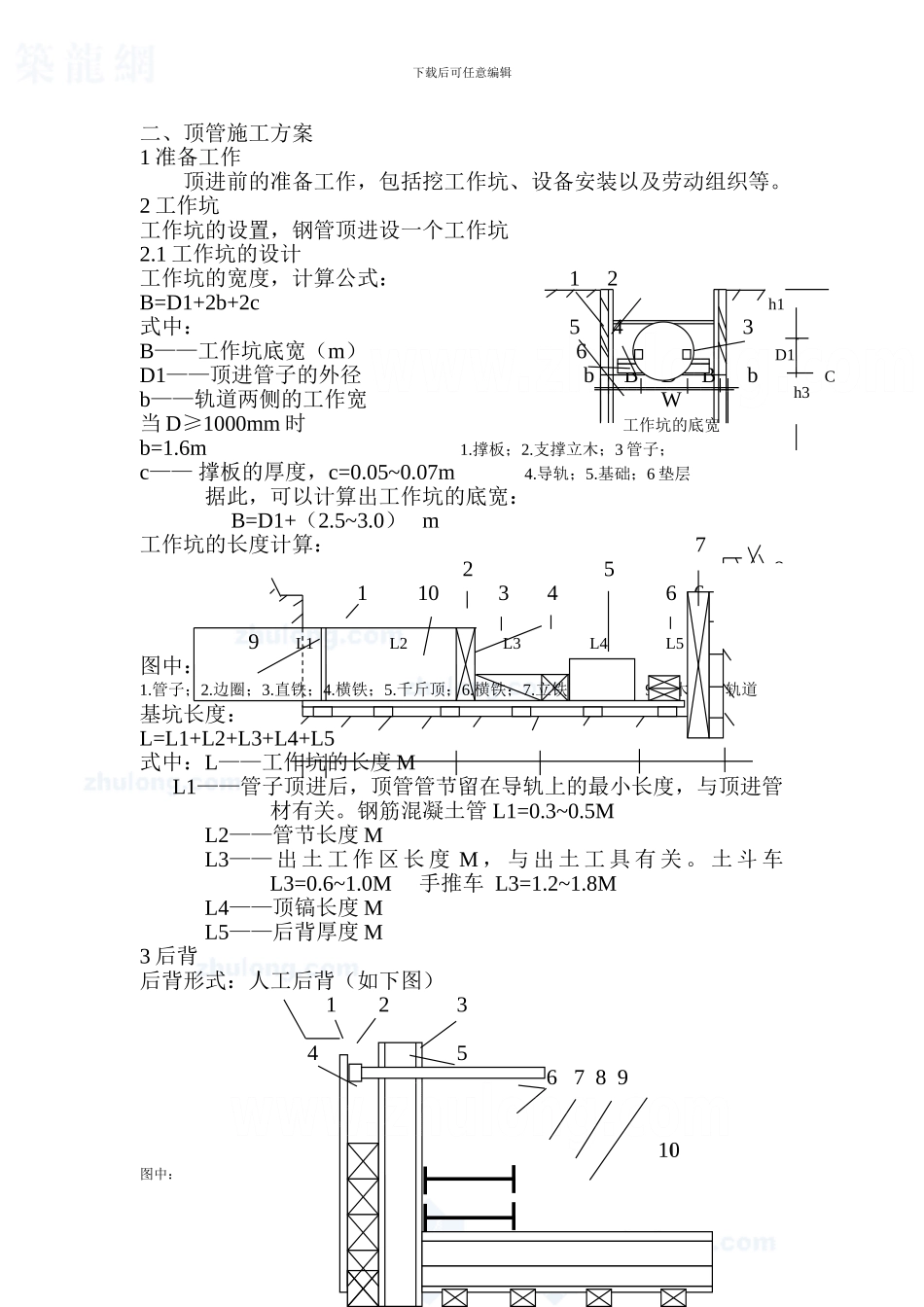

下载后可任意编辑二、顶管施工方案1 准备工作顶进前的准备工作,包括挖工作坑、设备安装以及劳动组织等。2 工作坑工作坑的设置,钢管顶进设一个工作坑2.1 工作坑的设计工作坑的宽度,计算公式:1 2B=D1+2b+2ch1式中:543B——工作坑底宽(m)6 h2D1——顶进管子的外径bBDBb b——轨道两侧的工作宽W当 D≥1000mm 时工作坑的底宽b=1.6m 1.撑板;2.支撑立木;3 管子;c—— 撑板的厚度,c=0.05~0.07m 4.导轨;5.基础;6 垫层据此,可以计算出工作坑的底宽:B=D1+(2.5~3.0) m工作坑的长度计算:7258110346 6 9L1L2L3L4L5图中:1.管子;2.边圈;3.直铁;4.横铁;5.千斤顶;6.横铁;7.立铁;8.方木;9 枕木;10 轨道基坑长度:L=L1+L2+L3+L4+L5式中:L——工作坑的长度 M L1——管子顶进后,顶管管节留在导轨上的最小长度,与顶进管材有关。钢筋混凝土管 L1=0.3~0.5ML2——管节长度 ML3—— 出 土 工 作 区 长 度 M , 与 出 土 工 具 有 关 。 土 斗 车 L3=0.6~1.0M 手推车 L3=1.2~1.8ML4——顶镐长度 ML5——后背厚度 M3 后背后背形式:人工后背(如下图)123456 7 8 910图中:h3CD1下载后可任意编辑1.撑板;2.方木;3.撑杠;4.后背方木;5.立铁;6.横铁;7.木板;8.护木;9.导轨;10.轨枕4 导轨导轨采纳铁导轨,用重型铁轨铺设。导轨净间距的计算公式:A=2 D1(h—cˊ)—(h—cˊ)²式中 A——两轨净间距 M D1=D+2t 管外径 M h——钢导轨高度 M cˊ——管外壁与基础之间的缝隙 M,取 cˊ=10mm导轨间距计算图:c5 基础当地基承载力大时,采纳天然地基;由于地基承载力小,故修建人工碎石基础。由于坑底有水,基础形式采纳横枕木混凝土基础。混凝土基础B=2*D+1000mm,厚度 300mm,枕木面高出碎石基础面 20mm,碎石基础厚 300cm。横枕木碎石基础结构如图:枕木碎石基础 C156 工作棚及工作平台工作平台位于顶管工作坑的上面,用于下管、运土和工具的垂直运输。在平台上安装配电设备和起重设备(卷扬机)。工作平台用 30 工字钢当梁,架于槽台上,工字钢上满铺 15*15cm 的方木,中间留有方孔。在方木上面铺设铁轨,用平板小车在轨上滑动。在方孔上面支搭起吊架,配以滑轮组、吊钩,并配设起重卷扬机。在工作平台的上边架设棚布,以防雨及风沙。工作平台布置图:AKA040下载后可任意编辑2.4*2.4工作棚卷扬机槽钢方木7 顶进顶进包括下管、接管、顶进、出土、顶进测量和纠偏等...
