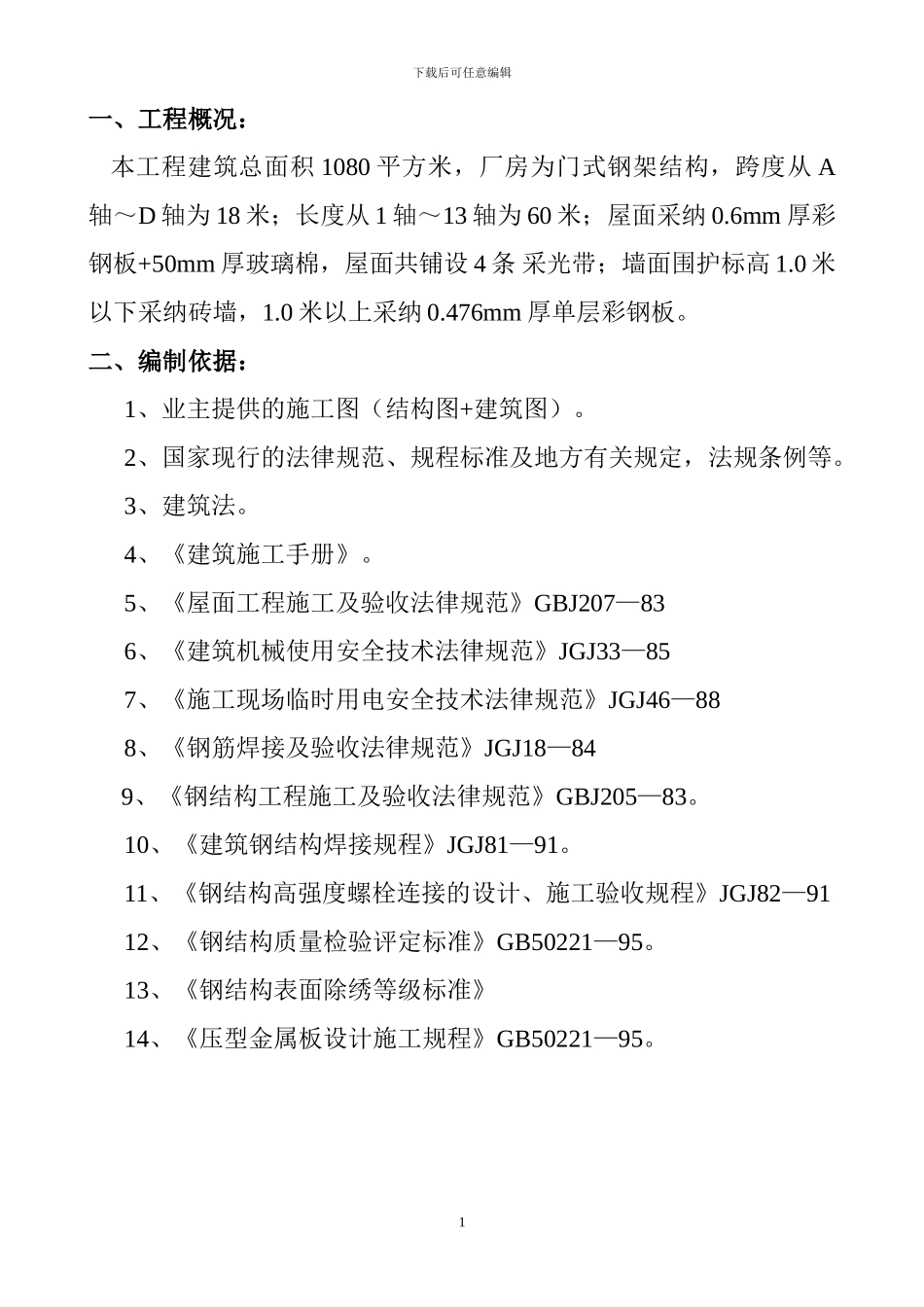

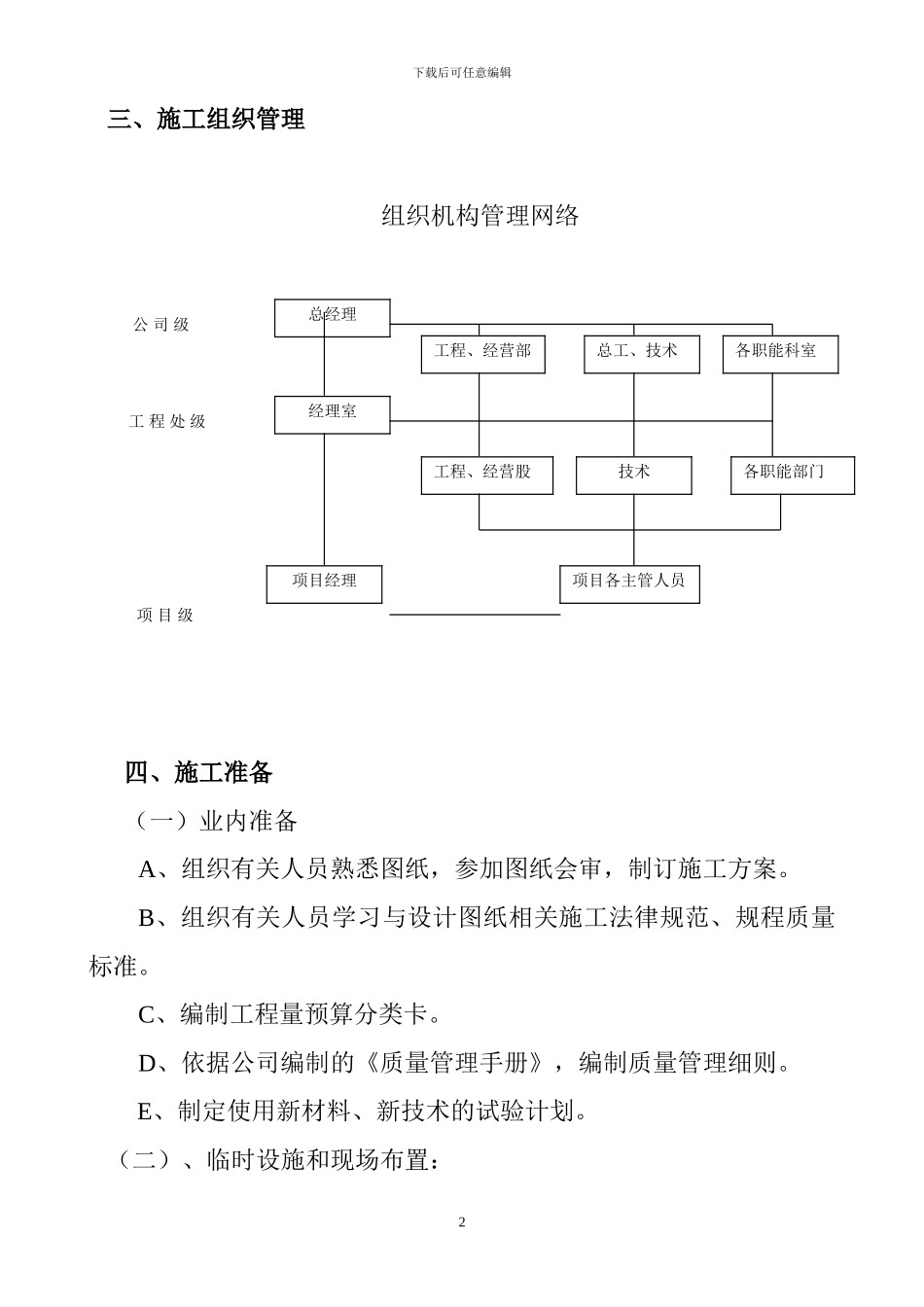

常州中超石墨烯电力科技有限公司综 合 车 间施工组织方案江苏恒宽钢结构工程有限公司二零十四年十一月二十七日下载后可任意编辑一、工程概况: 本工程建筑总面积 1080 平方米,厂房为门式钢架结构,跨度从 A轴~D 轴为 18 米;长度从 1 轴~13 轴为 60 米;屋面采纳 0.6mm 厚彩钢板+50mm 厚玻璃棉,屋面共铺设 4 条 采光带;墙面围护标高 1.0 米以下采纳砖墙,1.0 米以上采纳 0.476mm 厚单层彩钢板。二、编制依据:1、业主提供的施工图(结构图+建筑图)。2、国家现行的法律规范、规程标准及地方有关规定,法规条例等。3、建筑法。4、《建筑施工手册》。5、《屋面工程施工及验收法律规范》GBJ207—836、《建筑机械使用安全技术法律规范》JGJ33—857、《施工现场临时用电安全技术法律规范》JGJ46—888、《钢筋焊接及验收法律规范》JGJ18—849、《钢结构工程施工及验收法律规范》GBJ205—83。10、《建筑钢结构焊接规程》JGJ81—91。11、《钢结构高强度螺栓连接的设计、施工验收规程》JGJ82—9112、《钢结构质量检验评定标准》GB50221—95。13、《钢结构表面除绣等级标准》14、《压型金属板设计施工规程》GB50221—95。1下载后可任意编辑 三、施工组织管理组织机构管理网络 公 司 级 工 程 处 级 项 目 级四、施工准备(一)业内准备A、组织有关人员熟悉图纸,参加图纸会审,制订施工方案。B、组织有关人员学习与设计图纸相关施工法律规范、规程质量标准。C、编制工程量预算分类卡。D、依据公司编制的《质量管理手册》,编制质量管理细则。E、制定使用新材料、新技术的试验计划。 (二)、临时设施和现场布置:2总经理经理室项目经理工程、经营部总工、技术各职能科室工程、经营股技术各职能部门项目各主管人员下载后可任意编辑本工程需设置临时设施有:施工场地办公室及工具库 3.5m×5m×2=35 m2 (三)、主要经济技术指标 (1)安全方面做到确保无重大伤亡事故,轻伤事故力争避开。 (2)质量:确保优良。 (3)文明施工,创标化施工场地。 (4)工期控制在 40 天 内竣工,其中车间加工工期 15 天 ,现场施工工期 25 天 。 (四)、劳动力安排 电 焊 工: 2 人 机 操 工: 1 人 机 修 工: 1 人 普 工: 3 人 安 装 工: 5 人 电 工: 1 人 五、施工方案 (1)施工顺序确定:校核轴线→放置地脚螺栓→基础顶面找平→放置整平板→钢结构制作安装→屋面工程。...
