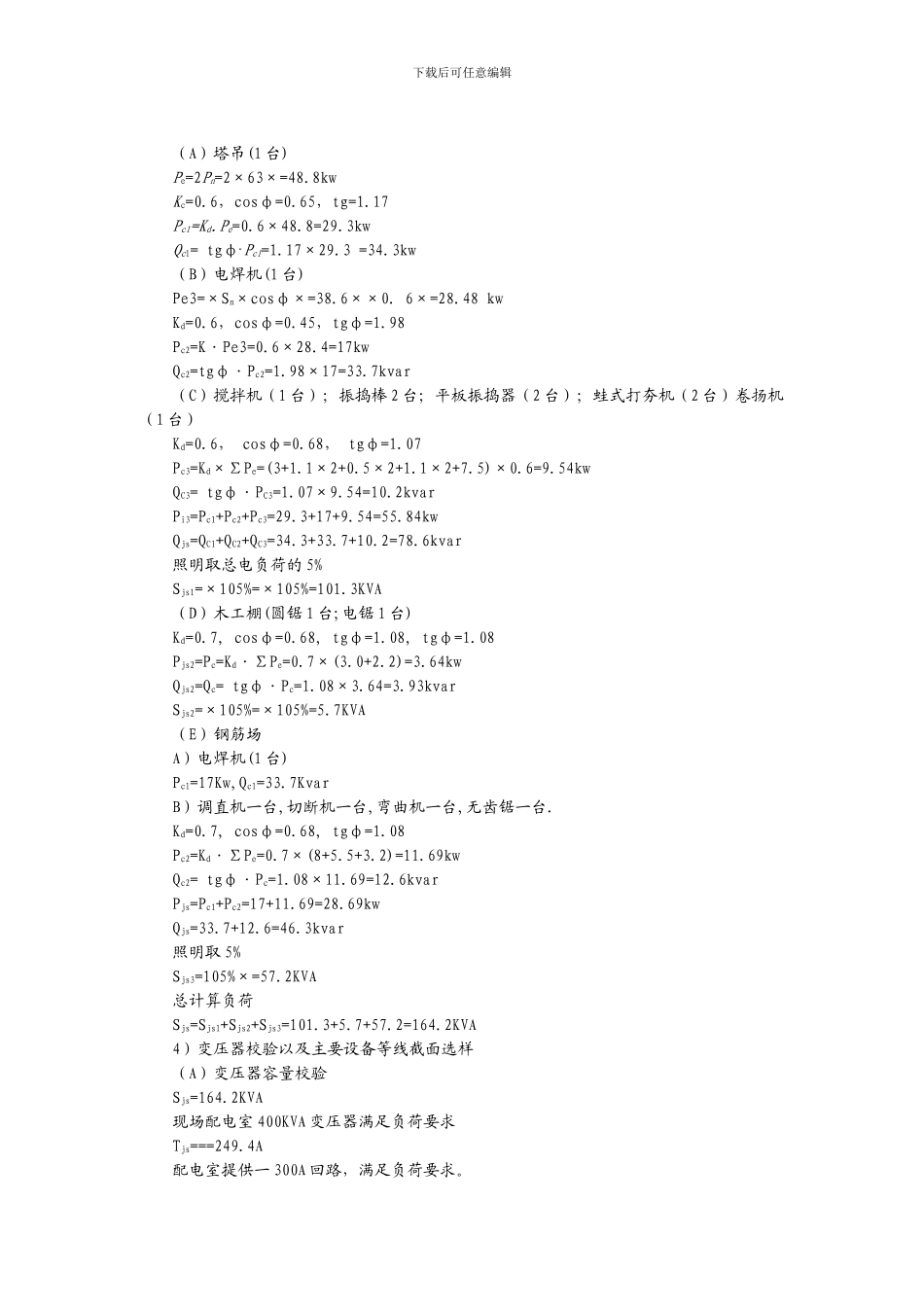

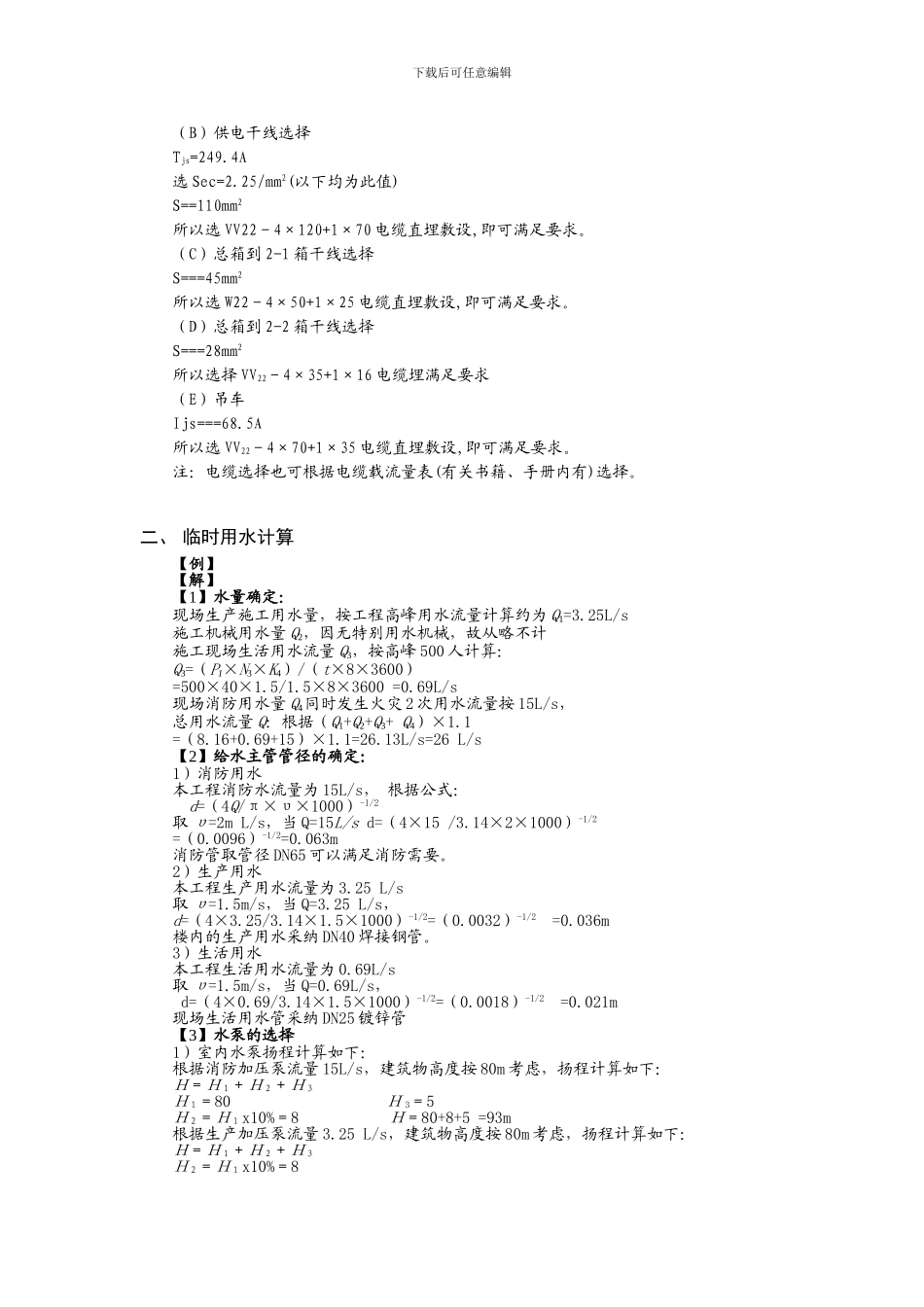

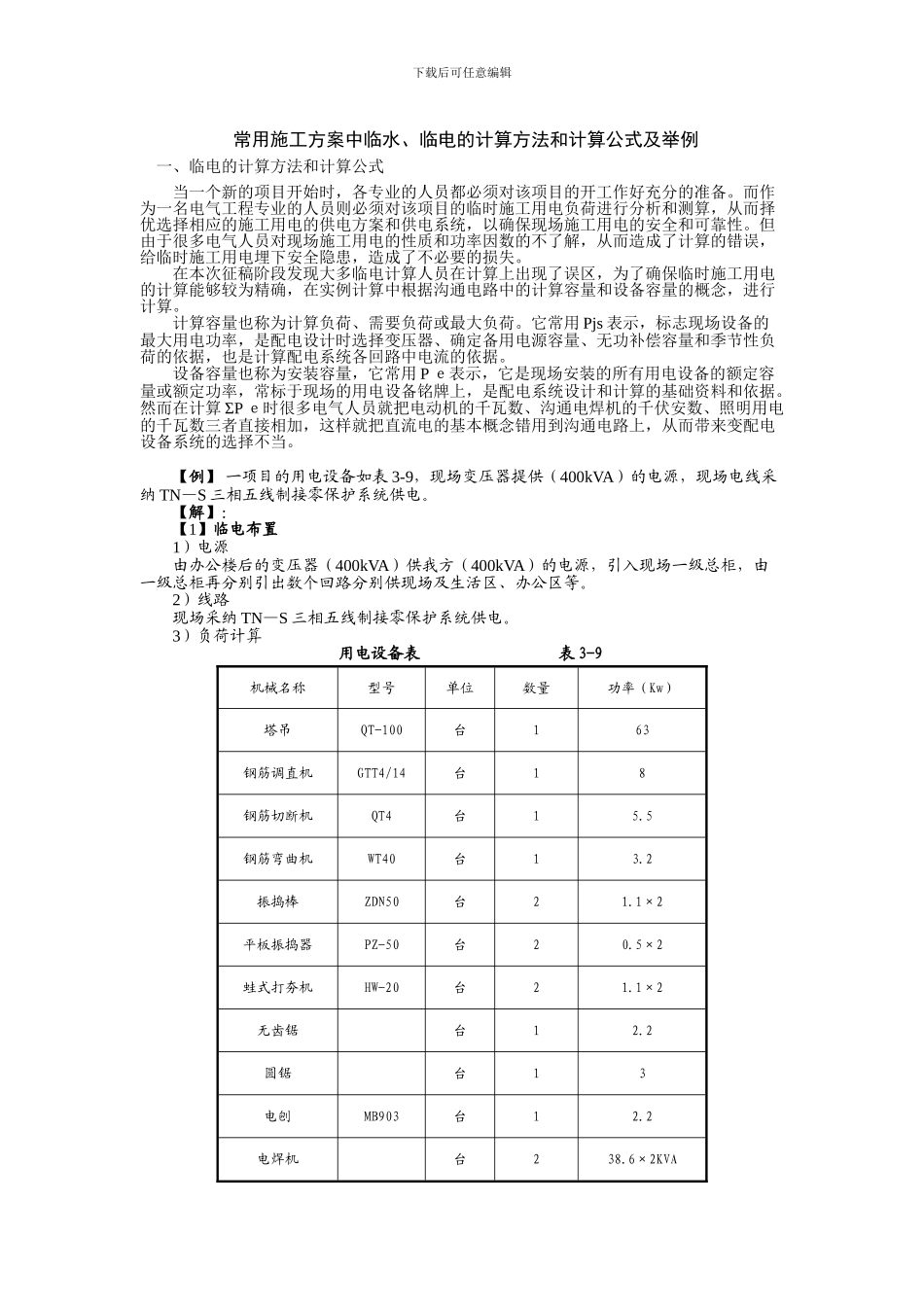

下载后可任意编辑常用施工方案中临水、临电的计算方法和计算公式及举例一、临电的计算方法和计算公式当一个新的项目开始时,各专业的人员都必须对该项目的开工作好充分的准备。而作为一名电气工程专业的人员则必须对该项目的临时施工用电负荷进行分析和测算,从而择优选择相应的施工用电的供电方案和供电系统,以确保现场施工用电的安全和可靠性。但由于很多电气人员对现场施工用电的性质和功率因数的不了解,从而造成了计算的错误,给临时施工用电埋下安全隐患,造成了不必要的损失。在本次征稿阶段发现大多临电计算人员在计算上出现了误区,为了确保临时施工用电的计算能够较为精确,在实例计算中根据沟通电路中的计算容量和设备容量的概念,进行计算。计算容量也称为计算负荷、需要负荷或最大负荷。它常用 Pjs 表示,标志现场设备的最大用电功率,是配电设计时选择变压器、确定备用电源容量、无功补偿容量和季节性负荷的依据,也是计算配电系统各回路中电流的依据。设备容量也称为安装容量,它常用 P e表示,它是现场安装的所有用电设备的额定容量或额定功率,常标于现场的用电设备铭牌上,是配电系统设计和计算的基础资料和依据。然而在计算 ΣP e时很多电气人员就把电动机的千瓦数、沟通电焊机的千伏安数、照明用电的千瓦数三者直接相加,这样就把直流电的基本概念错用到沟通电路上,从而带来变配电设备系统的选择不当。【例】 一项目的用电设备如表 3-9,现场变压器提供(400kVA)的电源,现场电线采纳 TN—S 三相五线制接零保护系统供电。【解】:【1】临电布置1)电源由办公楼后的变压器(400kVA)供我方(400kVA)的电源,引入现场一级总柜,由一级总柜再分别引出数个回路分别供现场及生活区、办公区等。2)线路现场采纳 TN—S 三相五线制接零保护系统供电。3)负荷计算用电设备表 表 3-9机械名称型号单位数量功率(Kw)塔吊QT-100台163钢筋调直机GTT4/14台18钢筋切断机QT4台15.5钢筋弯曲机WT40台13.2振捣棒ZDN50台21.1×2平板振捣器PZ-50台20.5×2蛙式打夯机HW-20台21.1×2无齿锯台12.2圆锯台13电刨MB903台12.2电焊机台238.6×2KVA下载后可任意编辑(A)塔吊(1 台)Pe=2Pn=2×63×=48.8kwKc=0.6,cosφ=0.65,tg=1.17Pc1=Kd.Pe=0.6×48.8=29.3kwQc1= tgφ.Pc1=1.17×29.3 =34.3kw(B)电焊机(1 台)Pe3=×Sn×cosφ×=38.6××0. 6×=28.48 kwKd=0.6,cosφ=0.45,tgφ=1.98Pc2=K·Pe3=0.6×28.4=17kwQc2=tgφ·Pc2=...
