下载后可任意编辑干挂铝塑板施工方案一、测量放线方案1

铝塑板幕墙测量的方案铝塑板幕墙测量遵循着由整体至局部的测量原则,首先和土建的测量工程师取得联系,找到主体结构的水准测量基准点和平面控制测量基准点;其次是水准测量和控制测量;第三根据测量成果放线;第四报请总包、监理验线;第五测量主体结构及预埋件偏差
测量人员的组织安排根据本工程的施工分区需要二组测量人员,每组四人,共八人
(1)测量的工艺流程熟悉图纸→熟悉施工现场→联系总包,确定基准点→水准测量→平面控制网的建立→测的幕墙控制线→报清总包、监理验线→测量主体结构的预埋件偏差→报总包、监理→修改结构偏差→复侧→测量线成果的整理、存档
复测使用内控法所测的成果全部在楼板的外表面均有标志,在基准层上的对应线上引至地面上,在地面架的经纬仪,以基准层为基础,通过正反测量该垂线的误差,4
测量主体结构误差与预埋件偏差以水准测量控制点和平面控制网为基础,测量主体结构的尺寸偏差与预埋件偏差,对于大于设计偏差要求的结构区域,由结构施工单位进行修整后交付我方验收收使用,或提出相应的整修意见,以实行有效措施,使施工前的测量工作落实到位
测量的作用测量始终贯穿于整个施工过程中,不仅给设计提供第一手资料,给施工提供安装基准,按设计师的要求进行分格定位,同时还能有效地提高工作效果,避开等靠的现象发生,而且还能有效保证主体结构与外装饰工程的尺寸关系,是确保工程质量不可缺少的工作
----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑二、铝塑板幕墙施工方案1

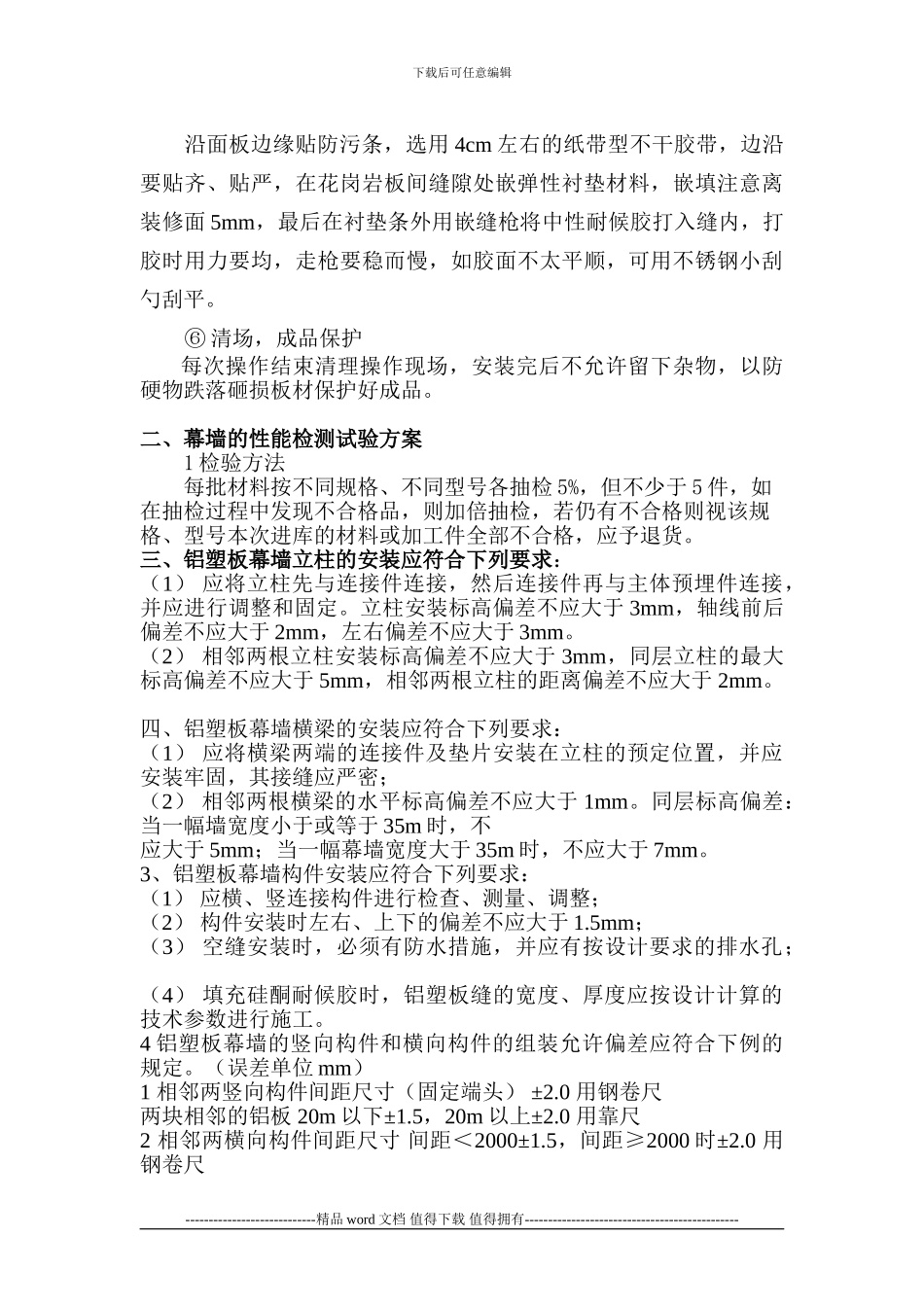

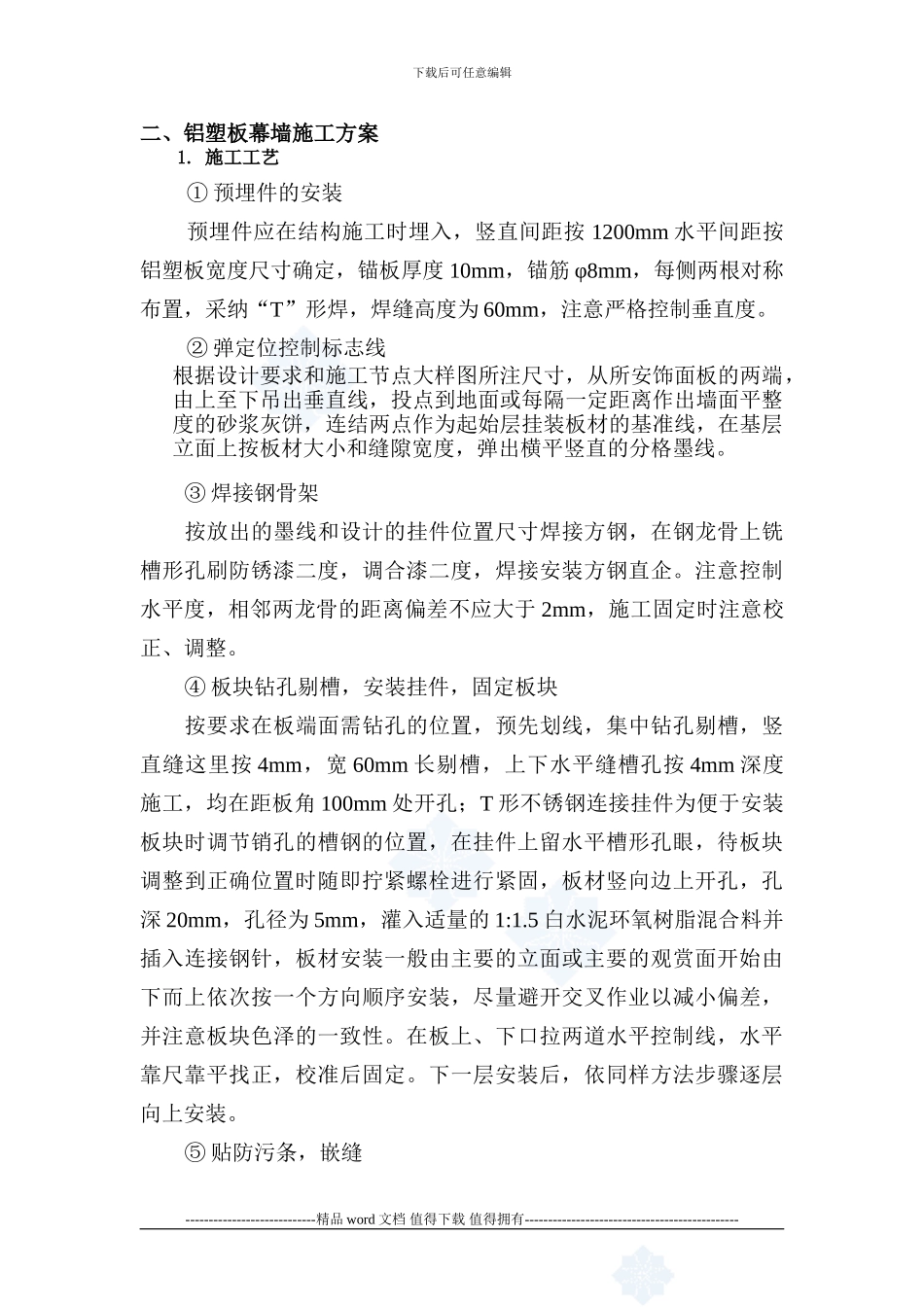

施工工艺① 预埋件的安装预埋件应在结构施工时埋入,竖直间距按 1200mm 水平间距按铝塑板宽度尺寸确定,锚板厚度 10mm,
