下载后可任意编辑一、施工规划说明1、1 工程概述1、1、1 说明××综合整治一期工程东起湖东南路,西至 205 国道,北临南环路,××岸两侧 100-500 米的范围(含××现状水面),共占地 2
17 平方公里
××广场工程东起湖东南路,西至湖西南路,全长 1071 米
××广场北岸有正式广场工程、水景工程及水景东西两侧大台阶工程、停车场工程、湖东南路与南环路交叉口的人行干道及伸向××边沿河栈道等主要工程,其次为草皮和乔灌木绿化种植工程
艺术馆、博物馆未纳入本期施工范围,建筑占地由草皮绿化代替
两馆周边的道路、广场、钢棚架仍按设计要求进行施工
本工程设计等级为Ⅲ级高标准室外环境工程,设计防裂度为 6 级,基本风压为 0
4KN/M2
1、1、2 主要工程量外借土方填筑:89803m3土方开挖:26977m3排水管道:5177m园路工程:64292m2(其中混凝土预制块 44548m2,碎拼花岗岩 1567m2)钢筋混凝土挡土墙:647m3供电管道:8825m排水沟:349
2m钢筋:373
7t1、2 施工条件1、2、1 工程地质气象说明××市处于副热带北缘,属北亚热带湿润性季风气候类型,全年气候温柔,日照充足,雨量充沛,四季分明
年平均降雨量 1030mm
1、2、2 交通条件本工程对外交通便利,从市区的南环路即可至施工现场,场内道路修筑施工便道
1、3 管理目标我们将通过精心组织、科学管理、法律规范施工,确保达到以下目标:工期目标:合同总工期 303 日历天,开工日期以监理工程师签发的开工令为准,2006 年 6 月 30 日计划竣工
1下载后可任意编辑质量目标:严格执行“三检”制度,根据 ISO9002 系列标准,坚决贯彻公司质量方针,工程质量等级优良,争创“黄山杯”工程
安全目标:坚持“安全第一,预防为主”的方针,杜绝本工程发生重大安全事故

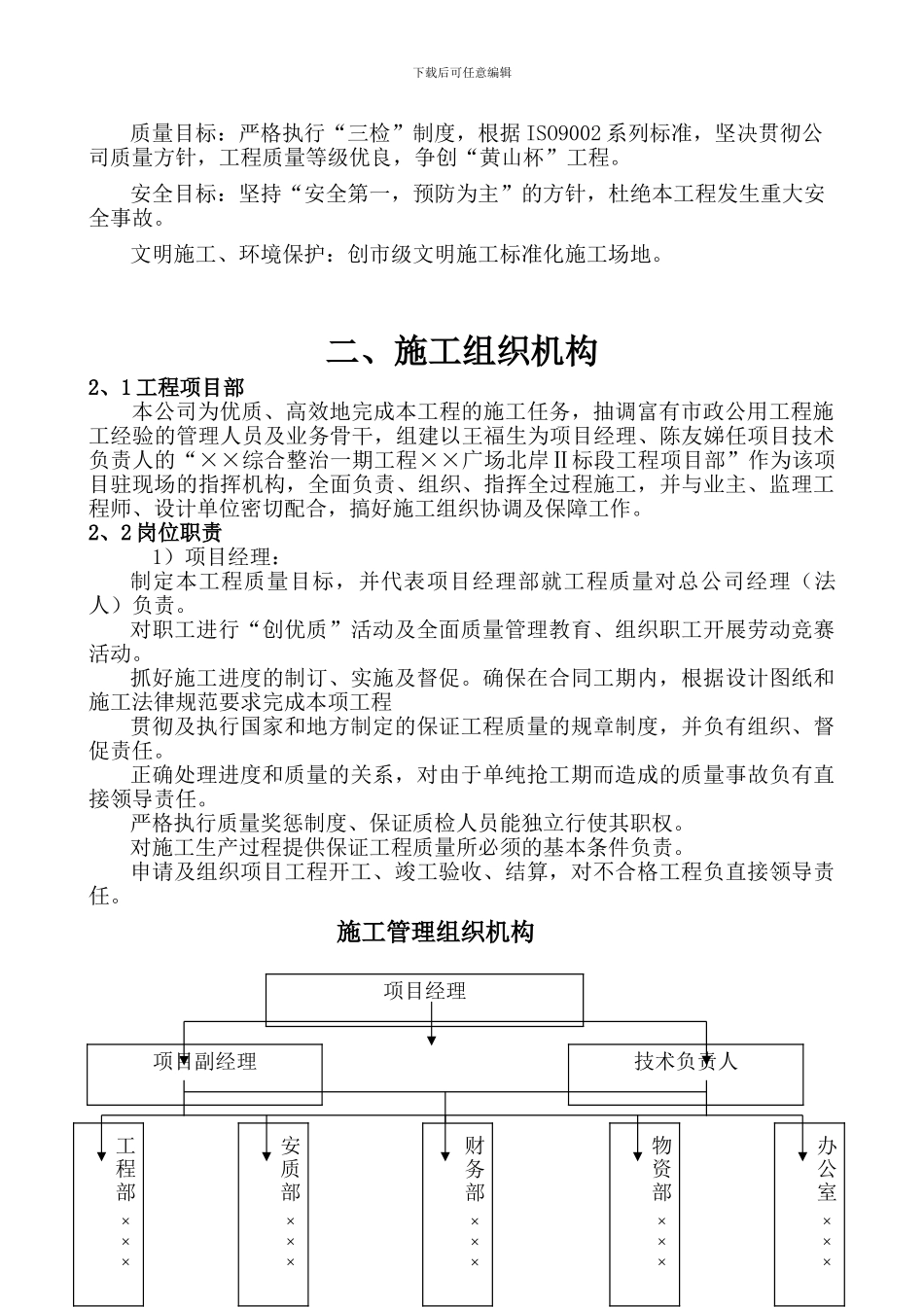

文明施工、环境保护:创
